中核五公司K2K3项目部收到第三封表扬信
来源: 中国核电信息网
发布日期:2020-03-18

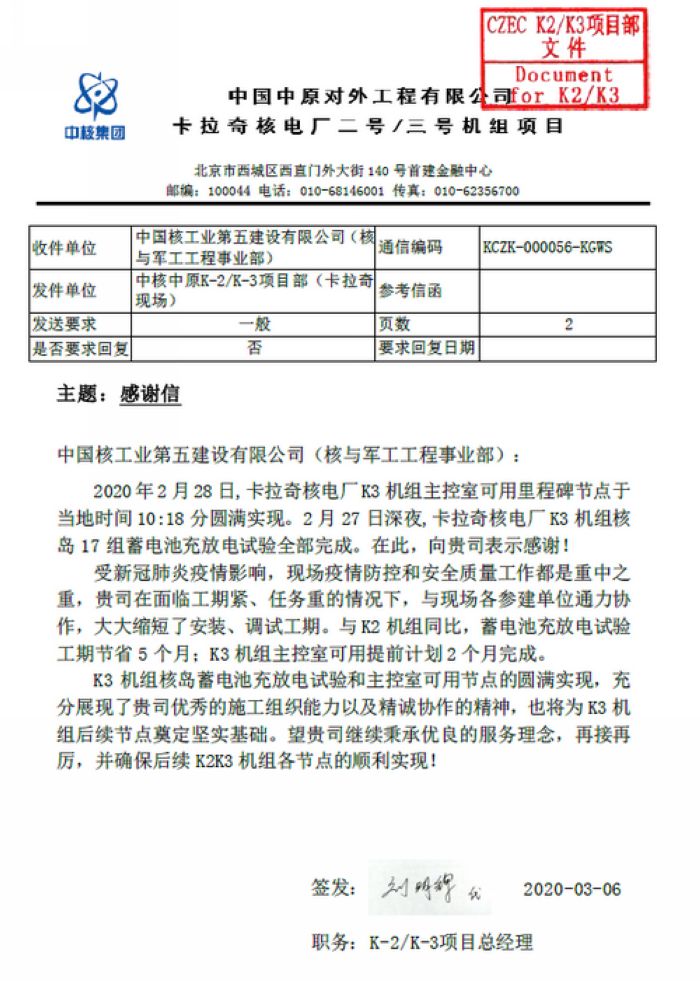

3月10日,中核五公司K2K3项目部再次收到中核中原总包单位发来的表扬信。
表扬信指出,在疫情防控的紧要关头,在面临工期紧,任务重的情况下,中核五公司K2K3项目部与现场各参建单位通力协作,大大缩短了安装、调试工期。与K2机组同比,蓄电池充放电试验工期节省5个月,K3机组主控室可用提前计划2个月完成。信中对中核五公司K2K3项目部在K3机组核岛蓄电池充放电试验和主控可用节点推进过程中展现出的优秀施工组织能力及精诚协作精神给予肯定与赞扬。
作为K3机组后续重大节点的关键路径,主控可用节点和蓄电池充放电试验在汲取K2机组成功经验的同时,K2K3项目部第五党支部成立了党员突击队,充分发挥党员的模范带头作用,排兵布阵、统筹规划,高效协同、攻坚克难,提前完成了K3机组主控可用节点及核岛范围内蓄电池充放电试验。为后续NCC试验、冷试、热试等节点的顺利实现提供了有力保障。
中核中原总包单位对中核五公司K2K3项目部的信任与肯定,是对海外华龙建设团队最振奋人心的鼓舞。在后续的工作中,K2K3项目部全体员工将继续秉持“服务客户、创造价值”的理念,戮力同心、迎难而上、不辱使命,为海外华龙核电建设再创佳绩。
