来源: 中核二四 发布日期:2020-07-11
7月9日上午7时09分,中核二四完成漳州核电“华龙一号”1号机组钢衬里模块三吊装,历时1小时44分,比模块二吊装节省了46分钟,在三次吊装中用时最短。

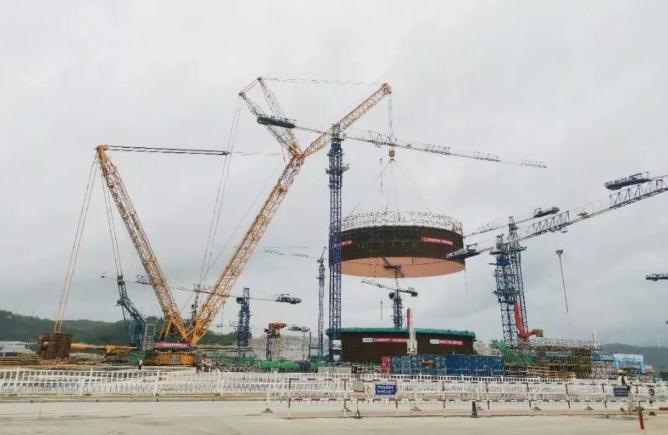

吊装过程
模块三吊装重量184余吨,就位高度近10米,是目前漳州核岛钢衬里模块中重量最大,吊装高度最高的模块。为保证模块三吊装过程高精度、零失误,中核二四核电安装公司充分总结模块一、模块二成功吊装经验,合理优化现场施工组织,统一调度、明确分工,确保吊装有序、高效进行,极大缩短了吊装时间。同时,在过程中采用的工艺和技术也为后续“华龙一号”机组模块化施工提供了良好的经验借鉴。

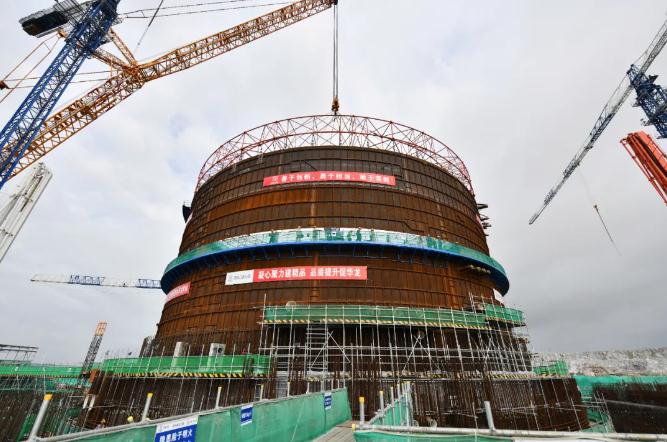

吊装就位
原标题:中核二四完成漳州核电“华龙一号”钢衬里模块三吊装
遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。
中国核电信息网拥有管理留言的一切权利。
您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。
中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。
如您对管理有意见请用意见反馈向网站管理员反映。
