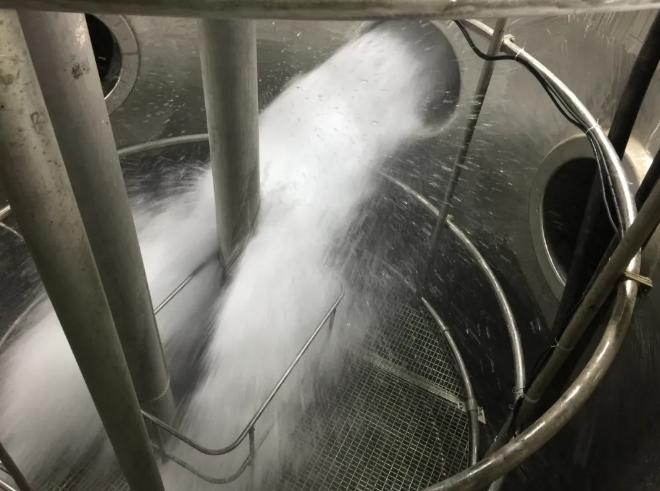

10月25日15时39分,随着中压安注隔离阀开启,水流从中压安注箱流经主管道并最终奔向福清核电6号机组压力容器,标志着福清核电6号机组核回路冲洗工作正式开始。
面对年初疫情挑战,中核二三福清项目部团队一手抓疫情防控,一手抓施工生产,在安全质量良好受控的前提下,稳步推进工程建设,有效确保了管道冲洗试压、设备试车等关键工作的顺利实施,为福清核电6号机组核回路冲洗的实现以及后续机组“冷试”打下了坚实的基础。
核回路冲洗是通过分别启动RCV上充泵、REB硼注泵、RSⅠ安注泵、乏燃料水池冷却泵等动力源与一回路连接的管线进行冲洗,最后通过压力容器内的临时泵排出核岛。核回路冲洗是核岛安装工程的重要里程碑节点,通过了核回路冲洗的考验,核岛主要及辅助系统才具备整体调试的条件。
