1月28日8时10分,历时1小时44分钟,“华龙一号”漳州核电2号机组核岛反应堆厂房钢衬里筒体1段与筒体2段的精准对接,标志着2号机组核岛钢衬里模块二顺利吊装就位,较原计划提前15天实现了漳州核电“十四五”开局第一吊,吊装过程安全、质量整体可控、在控。

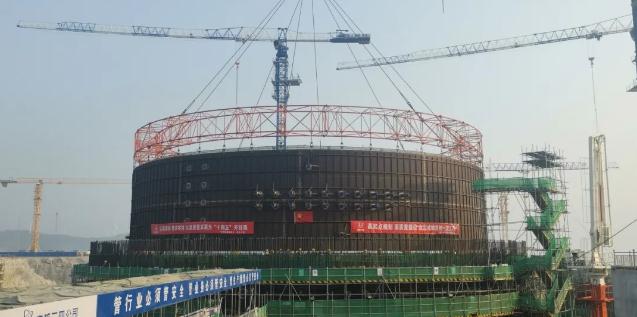

漳州核电2号机组钢衬里模块二是由核岛反应堆厂房安全壳筒体2段与3段组成,吊装总重约184t。6时26分,吊装工作全面展开,1600吨履吊车缓缓将模块二吊离地面,经过变幅,升钩,行走平移,定位等一系列高精度动作后,于8时10分平稳落钩就位于模块一上口处。图片
为顺利实现2号机组钢衬里模块二吊装节点,漳州核电项目管理大团队充分发挥党建引领中心建设、工程建设的重要作用,站在“十四五”新的起点,不忘初心、牢记使命,发扬“华龙一号”建设者的优良作风,秉承“拼搏、敬业、安全、创新、共赢”的工作理念,为推动集团公司“十四五”开好局、起好步。
