来源: 中核智库 发布日期:2021-10-29

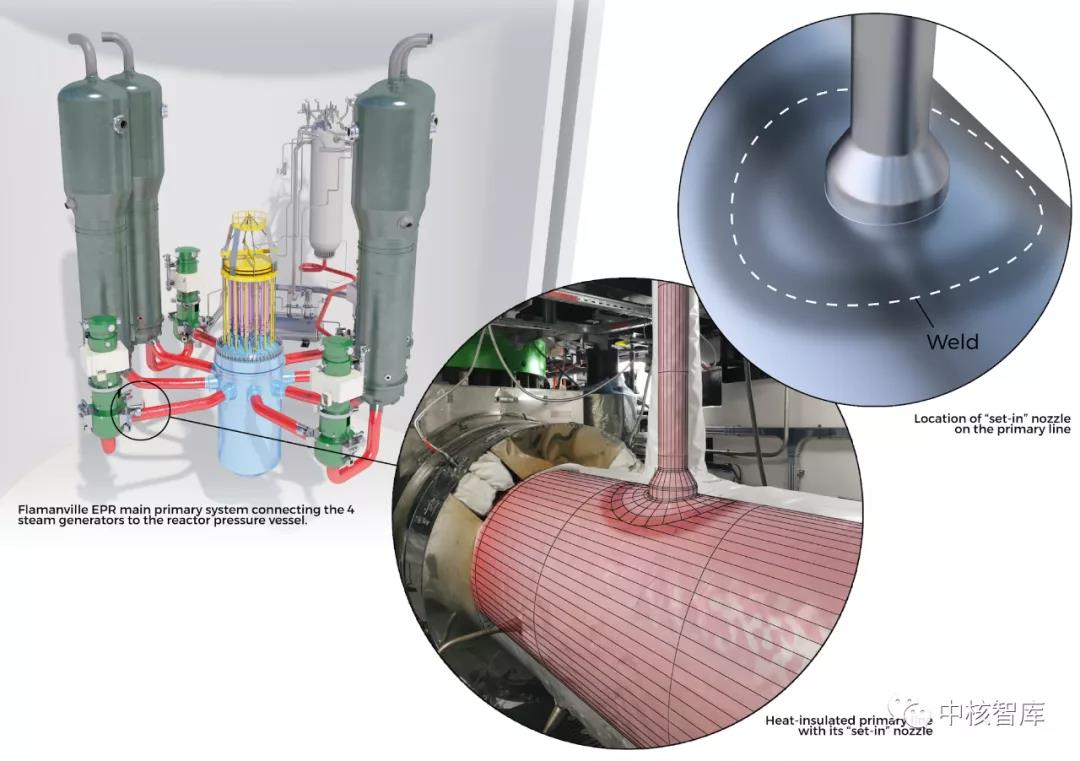

【据国际核工程网站2021年10月27日报道】法国核安全局(ASN)已批准法国电力集团(EDF)提出的解决方案,处理弗拉芒维尔(Flamanville)核电厂3号机组EPR反应堆主系统中三个接管的设计缺陷。EDF提议在每个相关连接处周围安装固定环,预计不会延迟该机组在2022年末的启动计划。
EDF和法马通公司(Framatome)2006年改变了这三个接管的设计,后在2013年发现了设计缺陷。弗拉芒维尔EPR项目比原定计划晚了11年,从最初的33亿欧元预算增加至124亿欧元。2020年发表的一份报告称,该项目可能需要191亿欧元才能完成。(中核战略规划研究总院 肖朝凡 编译 王兴春 审校)
