用户名:
密码:
验证码:
首      页 核电新闻 政策法规 聚焦核电 核电站一览 国产化 核电技术 招标信息 专家点评 人物风采 核电视频 技术论文 供应信息 核 安 全 后端处理 工程图片 走进核电 供应商名录 核科普 会议会展 合作交流 政经要闻 网上展台 核电图书 企业招聘 求购信息
您的位置: 中国核电信息网  >  国内核讯  > 华龙一号海外示范工程第2台机组热试提前完成

华龙一号海外示范工程第2台机组热试提前完成

来源: 中核集团 发布日期:2021-11-05

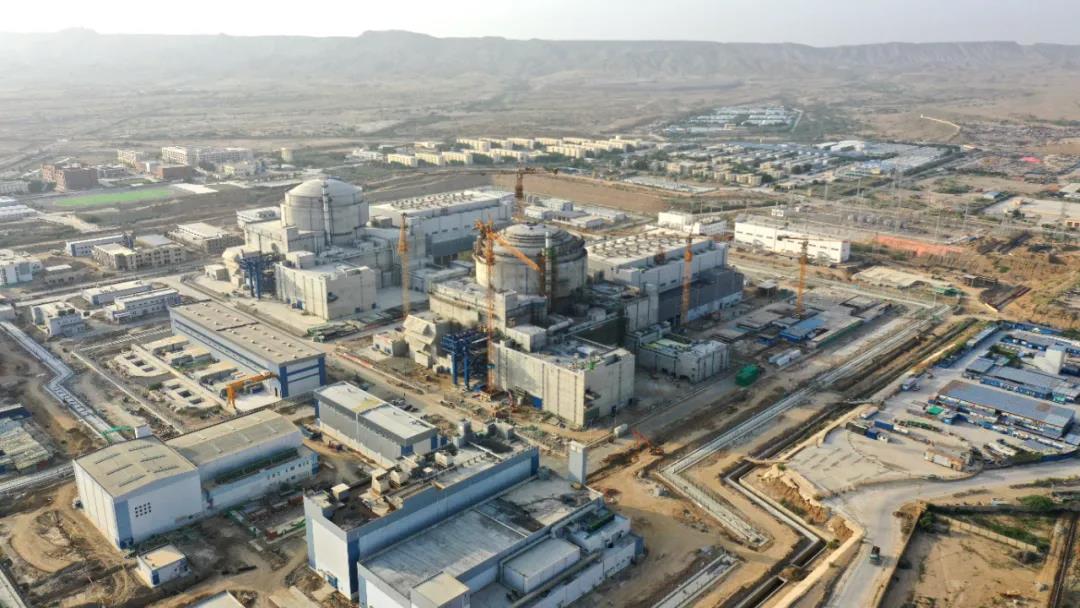

当地时间2021年11月4日,我国自主三代核电华龙一号海外示范工程第2台机组——巴基斯坦卡拉奇3号机组(K-3机组)顺利完成热试相关所有试验,标志着K-3机组热态性能试验提前圆满成功,机组正式进入装料准备阶段。这是中巴核科技工作者推动构建人类命运共同体和推动“一带一路”倡议走深走实的坚实行动。


作为我国核电走向世界的国家名片,华龙一号是当前核电市场上接受度最高的三代核电机型之一。目前,华龙一号示范工程已有2台机组投入商运,海内外共有8台采用中核集团华龙一号技术的核电机组在建在运,建设运行安全和质量处于良好受控状态。


热试是通过主泵运转和稳压器电加热器投用,使反应堆冷却剂系统升温升压至热停堆工况,并在各特定试验平台执行一系列调试试验、运行定期试验的综合性试验阶段。该阶段尽可能地模拟核电厂各类热工工况,验证核岛、常规岛设备和系统在热态运行时的可靠性、相关参数是否满足设计要求。


K-3机组热试工作自一回路升温升压开始共历时41天,较原计划提前完成。期间主要完成了主系统钝化、主辅系统功能试验、重要专设系统功能试验、失电试验和汽机非核冲转试验等,全方位验证了K-3机组重要系统在热态工况下的运行功能,性能指标满足设计要求。


K-2、K-3机组由中核集团中国中原对外工程有限公司总承包,为确保K-3机组热试工作顺利完成,中核集团海外华龙建设团队严格落实各项疫情防控要求,充分发挥各单位优势,稳扎稳打,有序推进工程建设,坚持问题不过夜,绝不放过任何一个微小问题。面对突发问题科学决策,适时调整主线任务,妥善做好各项试验准备和风险预案,最终高标准、高质量完成了热试工作。


据了解,华龙一号每台机组建成后预计年发电量约90亿千瓦时,能够满足巴基斯坦当地超过400万户家庭全年用电需求,相当于每年减少标准煤312万吨,减少二氧化碳排放816万吨,相当于植树造林7000多万棵,对优化巴基斯坦能源结构、推动实现全球碳达峰碳中和目标和共同应对全球气候危机具有重要意义。项目的建设还带动了巴基斯坦经济和相关产业发展,巴基斯坦当地供货设备大幅增加,项目建设高峰期为巴方直接提供了一万余个就业岗位,通过产业链间接创造了就业岗位超过4万个,对促进巴基斯坦当地民生、经济发展等起到重要作用。


我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
