来源: 嘿嘿能源heypower 发布日期:2022-03-14
为了应对1973年的石油危机,菲律宾开始建造一座核电站——巴丹核电站,为621 MWe的西屋机组,虽然1984年完工,但从未投入使用。
预计到2040年,菲律宾电力需求预计将增加三倍以上,能源安全是菲律宾政府的首要任务。该国正在探索核电项目的可行性,包括可能恢复巴丹项目或建造小型模块化反应堆。
1、菲律宾电力
总发电量(2019年):106 TWh;
发电量组合:煤炭57.9 TWh(55%);天然气22.4 TWh(21%);地热10.7 TWh(10%);水力发电8.0 TWh(8%);石油3.8 TWh(4%);太阳能1.2 TWh;风力1.0 TWh;生物燃料和废物1.0 TWh;
能源进出口:无进口或出口;
总消耗量:87.1 TWh;
人均消耗量:约800 kWh;
(来源:国际能源机构和世界银行,2019年数据)
菲律宾由7641个独立的岛屿组成,约1.1亿人口,截至2019年,其发电能力仅为25.5 GWe,电力短缺和停电仍然很常见。
菲律宾能源部预计,到2040年,菲律宾国内峰值电力需求将增加三倍以上。
正如菲律宾能源计划(PEP)所强调的,政府的一个关键优先事项是能源安全。随着运输部门对石油的需求增加,自给自足变得更具挑战性,随着该国主要气田马兰帕亚气田逐渐枯竭,对发电用煤的需求也在增长。
截至2020年6月,93.5%的家庭已通电。2017-2040年政治公众人物制定了到2022年普及电力的目标。
能源部在其2021年度报告中说,他们正在实现这一目标。
2、巴丹核电站

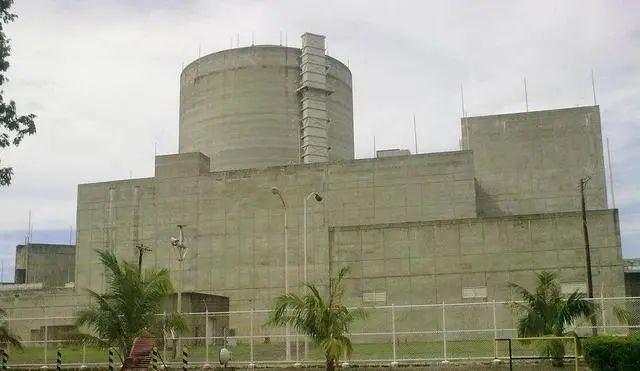

1986年被封存的巴丹核电站,曾是东南亚地区最早的一座核电站,现在是旅游景点,(图源:网络)
1973年石油危机爆发,费迪南德·马科斯政府决定建造一座由两个600 MWe机组组成的核电站。到1976年2月签订合同时,在巴丹建造,一台621 MWe西屋机组设计。
工程于1976年7月开工,1984年竣工,耗资19亿美元。
然而,由于财务问题和与地震有关的安全问题,核电站从未装载燃料或运行。
1986年4月切尔诺贝利事故发生后,最近当选的总统科拉松·阿基诺决定封存核电站。
政府腐败指控
巴丹核电项目执行过程中也受到腐败指控的困扰。
1988年,菲律宾政府对西屋电气公司和工程公司伯恩斯&罗伊(Burns & Roe)提起贿赂指控。然而,美国司法部和证券交易委员会的调查没有发现任何贿赂证据——国际商会的一个法庭也是如此。
1993年5月,西屋和伯恩斯&罗伊被新泽西州地方法院陪审团以民事贿赂罪名宣告无罪。
1987年,菲律宾桑迪甘巴彦反贪法庭也对巴丹合同的经纪人埃尔米尼奥·迪西以及前总统马科斯和他的妻子伊梅尔达·马科斯提出了指控。
2012年4月,法院因缺乏证据而赦免了马科斯一家,但裁定迪西从西屋公司获得了5000万美元的佣金,并对巴丹合同的授予施加了不当影响。
2007年4月,菲律宾政府支付了该工厂的最终付款。
政府曾考虑将其改造成一座天然气发电厂,但这似乎不切实际,而且仅以每年约80万美元的成本对其进行维护。
核电站翻修难题
2008年,由政府委托的国际原子能机构(IAEA)代表团建议巴丹岛可以翻新并经济运行30年,翻修,以及安全和仪表及控制系统的升级,估计将花费8亿至10亿美元。
IAEA还将为该国的核能发展建议一个政策框架。
2008年12月,国家电力公司(Napocor)委托韩国电力公司(Kepco,韩国水电和核电母公司)对巴丹进行为期18个月的可行性研究。

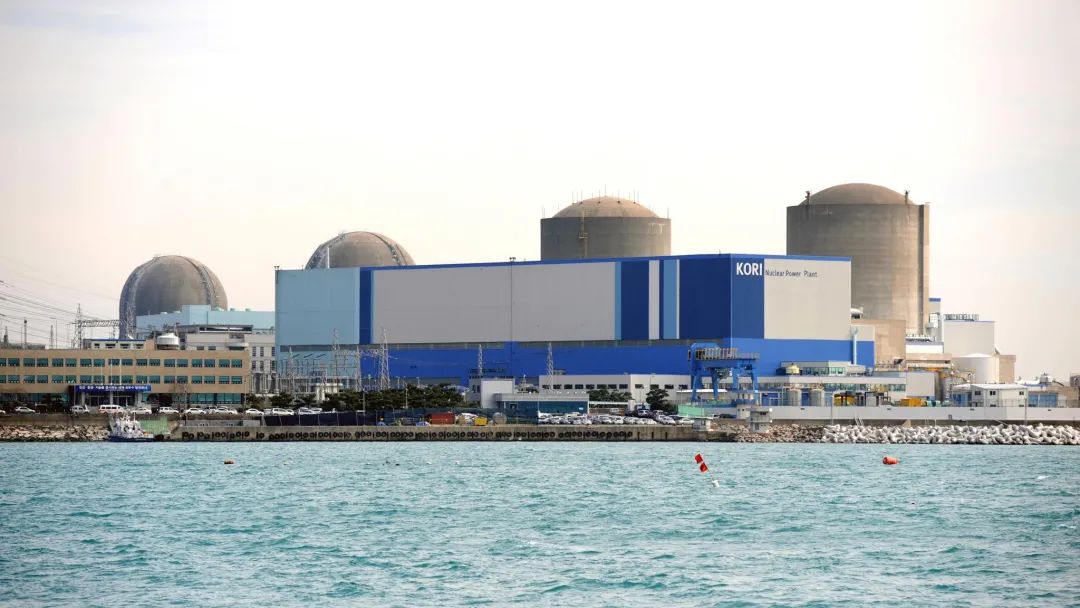

韩国古里核电站(图源:网络)
选择Kepco的一个考虑因素是,其在韩国非常类似的古里核电站2号机组运行经验。
2009年12月,初步建议是巴丹应该翻新,与此同时,东芝表示有兴趣修复这座工厂。
2013年5月,Napocor敦促政府翻新并调试该工厂,以解决电力短缺问题。
该公司估计,10亿美元的成本相当于建设同等燃煤发电能力的三分之一。
据报道,在2014年至2016年电价大幅上涨后,能源部正在研究在韩国帮助下恢复该项目的前景。
巴丹核电站可能的复兴仍在考虑之中,但能源部也在考虑使用小型模块化反应堆(SMR)技术建造一座新的核电站。
3、核能计划
2007年,菲律宾能源部设立了一个项目,在该国总体能源计划的背景下研究核能的发展。
为了减少该国对进口石油和煤炭的依赖,将考虑使用核能。
在2008年更新的《国家能源计划》中,预计2025年将有600 MWe的核能发电,2027年、2030年和2034年将进一步增加600 MWe,达到2400 MWe。
除巴丹外,政府正在考虑另外两个1000 Mwe韩国标准核电站机组,使用中止的北朝鲜KEDO(韩半岛能源开发组织)项目的设备。
据报道,Kepco以11亿美元的价格提供这种设备,但后来它被重新部署到其他地方。
政府成立了一个工作组,以期按照与泰国相同的方针行事,保留工程顾问来指导进展。
2012年底,能源部确认,出于成本和清洁空气的考虑,核能仍然是一种可行的选择。
2016年初,以及11月,能源部再次重申,核电是一种可行性选择,可能会取代煤炭的部分基本负荷作用。
IAEA“里程碑”方法评估核能
2016年10月,能源部成立了核能计划实施组织(NEPIO),根据IAEA的“里程碑”方法,评估核能作为长期能源选择的可行性。
在2018-2040年菲律宾能源计划(PEP)中,能源部提出了其核电项目路线图,其中设想该国第一座核电站最早将于2027年投产。
路线图的三个阶段中的第一个阶段包括一些预可行性研究,以确定在启动核电项目之前需要解决的关键基础设施领域。
2017年3月,能源部表示正在棉兰老岛苏鲁省探索小型反应堆的潜力,并将为该国(包括巴丹岛)制定一项全面的核计划。
与Rosatom合作
2017年5月,菲律宾政府与Rosatom(俄罗斯国家原子能集团公司)签署了一项核合作协议,随后于2017年11月签署了另一项协议,制定了一个五年讨论计划。
能源部于2019年10月与Rosatom签署了一份进一步的协议,以评估建造一座小型核电站的可行性,该核电站可以是漂浮的或陆上的,也可能使用RITM-200反应堆。
2018年2月,该国能源部长报告说:“将核能纳入当前能源结构的可能性,符合国家技术中立能源部门的政策。”
2018年12月,IAEA应政府要求在NEPIO的主持下完成了一项综合核基础设施审查(INIR)。
INIR小组指出,国会正在审议关于核安全、安保和保障措施的立法草案,以及建立一个独立的监管机构。
该小组还指出,该国认识到公开和透明的公共沟通的重要性,并建议让更广泛的利益相关者参与引进核能的准备工作。
INIR第一阶段的报告于2019年10月提交给能源部。
2018年6月,能源部宣布,KHNP将在吕宋岛东北角卡加延圣安娜的卡加延经济区管理局(CEZA)进行一项关于建造100 MWe智能(SMART)小型模块化反应堆(SMR)的研究,并对巴丹核电站进行审查。
2019年10月,能源部与Rusatom Overseas(俄罗斯国家原子能公司旗下海外公司)签署了一份意向备忘录,对在菲律宾建造SMR进行预可行性研究。
2020年7月,总统签署了第116号行政命令,设立了核能计划机构间委员会(NEP-IAC),对国家对核能计划的立场进行研究。
总统表示:“迫切需要重新审视该国的核能政策,并确定其作为发电的长期选择的可行性。”
2021年7月,能源部宣布已经确定了15座可能建造核电站的地点。
4、监管、安全和不扩散
1998年,菲律宾签署了《乏燃料管理和放射性废物管理安全联合公约》。
根据能源部的说法,公众对核能的负面看法很普遍。在《2020-2040年政治公众人物》中,它承认有必要提高公众的认识和接受度,以推动核能计划的发展。
菲律宾核研究所(PNRI),前身为菲律宾原子能委员会(PAEC),既是核监管机构,也是负责核科学和技术研发的实体。
2017年7月,菲律宾国会通过了一项法案,设立了一个独立的核安全监管机构——菲律宾核监管委员会(PNRC)——负责决定影响公共健康和安全、环境保护以及核安全和保障的问题。
目前,PNRI在科学技术部(DOST)下履行推广和监管职能。法案通过所需的财政条款于2021年8月通过。
遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。
中国核电信息网拥有管理留言的一切权利。
您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。
中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。
如您对管理有意见请用意见反馈向网站管理员反映。
©2006-2028 中国核电信息网 版权所有   服务邮箱:chinahedian@163.com   电话:13263307125   QQ:526298284
