全球首堆“玲龙一号”常规岛筏基全部浇筑完成

来源: 中国核电工程有限公司 发布日期:2022-05-05

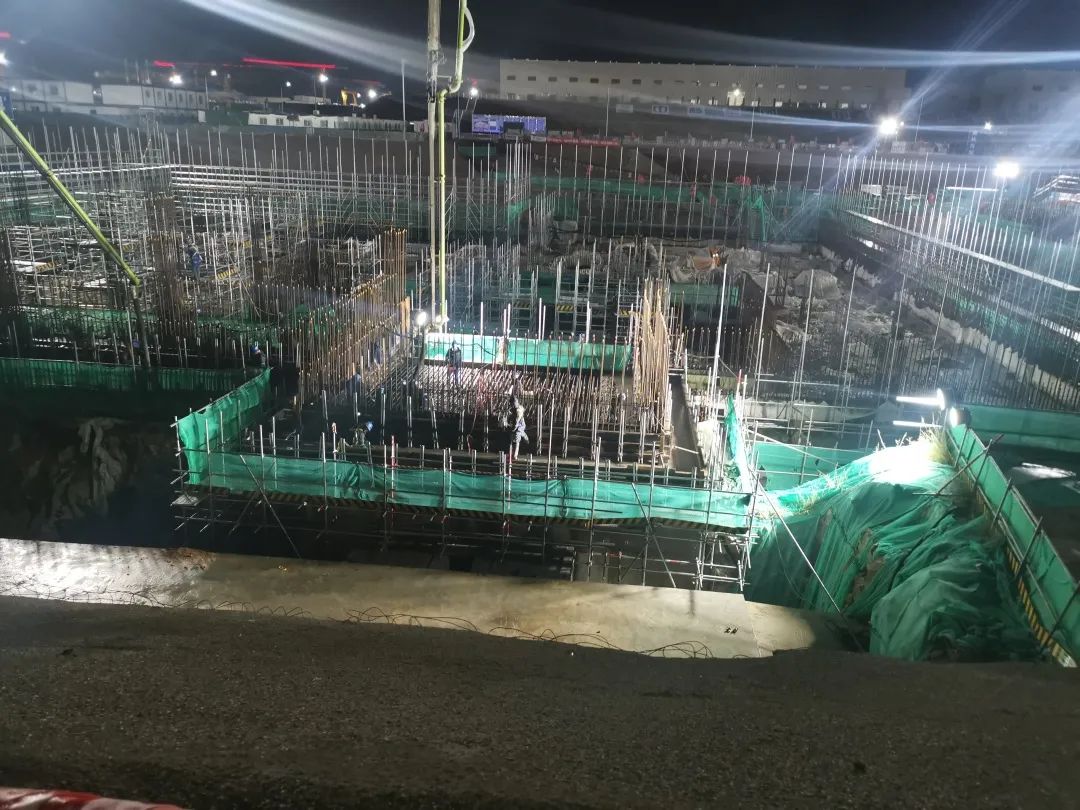

2022年5月3日凌晨2:00,海南昌江多用途模块式小型堆科技示范工程“玲龙一号”常规岛最后一块筏基浇筑完成,提前10天完成二级里程碑,为后续常规岛0m板结构施工创造条件,奠定坚实的基础。

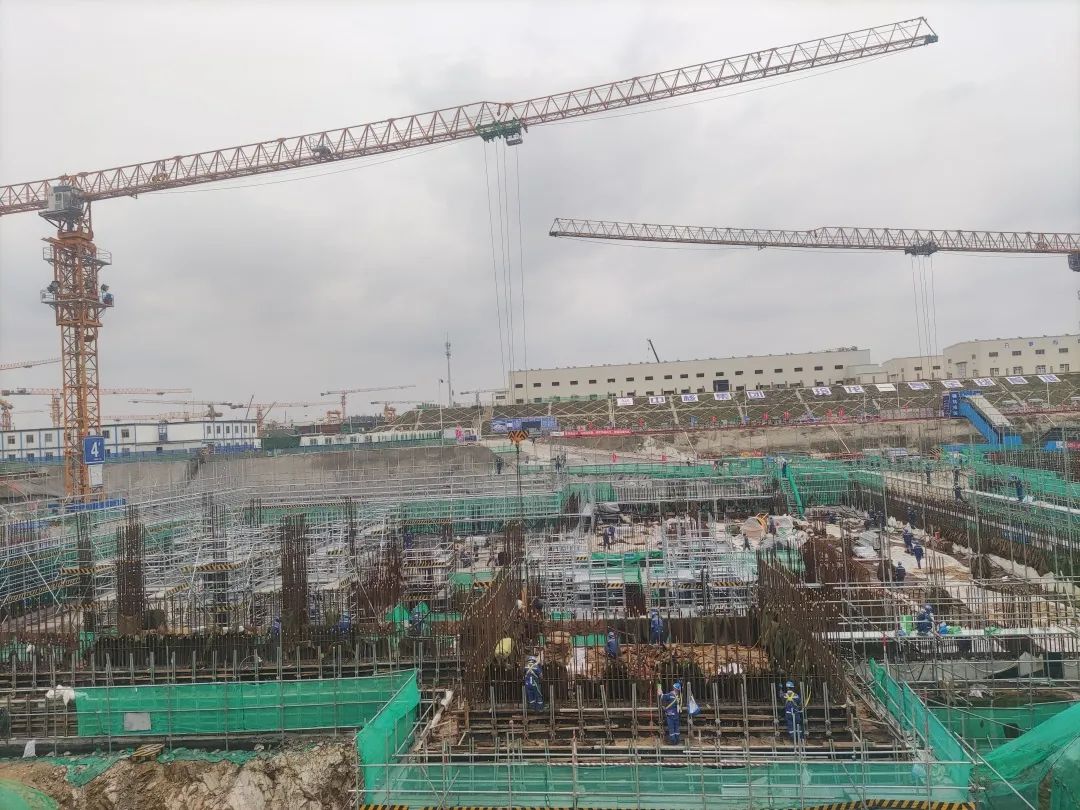

“玲龙一号”常规岛主厂房筏基长60m,宽53m,筏基标高分层多,为保证整体浇筑质量,将筏基分为9个施工段。汽轮基座筏基厚度2.5m,局部厚度4m,其余筏基厚度1m,整体筏基钢筋总量约1300t,施工周期169天。


“玲龙一号”常规岛筏基施工分块多,且存在疫情、高温、春节降效、资源制约等种种困难。自常规岛筏基施工开始,中核工程海南项目部组织各参建单位成立“常规岛攻坚小组”,通过精细化管理模式,分解施工过程、梳理制约因素,每天召开碰头会,以“问题不过夜”的态度,提前解决资源投入、后台提资、人力组织等各项制约问题,为筏基的最后浇筑提供有利保障。


海南项目部坚持把方向、定目标、抓落实、出成果,以时不我待的精神状态,严、慎、细、实的工作作风,开展“精细化管理”相关工作,“玲龙一号”常规岛筏基圆满浇筑完成充分展现了“精细化管理”战略措施的前瞻性,为助推公司“精细化管理年”专项工作的实施贡献力量。
