来源: 中核国电漳州能源有限公司 发布日期:2022-06-14

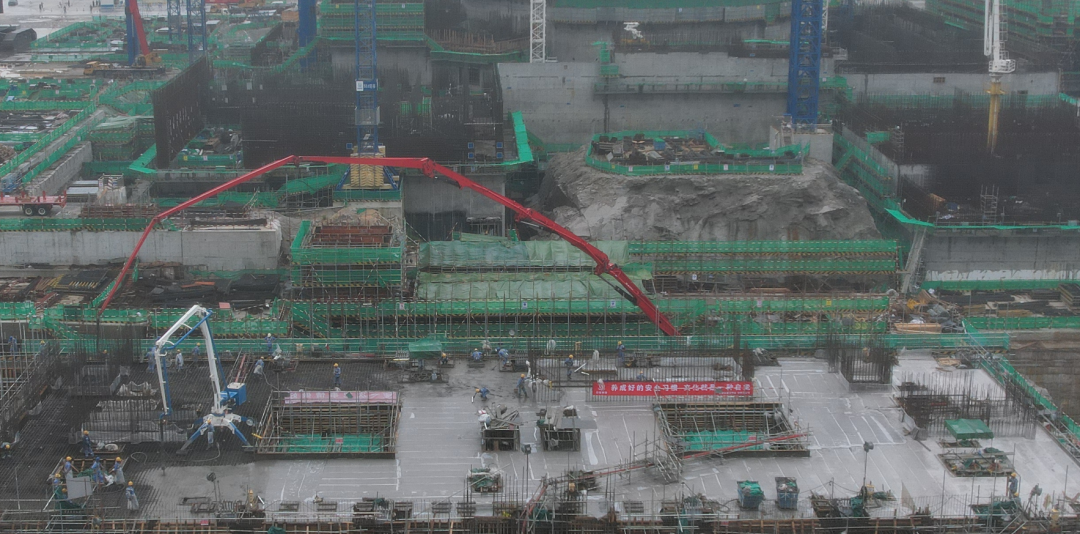

6月12日13时58分,漳州核电厂1PX泵房0m板浇筑完成,共历时45小时,全过程安全、质量全面可控,本次节点的顺利完成为后续泵房钢结构安装和设备安装奠定了基础。
为满足漳州核电工程项目总目标,漳州能源统筹各参建方成立项目管理大团队,运用系统观念,秉承“大胆设想、小心验证”的工作作风,在泵房全流程推进过程中,积极推进采用“水泥-水玻璃双液注浆工艺”、“BIM技术建模”等技术,优化各工序逻辑关系,首次采用蜗壳泵基础五、六次合并浇筑等创新工艺,有效保证了各项施工的顺利开展,在确保安全、质量前提下大幅度优化工期。
本次1PX泵房0m板施工过程中,漳州能源积极发挥党员突击队及进水专项小组的作用,积极响应集团公司“强核报国立新功、奋进献礼二十大”倡议,组织各参建单位再接再厉,整体控制、主动控制、事前控制,通过制定、督促落实夜间施工等纠偏措施,克服了疫情影响、施工人员不足、材料采购滞后等困难,圆满完成年度计划,为漳州核电工程总目标的实现添砖加瓦。
