漳州核电1号机组非安全级DCS设备出厂验收顺利完成
来源: 中国核电工程有限公司
发布日期:2022-06-24
2022年6月20日下午,漳州核电1号机组非安全级DCS设备出厂验收总结会顺利召开,验收团队一致同意设备通过出厂验收,准予包装发货,这标志着华龙批量化建设示范工程又一项关键主设备由工厂制造阶段转入了现场安装阶段,本次验收设备将于6月底分批次运抵漳州核电站现场,较合同交货期提前3个月,为实现今年底主控室部分可用的工程里程碑节点创造良好条件。
漳州核电1、2号机组DCS系统由中核控制系统工程有限公司供货,其中非安全级DCS系统采用国能智深控制技术有限公司的EDPF-NU平台,非安全级DCS项目执行肩负着中核集团与国家能源集团战略合作落地的使命,从项目开始便得到集团公司及各参建单位高度重视。
坚持攻坚克难不退缩
回顾漳州核电非安全级DCS项目过去两年半的艰辛历程:项目开始便面临着非安全级DCS供货周期较以往项目压缩工期11个月的困难,以及延误风险高达14个月的巨大挑战,后期为了满足漳州核电1号机组主控室部分可用的里程碑节点,需提前合同三个月到货现场。但是这些都没有阻挡DCS项目执行团队前进的脚步,反而激发了他们迎难而上的斗志。
2022年5月,DCS项目执行进入攻坚期,此时正值北京疫情加重,尤其是中核控制工厂所在地,更是被要求封厂停工,这对DCS团队提出了更高的挑战。为了保证非安全级DCS及盘台测试不受影响,供应商与设备成套中心电仪设备部相关工作人员坚持在工厂封闭工作,全力保生产,他们打地铺、吃盒饭长达17天。在团队所有人的不懈努力下,一路披荆斩棘,最终迎来了非安全级DCS系统顺利出厂的丰收时刻。
坚持开拓创新不停步

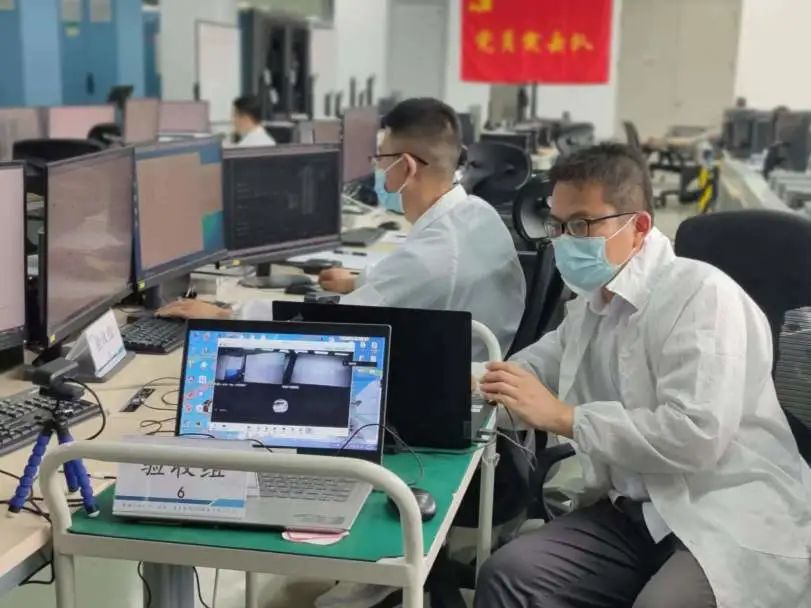

▲采用线上与线下结合的方式进行性能与功能验收

▲部分验收时需检查的文件及验收工具

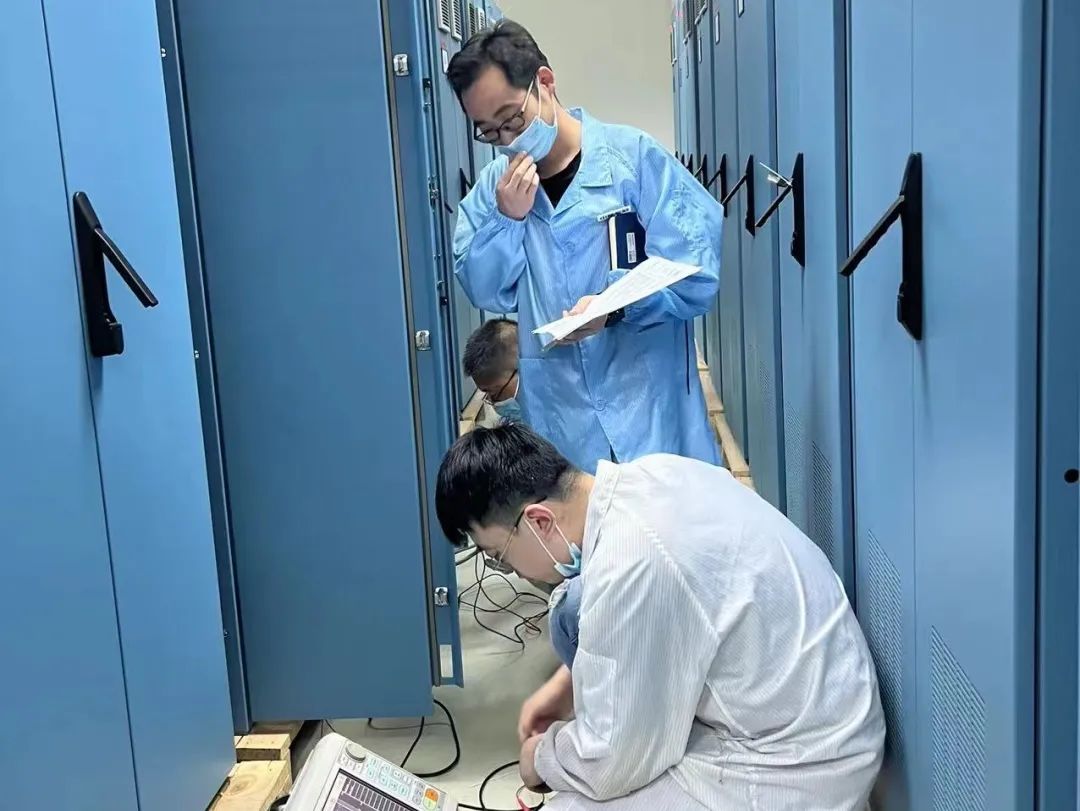

▲验收团队在进行硬件检查
本次验收团组由设备成套中心、核工程研究设计院、漳州能源业主公司一共29人组成,验收范围为159台非安全级机柜、66台套非安全级盘台,检查内容包括设备硬件及外观数量、设备性能和功能测试、设备随箱文件、备品备件等四个方面,验收组织管理难度大、验收范围广、内容多。验收过程从5月19日开始到6月17日结束持续近1个月。验收开始时,由于受疫情影响,设备成套中心电仪设备部DCS执行团队及业主人员无法进入供应商厂区,采用线上远程视频验收方式开展。这种验收方式虽然被首次采用,但是取得了良好的应用效果,为以后验收形式多样化及高效化开展打下了良好基础。后期随着疫情形势好转,验收组调整为“线下验收为主,线上验收为辅”的方式,为验收工作划上了圆满句号。在验收过程中,团队依据DCS设备供货合同、图纸及技术规格书、已批准的验收细则对设备软硬件进行了全面验收。在此期间,得到了各方领导的大力支持和亲切关怀。
坚持团结干事不退缩

▲各方领导在一线指导工作
在验收总结会上,各方领导肯定了DCS团队前期工作取得的成绩,同时指出,本项目一开始就面临着巨大风险:新的团队、新的技术、新的应用,加之常态化疫情挑战,但最终能提前合同三个月交货,这是DCS团队大力协同、努力拼搏的结果。各方领导勉励项目团队继续攻坚克难,为后续安全级DCS设备的合同执行工作加油拼搏,为华龙批量化建设而不懈奋斗。
“行百里者半九十,千尺竿头须再攀”,翻过非安全级DCS这座大山,面前还有核安全级DCS这个山头等待着项目团队再次攀爬,团队将带着丰收的喜悦全力以赴,为扎实推动华龙批量化建设示范工程贡献仪控助力;将继续秉承“主动优化、持续改善”的理念,推进精细化管理,按照漳州核电工程建设总体目标要求和计划安排,高效完成项目后续任务。
