漳州核电2MX厂房汽轮机运转层基座混凝土顺利浇筑完成
来源: 中国核电工程有限公司
发布日期:2022-07-18

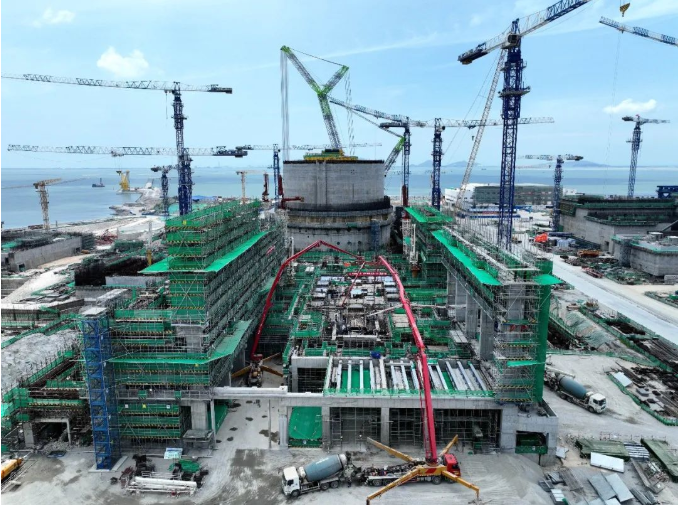

2022年7月16日下午13点48分,漳州核电2MX厂房汽轮机运转层基座混凝土顺利浇筑完成,浇筑持续时长29小时32分钟,累计浇筑2515m³混凝土,提前年度计划14天完成,为后续2MX汽机安装奠定了坚实基础,为漳州核电2号机组常规岛土建安装施工打开了新局面。

为了圆满完成这一节点,中核工程漳州项目部按照“精细化管理年”的管理要求持续推进工作,总结漳州核电1MX汽轮机运转层基座施工经验,提前策划,通过优化施工逻辑、施工创新,攻坚克难,顺利实现施工目标。漳州核电2号常规岛主体结构从FCD 到运转层施工完成,仅用了19个月,其中运转层基座创造了从隔振器安装到混凝土浇筑结束仅用了84天的“华龙新纪录”。

献礼二十大,华龙立新功。漳州核电2号机组常规岛汽轮机运转层基座的顺利完成,体现了漳州华龙安全高质量发展和精细化管理水平,后续漳州项目部将继续发扬核工业“四个一切”精神和“强核报国,创新奉献”新时代核工业精神,稳扎稳打,扎实推进“华龙一号”批量化首堆工程,以实际行动和优异成绩迎接党的二十大胜利召开。
网友评论请注意
遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。
中国核电信息网拥有管理留言的一切权利。
您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。
中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。
如您对管理有意见请用意见反馈向网站管理员反映。
