漳州核电1、2号机组220kV倒送电一次成功
来源:中国核电信息网 发布日期:2022-08-05

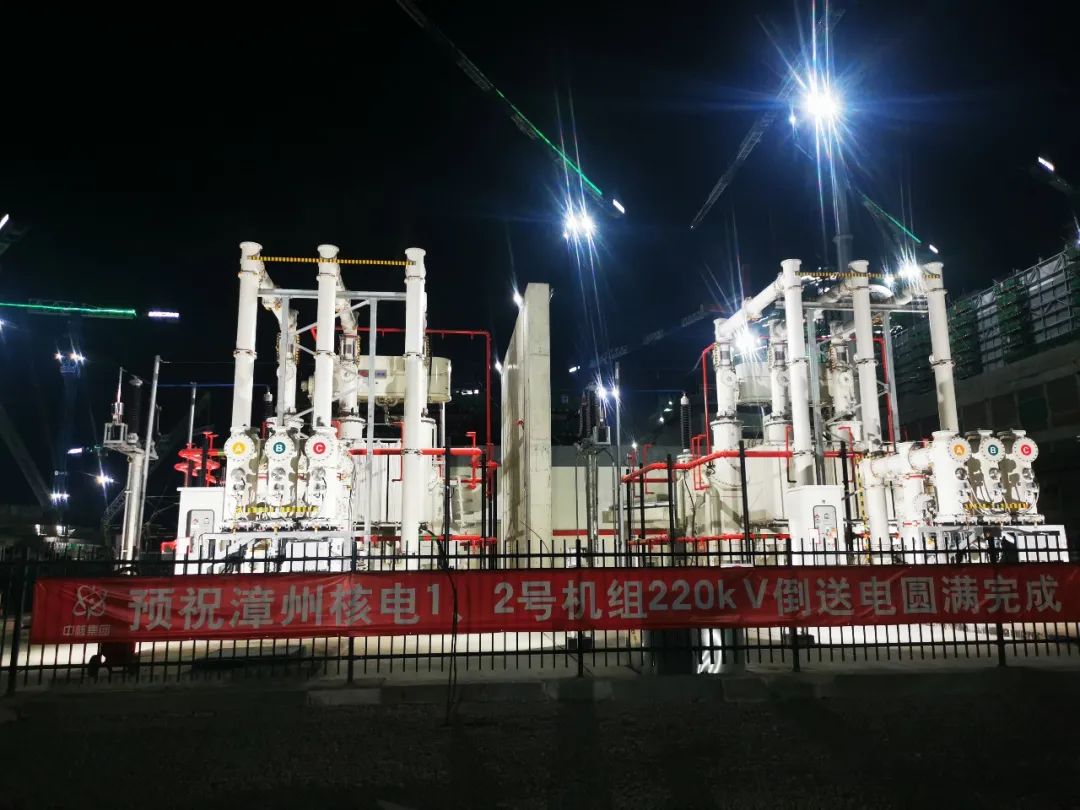

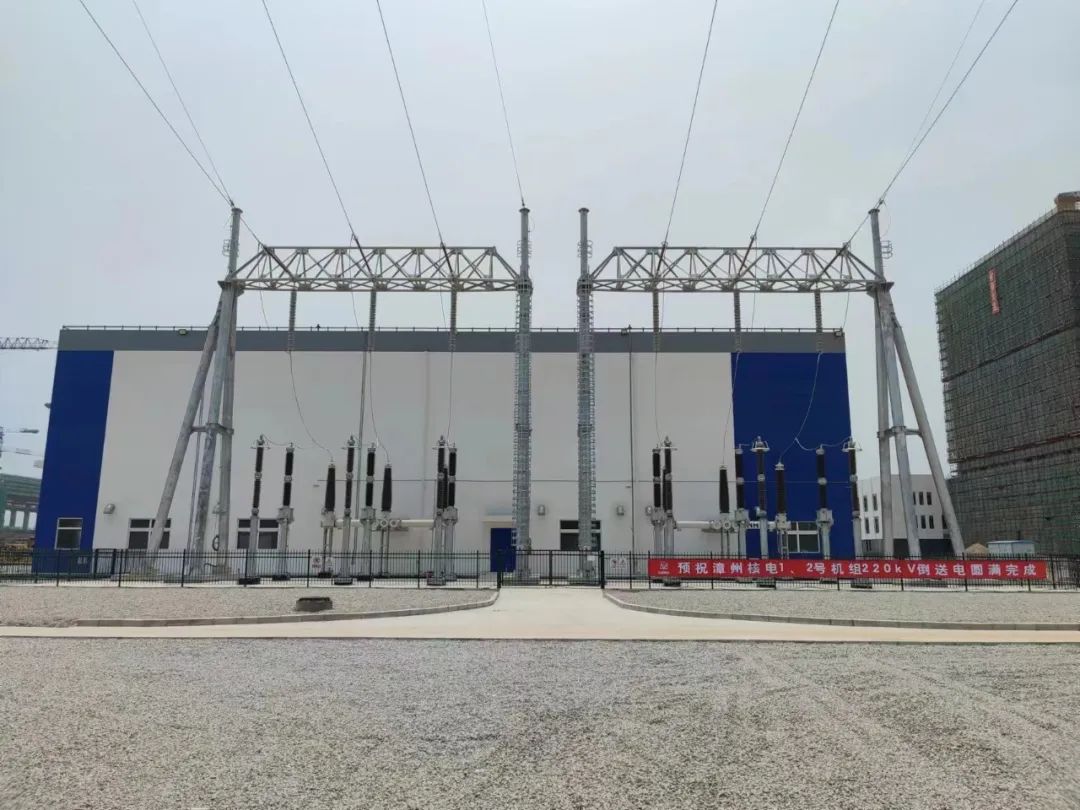

7月30日17时36分,中核五公司承建的漳州核电1、2号机组220kV涉网工程——220kV倒送电辅助变压器首次冲击合闸完成,其中辅助变压器、220kV开关站厂房GIS设备成功受电,220kV相关继电保护系统、低压配电系统、UPS直流系统的控制信号、监测功能正常,送电范围内一、二次设备运行状态正常、可控。7月31日上午6时3分,经过二十二小时的连续作业,漳州核电厂完成220kV南福线、两台辅助变压器及辅变低压母线冲击带电试验、辅变有载调压试验及带负荷试验,所有运行数据正常,至此,220kV倒送电工作圆满完成。

220kV倒送电是漳州核电项目1、2号机组建设中的重要里程碑,更是集团公司重要里程碑。该工程子项、系统接口众多,施工组织管理难度大,尤其220kV开关站GIS、220kV辅助变压器、220kV高压电缆敷设端接等重要一次设备,在安装、试验过程均有着极高工艺和环境要求,在现阶段面临大面积土建施工的漳州,要保证现场施工环境满足安装要求,无疑是种挑战。
面对重重困难与挑战,中核五公司漳州核电项目部科学规划、务实创新,制定严密可行的施工计划和安全质量保证措施以确保220kV相关系统零缺陷投运。期间从高压主设备的安装到常规试验、特殊试验的完成,项目部参建人员、监理单位、总包单位层层把关,确保整个安装、调试过程质量可控。
2022年是公司精细化管理年,漳州核电项目部持续推动精细化管理,继续秉承安全第一,质量第一的优良传统,最终以安全、优质、准点完成后续各工程节点目标。
