俄建设BREST-OD-300快堆冷却塔
来源: 中核智库 编译 | 孟雨晨 审校 | 张焰
发布日期:2022-08-22

【据英国《国际核工程》网站2022年8月18日报道】俄罗斯西伯利亚化学联合体(SCC)正在建设BREST-OD-300铅冷快堆的冷却塔,目前已完成第一层钢架的安装。

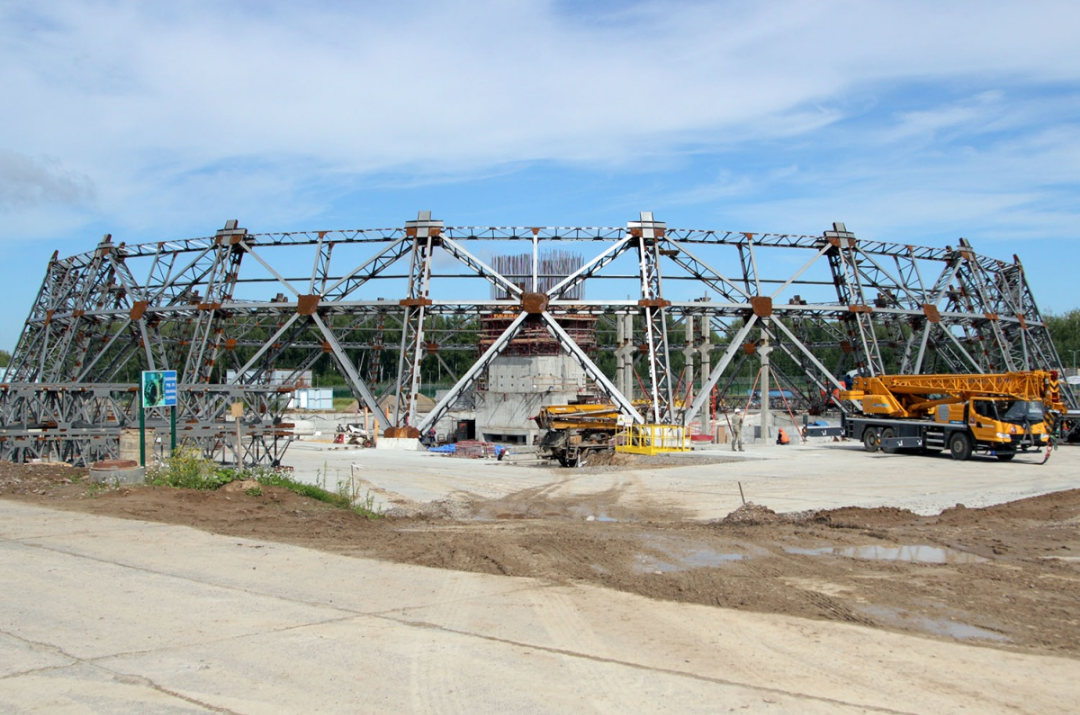

该冷却塔高80米,底部直径79.5米,钢架总重约1000吨。第一层已安装在基底上,焊接接头正在用防腐漆处理,随后将使用双层波纹铝板包覆。冷却塔第二层将直接安装经加工、喷漆和铝板包覆的钢架。冷却塔淋水面积达4000平方米,利用定向流动的空气实现冷却。水经过循坏泵冷却、清洁后将会被送入核电机组的汽轮机厂房。冷却塔的建设工作计划于2023年9月完成,并于2025年6月投入使用。
BREST-OD-300铅冷快堆是“突破”计划下能源实验和示范联合体(ODEK)项目的一部分。除了铅冷快堆,该项目包括一个燃料制造与再加工模块(MFR)和一个乏燃料后处理模块。
网友评论请注意
遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。
中国核电信息网拥有管理留言的一切权利。
您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。
中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。
如您对管理有意见请用意见反馈向网站管理员反映。
