用户名:
密码:
验证码:
首      页 核电新闻 政策法规 聚焦核电 核电站一览 国产化 核电技术 招标信息 专家点评 人物风采 核电视频 技术论文 供应信息 核 安 全 后端处理 工程图片 走进核电 供应商名录 核科普 会议会展 合作交流 政经要闻 网上展台 核电图书 企业招聘 求购信息
您的位置:中国核电信息网  >  国内核讯  > 保障昌江核电二期项目稳步推进

保障昌江核电二期项目稳步推进

来源:海南日报 发布日期:2022-09-07

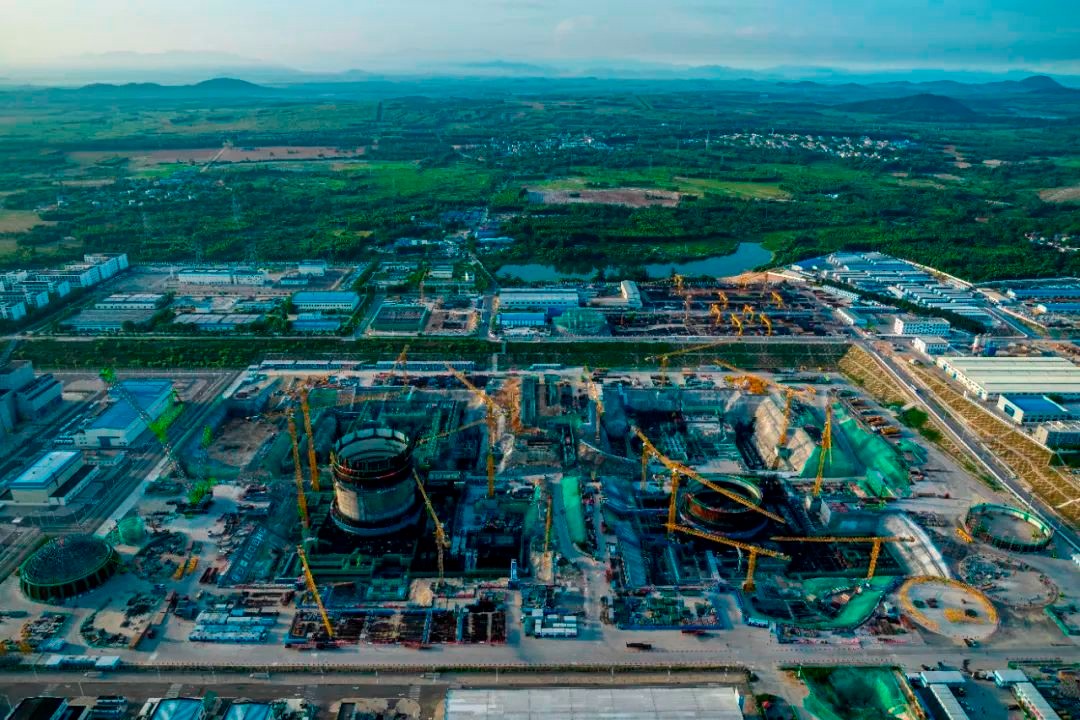

9月6日上午,位于昌江黎族自治县海尾镇的海南昌江核电二期项目施工现场,工人正在开展核岛内部结构、钢衬里模块安装,各作业面施工有条不紊进行。


本轮疫情发生后,核电二期项目施工受到一定的影响,但海南核电有限公司(以下简称海南核电)通过强化区域管控、监测登记、防疫消杀等措施,做到疫情防控和项目建设“两手抓、两不误”。


“目前二期项目正处于土建施工高峰期,其中3号机组‘穹顶吊装’主线工作稳步推进,核岛内部结构+7.50m以下墙体施工完成,双层安全壳内壳第17层施工完成,外壳第3层施工完成,各区域按计划开展施工,工程总体进度正常。”海南核电项目控制处进度管理科科员朱永鑫介绍。


据了解,进入8月后,受疫情影响,项目现场人力资源补充渠道受阻,加之原材料采购和运输受到制约,项目建设遇到难题。“对此,我们通过当地政府的积极协调为各参建单位办理运输通行手续,确保现场施工正常开展。对主线工作成立专项管控小组,制定专项计划细化工作目标,集中有限资源确保关键路径工作不拖期,采用视频会议的形式线上协调解决工程推进中遇到的重难点问题,保障项目建设顺利推进。”朱永鑫说。


为响应“一手撑伞、一手干活”的要求,该公司在疫情防控方面下足功夫。自8月6日起,该基地严格落实人员车辆进出审批制度,禁止人员随意跨区流动。


我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
