三澳核电1号机组SG隔间钢结构模块三吊装顺利实现
来源:中国核电信息网 发布日期:2022-09-13
2022年9月11日20时26分,由中核华兴承建的浙江三澳核电项目1号机组SG隔间钢结构模块三顺利吊装就位,历时2小时57分,为后续1号核岛穹顶吊装就位里程碑节点的顺利实现创造了有利条件。

1号机组SG隔间钢结构模块三由钢板、预埋件及钢筋等组成,模块平面尺寸10.5m×8.3m×14.7m,净重157.63吨,吊装总重量约184.66吨。中核华兴充分利用先进建造技术,通过推行钢板混凝土模块化施工,替代原有的钢筋混凝土结构,为后续蒸汽发生器的顺利吊装创造了有利条件,有效降低施工安全风险,优化建设工期,提高工程质量,达到科技创新助推降本增效的目的。

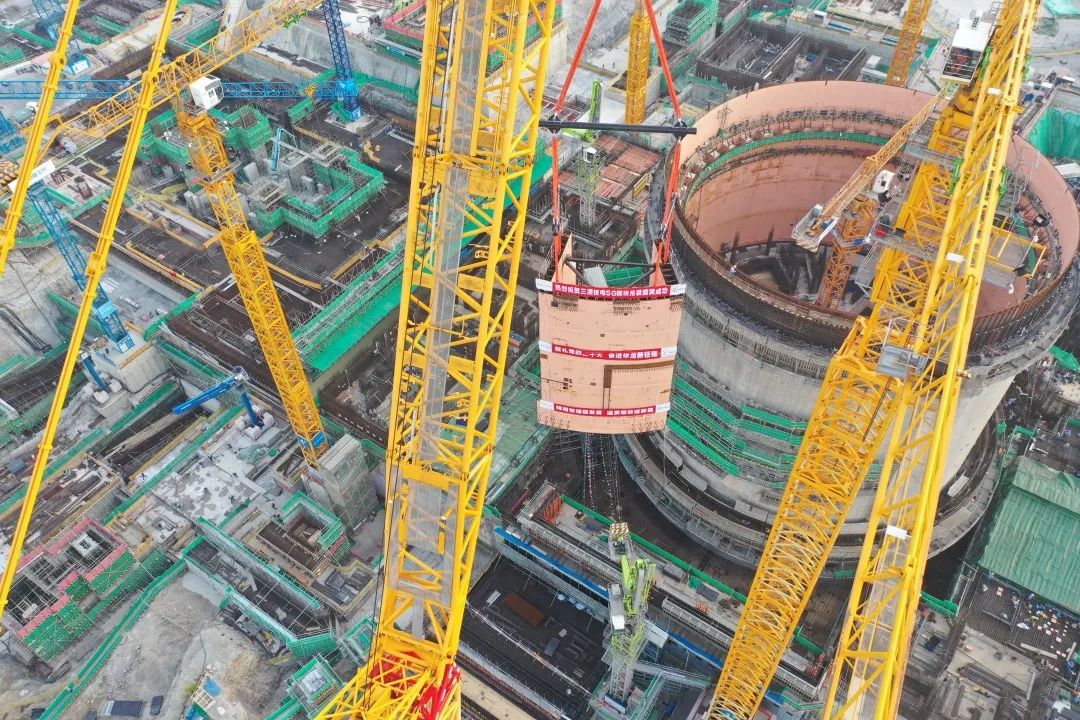

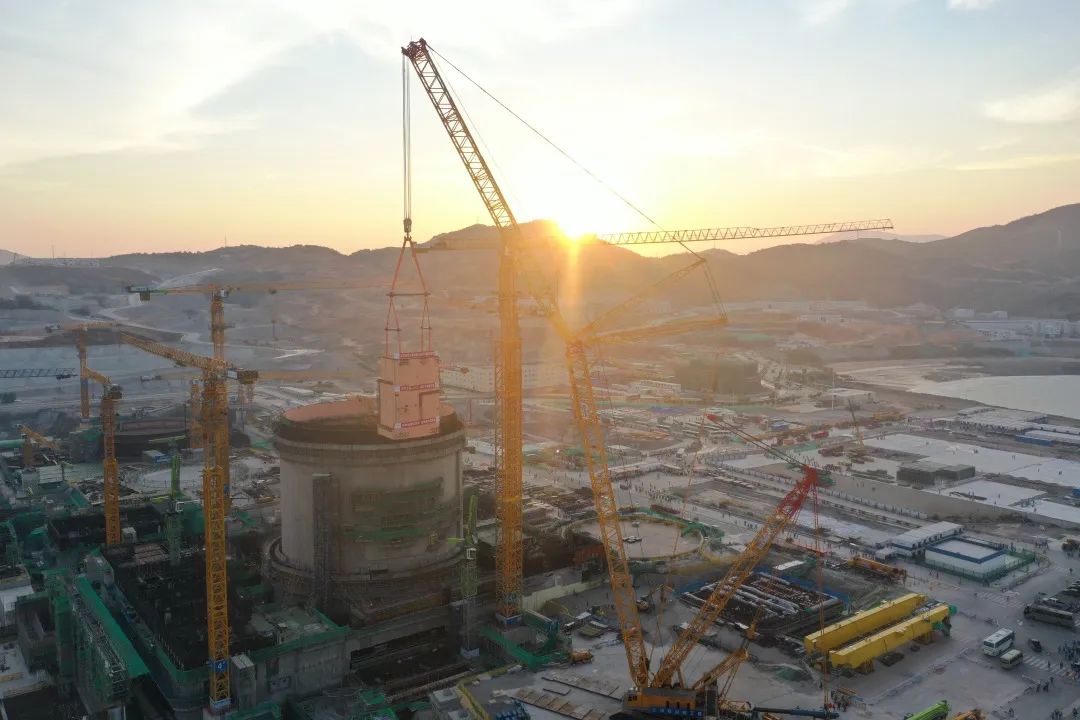

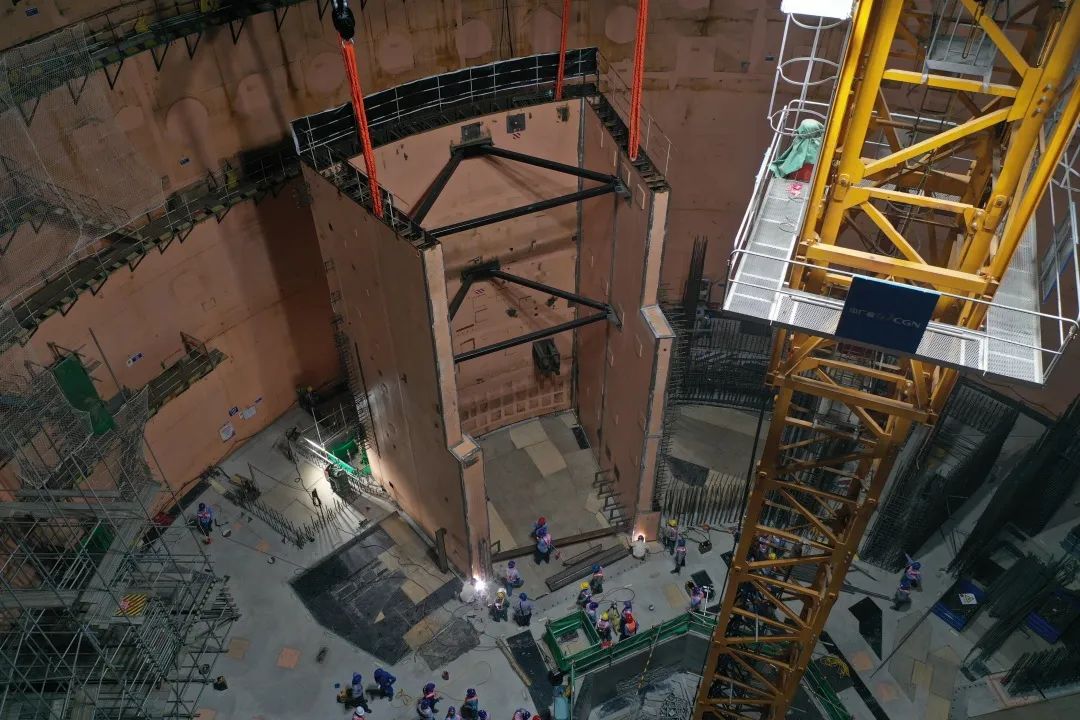

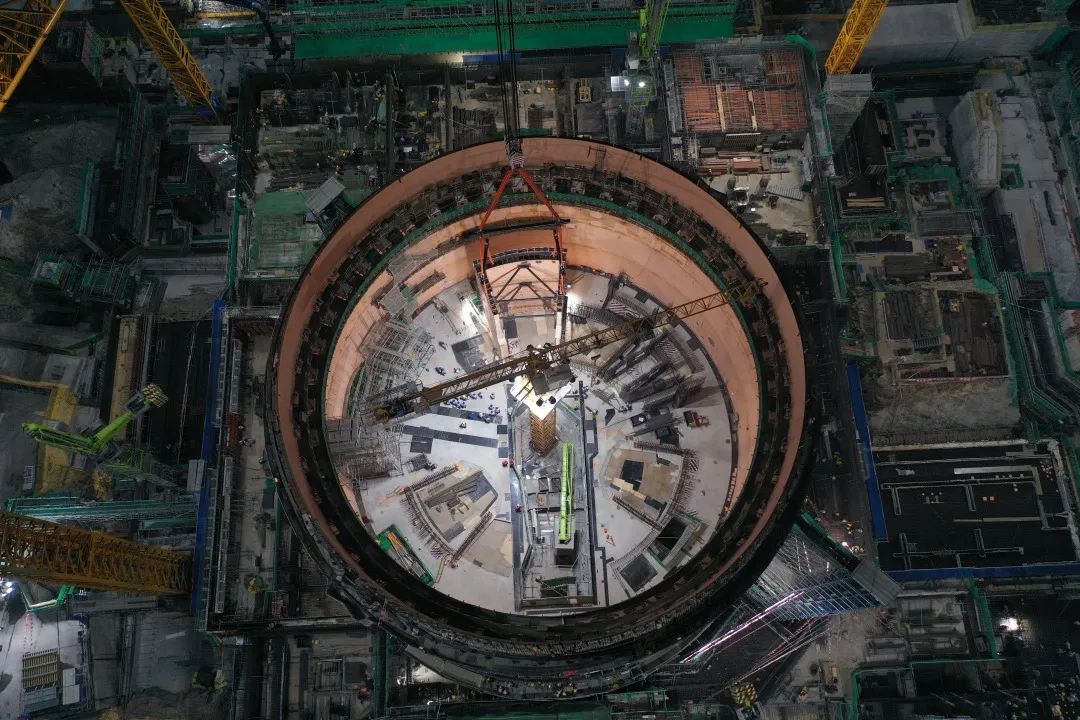

近期现场受台风影响风力不稳定,三澳核电项目部制订了周密的应对措施,密切关注现场风速变化情况,在做好各项准备工作的前提下,于9月11日17时29分开始SG模块三吊装工作。在经过起吊、提升、回转、变幅、吊装行走等一系列流畅动作后,于20时26分成功就位,整个吊装过程稳定,安全、质量受控,获得上游单位的肯定和认可。

为确保吊装“一次性”精准到位,三澳核电项目部科学谋划,周密部署,以精细化管理为抓手,横向协作、纵向联动,攻克一系列关键技术,确保每一道工序的规范、过程的严谨。最终实现了优化施工组织设计、减少投入、提高工效的目标,为完成整个吊装过程提供了有力保障。

硬核实力

1号机组SG模块三吊装就位节点的顺利完成,为1号机组实现年度计划目标提供坚实保障,充分展现了中核华兴核电建造的“硬核”实力。未来,中核华兴将持续深化管理创新手段,发扬“强核报国,创新奉献”的新时代核工业精神,做实生产力,做强战斗力,做细凝聚力,高质量完成重点项目建设任务,为铸造国之重器“华龙一号”展现核电建造排头兵良好形象。
