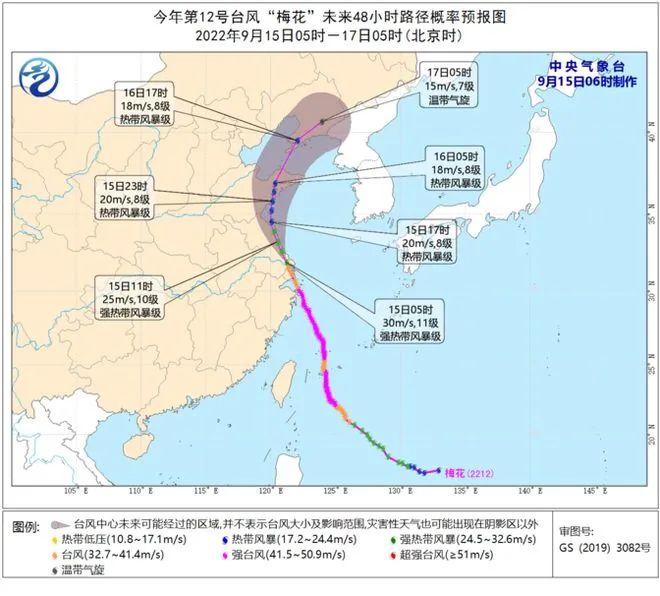

今年第12号台风“梅花”已于14日20时30分登陆浙江舟山普陀,随后穿过杭州湾,于15日凌晨0时30分在上海奉贤二次登陆,今晨位于江苏省境内,并减弱为强热带风暴。中央气象台今晨发布台风黄色预警,预计“梅花”未来将继续北上,穿过江苏并于今天傍晚进入黄海,今夜在山东半岛登陆,这也将是“梅花”第三次登陆我国,预计登陆时强度为热带风暴级。
台风“梅花”来势汹汹
中核华兴严阵以待
提前部署,周密组织
全力以赴保证公司财产安全和员工生命安全
展现了良好的华兴形象和华兴力量
浙江苍南

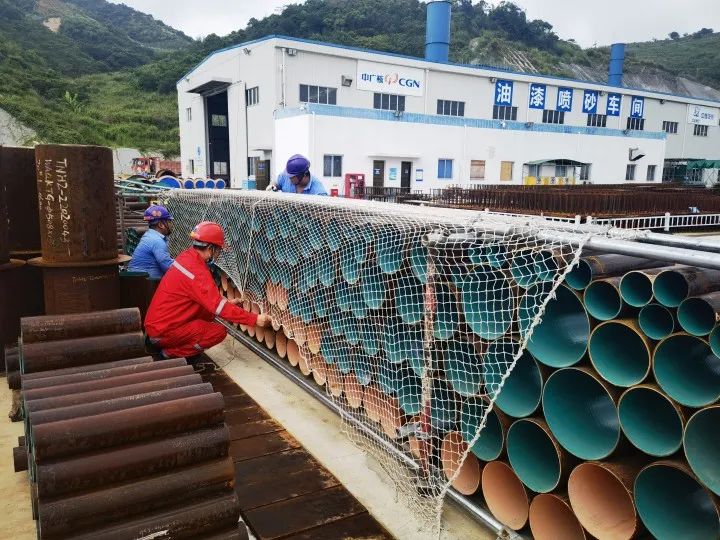

三澳核电项目部第一时间启动防御台风专项应急预案,立即回收、加固各区域零散物料,评估补充各项物资,提前做好抢险物资和生活用品的储备。项目各级应急责任人靠前指挥,对现场可能存在隐患区域进行重点排查,重点区域重点盯防。密切关注台风路径走向和发展变化,严格落实24小时值班值守制度,保持动态联系,随时做好各项应急处置准备。

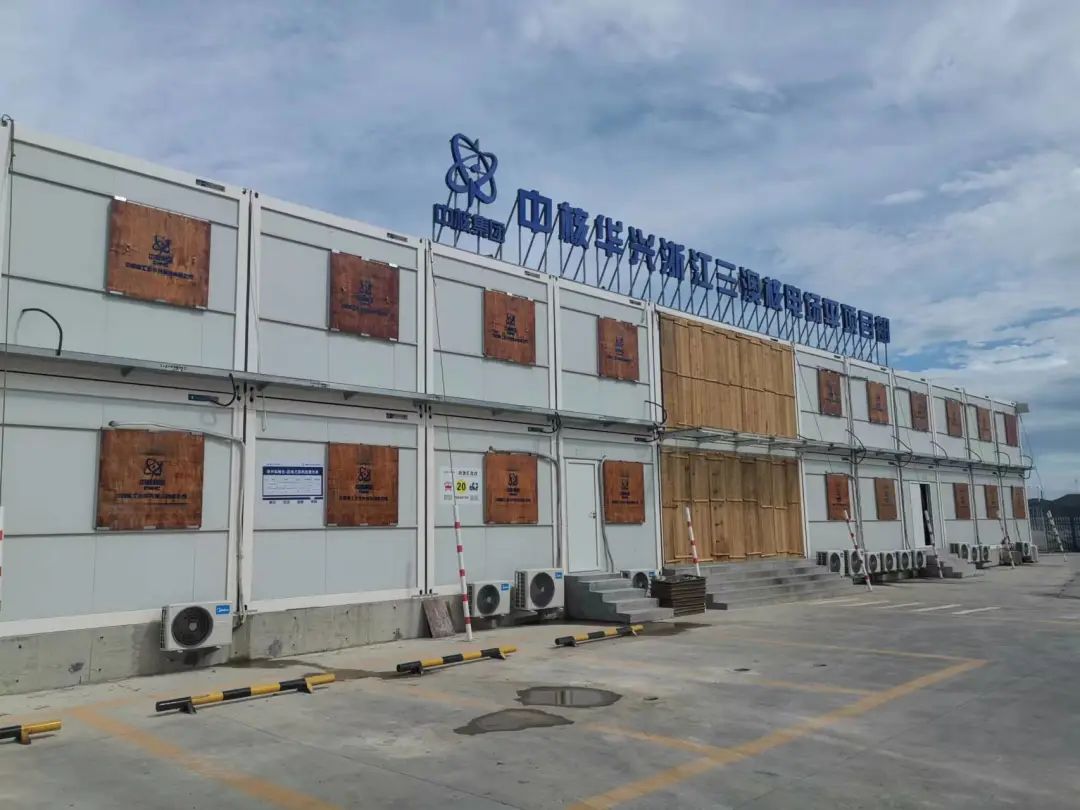

基础设施事业部机械化分公司三澳核电场平项目部迅速承接并执行台风蓝色预警行动项,先后对办公区门窗、混凝土辅助搅拌站罐体进行防台加固,检查防台应急物资配备、应急设备准备情况。针对防台自查发现的问题,立即组织整改,确保台风到来前完成整改。

物业公司三澳项目组一方面积极组织做好物资储备工作,确保满足4000人3天基本需求,三个仓库分散储存,一辆餐车装满物资准备运送;另一方面做好车辆自检,确保撤离用车不出故障,同时张贴应急信息牌,所有驾驶员随时待命,收到撤离指令后按照每辆车的应急编号有序载客,撤离至应急点。
浙江宁波
投资事业部宁波市奉化剡江水利建设发展有限公司对剡江河道警戒线设置、橡胶坝起升情况、沙袋数量、堆放规范等问题进行全面检查,并要求运营单位安排专人加班加点,确保具备启动应急排涝的条件。后续将持续密切关注天气形势及雨水情况变化,加强巡查排险,严格按预案要求全力以赴做好各项防御工作。
上海
华东分公司提前启动应急预案,召开专题部署会,全力做好防台防汛各项工作。中核科创园项目组织开展防台防汛专项检查,对现场堆放和加固情况以及设备设施、临时用电等进行全面检查,发现问题第一时间组织人员整改完毕。同时,在中核科创园A2楼设置人员安置点,项目部全体管理人员坚守防台一线,确保人员撤离安置有序顺畅。
在强台风梅花到来之际,上海重燃项目部成立台风应急小组,针对即将到来的台风,提前完成了现场的隐患检查并落实整改,确保门、窗紧闭、电源断开等防台措施落实到位,对危险区域悬挂安全标识。为了确保员工生命安全,已于14日下午16时完成了对项目部现场322人的有序撤离。
江苏仪征
投建事业部仪化300万吨PTA项目部对施工现场的汽车吊、履带吊、塔吊、脚手架等重要设备、部位逐条进行检查,对涉及安全隐患的部位进行加固或拆除,同时准备了手电筒、编织袋、抽水泵等多种物资。项目部严格实行领导带班、管理值班制度,并要求相关人员密切注意跟踪和关注台风的动向,确保信息畅通、组织有序 。
江苏连云港
田湾核电项目部各项应急行动有序进行,部署一系列应急响应防台措施。对核岛、临建区集装箱板房门窗、围板、棚架、广告牌进行加固,对现场脚手架密目网进行临时性拆除;对现场材料进行清理或绑扎固定,确保各种应急物资和加固措施处于良好的“备战”状态。
山东荣成
国和一号示范工程项目部第一时间召开防台检查部署会,迅速进入“备战”状态,启动项目防台防汛应急预案,按区域将责任落实到个人,逐区域进行防台布置,清理或固定零散物资,加固门窗、围板、棚架、广告牌等户外设施。同时对非集中住宿员工进行摸排,在生活区设立应急住宿区域,安排相关人员入住。
