底气十足!三门核电3号机组钢制安全壳底封头顺利吊装就位

来源: 上海核工程研究设计院 发布日期:2022-09-19

2022年9月19日11时17分,三门核电3号机组钢制安全壳底封头(CVBH)顺利吊装就位,这是继核辅助厂房5、6区大型结构模块(CA20)吊装就位后的又一重要里程碑节点。


钢制安全壳为核级压力容器,其结构由底封头、筒体第一环、筒体第二环、筒体第三环、筒体第四环和顶封头六大模块组成,是核岛反应堆厂房的重要组成部分,能在事故工况下有效防止放射性物质外泄,构建牢固的核安全屏障。其中,CVBH位于内部结构基础和整体筏基之间,支撑着钢制安全壳,其形状呈半球形,设计内径为39.624米,高11.430米(上口至内底),总重量660.65吨,吊装总重量811.65吨,是钢制安全壳六大模块中最先吊装就位的模块。

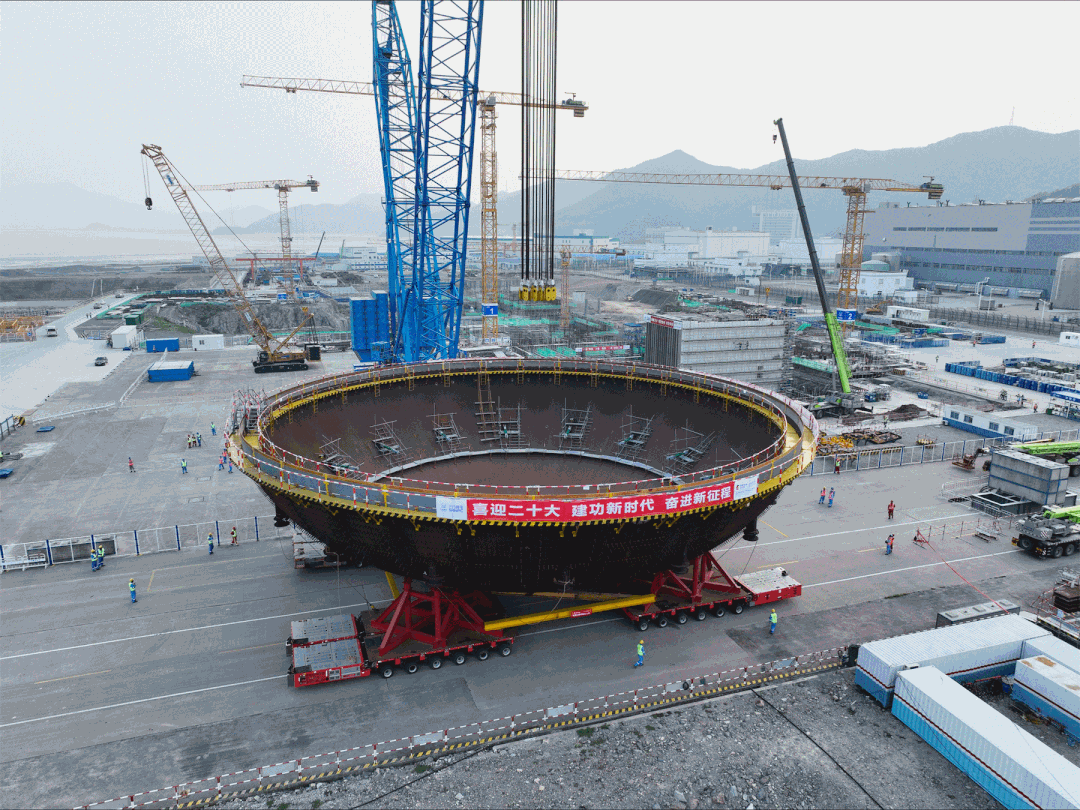

9月17日15时7分,3号机组CVBH从拼装车间启运,经过自行式液压板车就位、固定、顶升、运输等工序,于16时17分成功运输至起吊位置,运输距离约1000米,用时70分钟。随后开展模块挂钩,21时15分,吊索具连接完成。

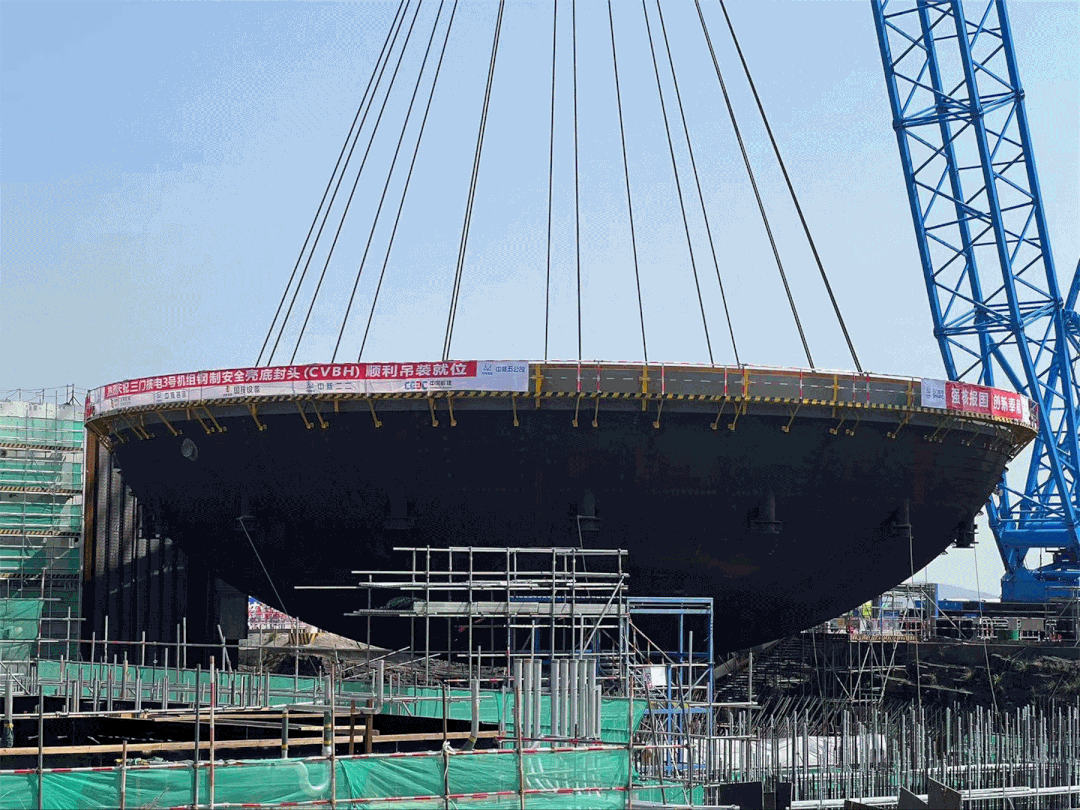

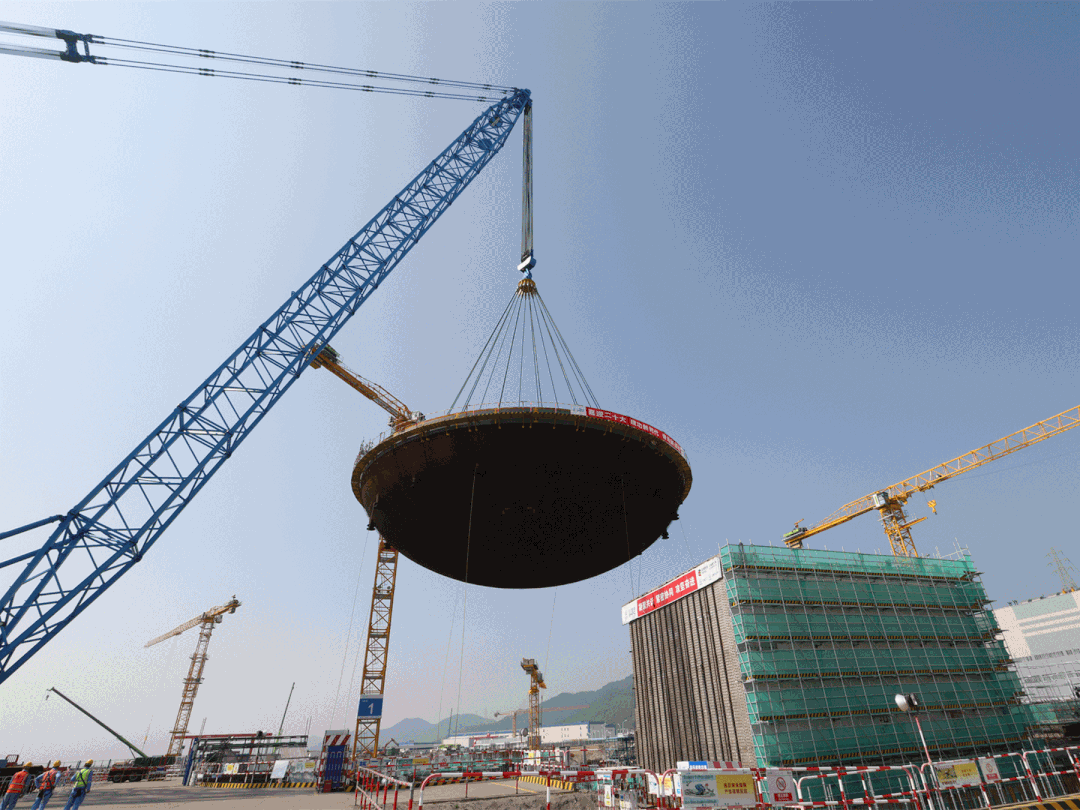

9月19日7时20分,现场吊装总指挥正式下达起吊命令,2600吨吊车开始起吊。11时17分,CVBH吊装就位,历时3时57分,整个吊装过程平稳有序,安全受控。


同三门核电一期工程相比,二期CVBH吊装时取消了吊具中八角梁,由16根浇筑索具直接与CVBH相连,吊具总重61.6吨,减少了58.2%的重量,缩短主关键路径工期,有效降低了建造成本。


为确保CVBH顺利吊装至CR10顶部,作为勘察设计和工程总承包方,上海核工院协调各参建单位使用激光三维扫描建模技术,对CVBH外侧的1122根剪力钉及核岛内密布的A层钢筋进行扫描,开展三维建模,通过三维影像中剪力钉和钢筋的相对位置关系,查出发生干涉的部位,用于指导现场钢筋的调整,将CVBH就位时剪力钉和钢筋发生干涉的可能性降至最低,使吊装工作一次成功、一步到位。


CVBH吊装前期,三门核电现场遭遇两次台风恶劣天气,为确保吊装如期推进,上海核工院牵头各承包商,每日召开现场碰头会,协调解决现场制约因素和问题;科学合理安排现场施工作业,弥补因台风影响而损失的工期;全面梳理安全、质量、工序等关键工作条目,解决所有施工尾项,实现吊装前置条件全部具备。在各参建单位的通力合作下,3号机组CVBH顺利吊装就位,为后续安全壳内关键路径施工创造了良好先行条件,也为三门核电二期工程核岛安装施工奠定了扎实基础。




我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
