漳州核电1号机组核辅助厂房屋面封顶混凝土浇筑完成
来源: 中国核电工程有限公司 发布日期:2022-09-30

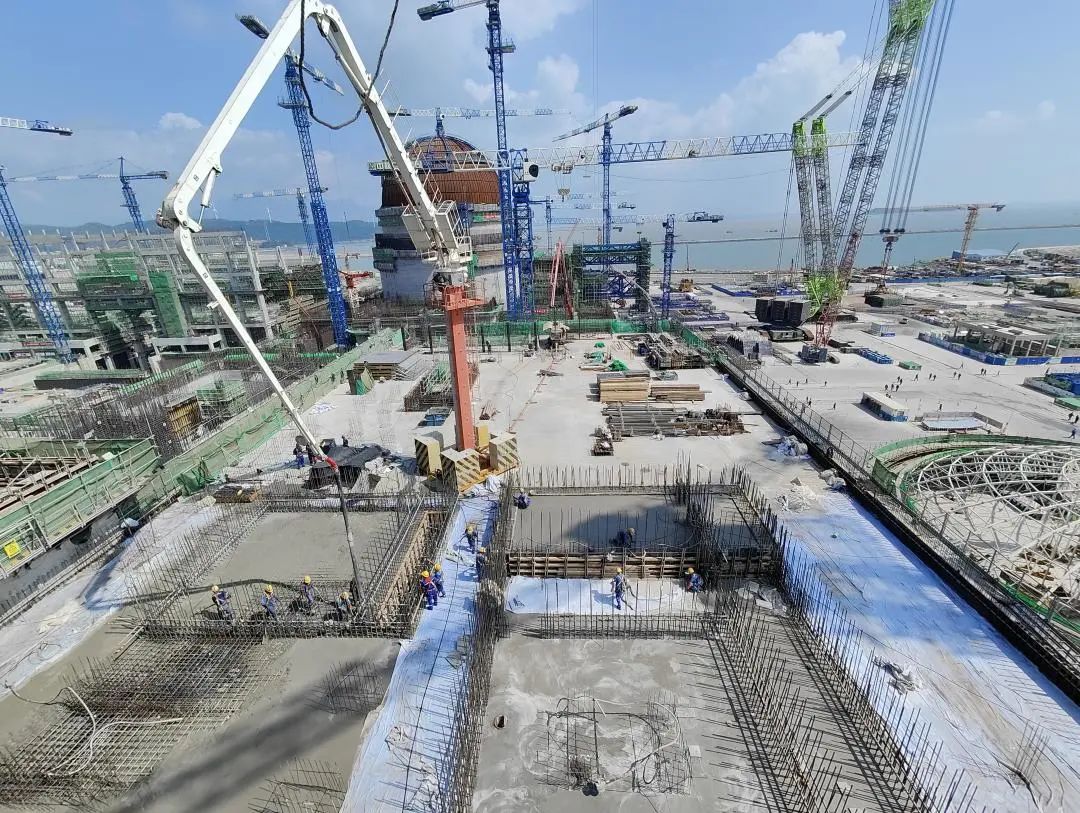

2022年9月29日11时30分,漳州核电1号机组核辅助厂房屋面封顶混凝土浇筑圆满完成。
1号机组核辅助厂房(1NX)长65.9m,宽38m,分别与安全厂房(1SR)、核废物厂房(9QX)以及燃料厂房(1KX)相邻,结构形式为钢筋混凝土抗震墙体系结构,由剪力墙和厚楼板组成,地下两层、地上六层,筏板基础顶标高-12.50m,屋面标高24.00m。核辅助厂房主要用于核辅助系统设备及管道布置,公共放射性废物贮存、处理及装卸。
自核辅助厂房筏基施工以来,面对漳州地区高温、湿热等极端天气以及新冠疫情影响,漳州项目部以精细化管理为契机,联合漳州能源、中核咨询、施工单位组成核岛周边厂房封顶攻坚小组,每天在现场召开经验交流会,认真听取一线作业人员作业中的困难,从技术策划分析、逻辑工序优化、施工资源投入、现场资源协调等方面入手,重点控制各项优化措施的落实,优化各工序衔接,一步步将工作向前推进,最终实现了主体结构顺利封顶,为后续核回路冲洗、三废系统安装等工作奠定了基础。
