“玲龙一号”全球首堆在海南腾飞

来源: 中国核电 发布日期:2022-10-10

在海南省西北部的昌江县海尾镇,坐落着我国最南端的核电基地——中国核电海南昌江核电基地,党的十八大以来,海南核电实现一期工程1、2号机组全面建成投产并保持良好运行业绩,二期工程3、4号“华龙一号”机组、多用途模块式小型核反应堆“玲龙一号”机组正式开工建设,形成“三堆共建、双龙齐飞”的格局,成为同时拥有二代改进型、三代、示范小堆多种堆型机组的核电基地,为海南自贸港建设注入强劲动力。

在喜迎党的二十大胜利召开之际,让我们一起回望“玲龙一号”全球首堆示范工程进展

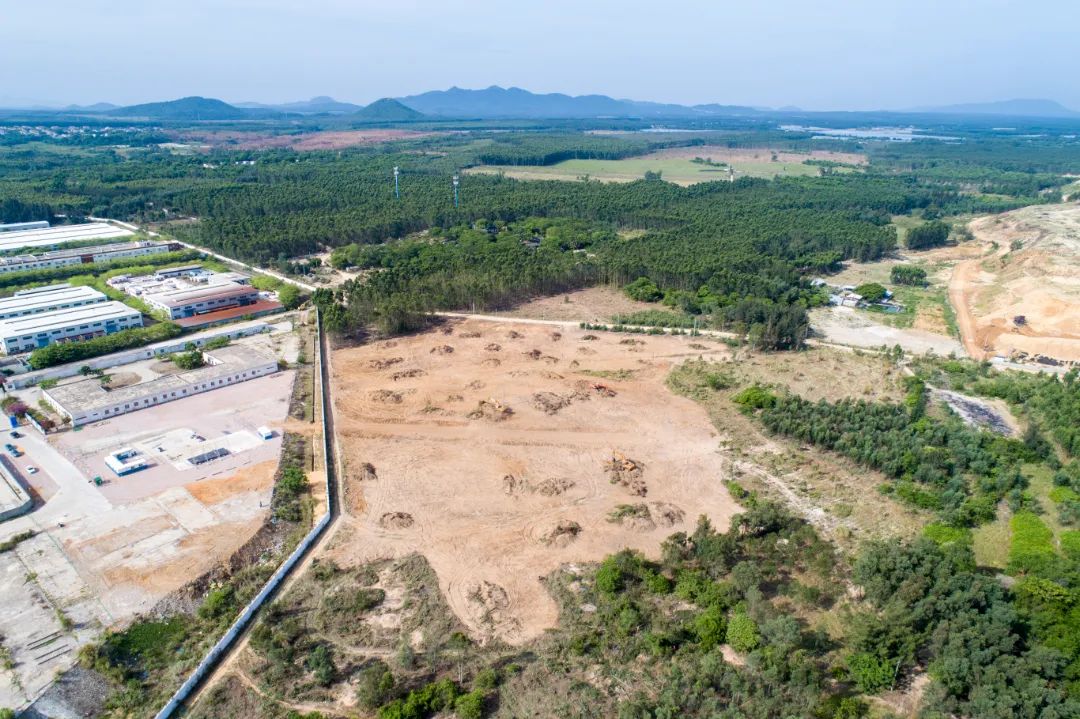

2019年7月15日“玲龙一号”厂址清表

2019年10月16日“玲龙一号”合作协议正式签订,集团内多单位协同推进

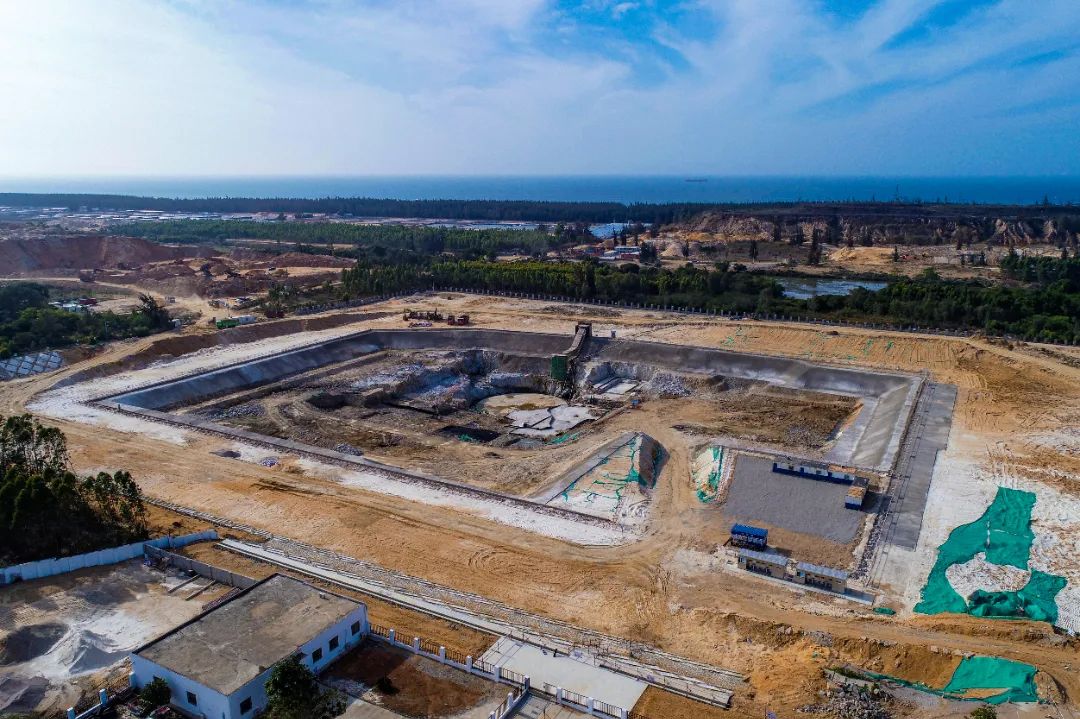

2019年12月10日“玲龙一号”完成基坑验槽

2020年2月28日“玲龙一号”建设稳步推进

2020年6月4日“玲龙一号”核准评估会召开

2020年11月23日“玲龙一号”进行总工期沙盘推演

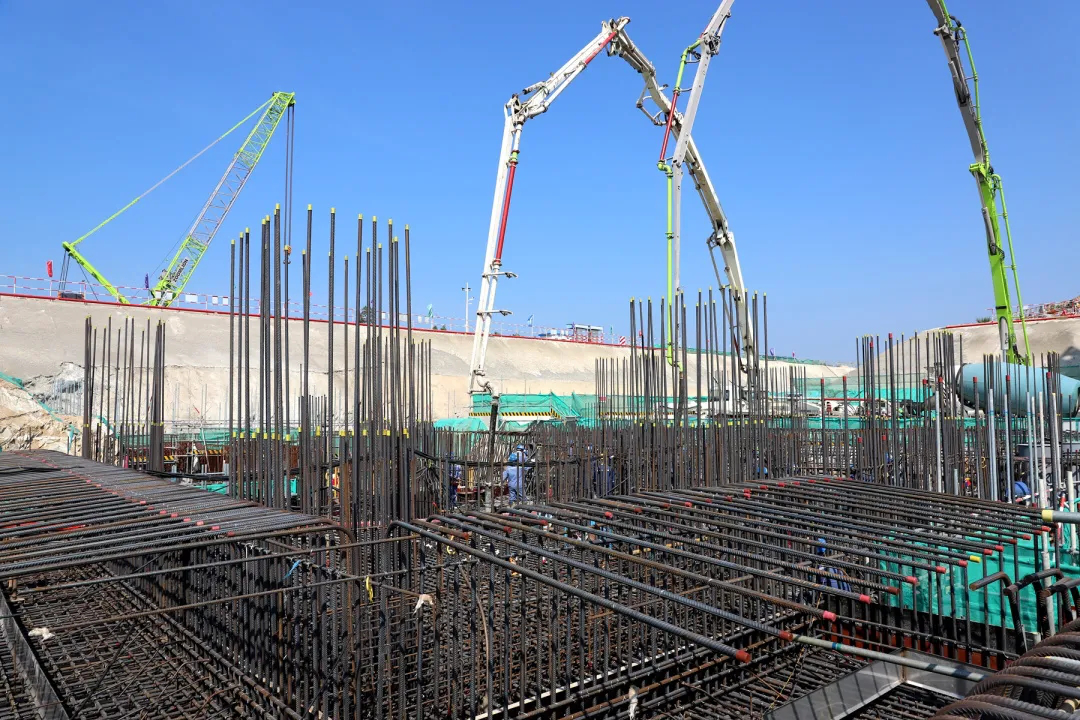

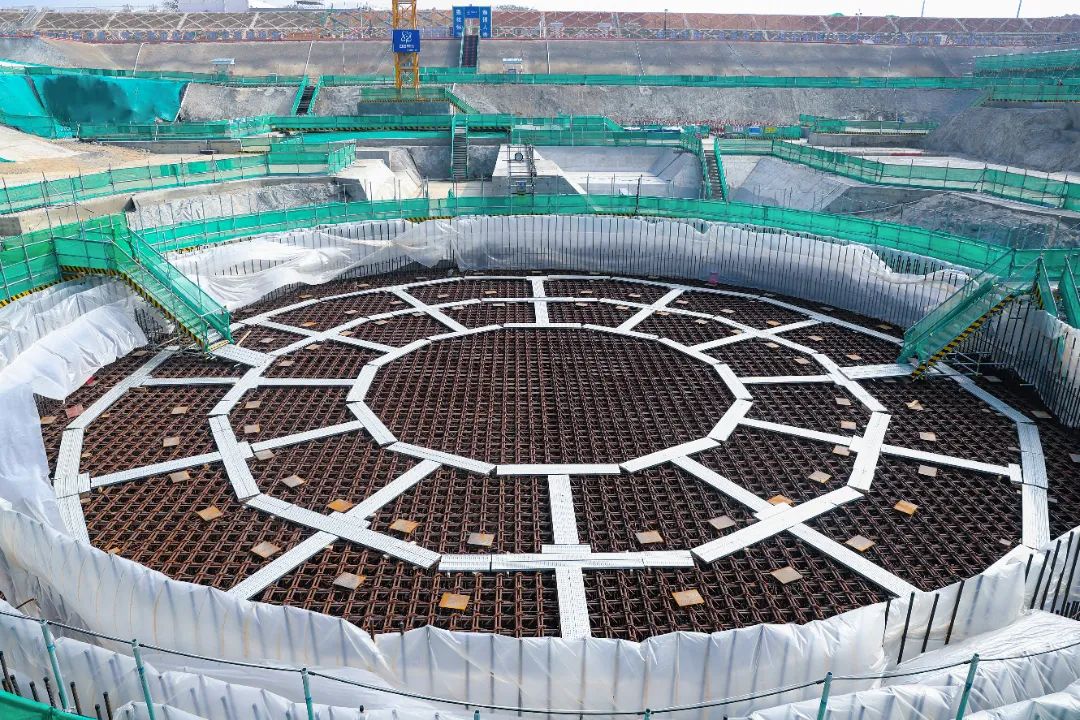

2021年1月28日“玲龙一号”核岛筏基钢筋绑扎完成

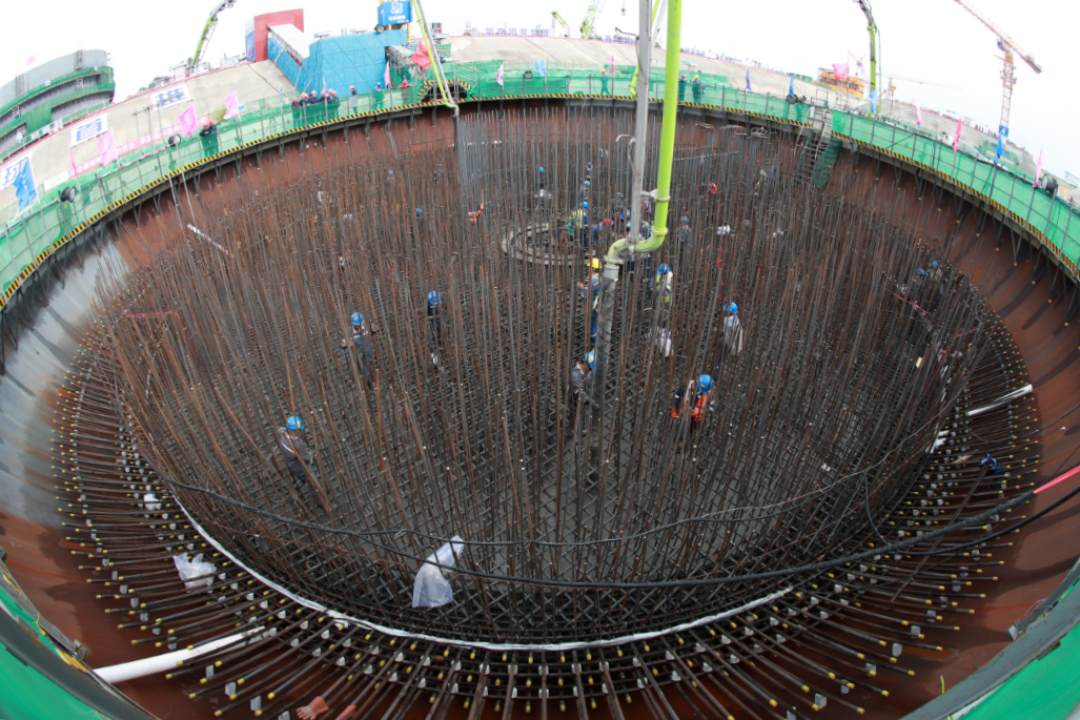

2021年7月13日“玲龙一号”浇筑核岛第一罐混凝土

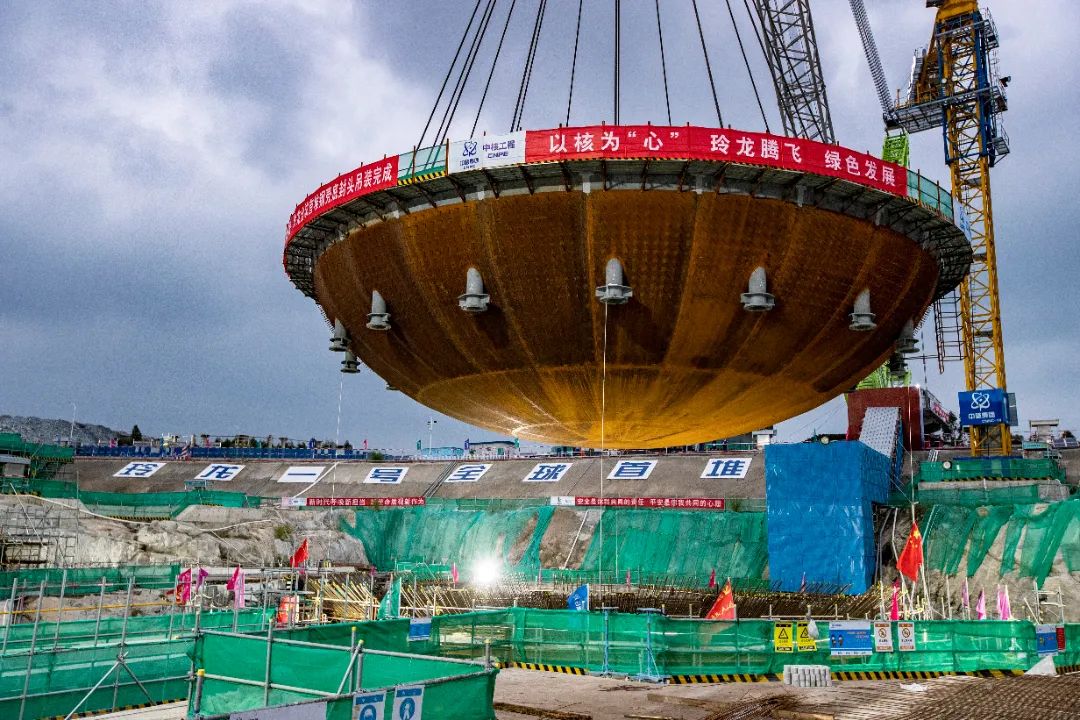

2021年10月24日“玲龙一号”钢制安全壳底封头吊装成功

2021年11月29日“玲龙一号”汽轮机厂房筏基基础底板混凝土浇筑完成

2022年1月12日“玲龙一号”内部结构Ⅰ层提前实现砼浇筑

2022年2月26日“玲龙一号”钢制安全壳下筒体吊装成功

2022年4月26日“玲龙一号”反应堆厂房-8米内部结构完成浇筑

2022年6月3日“玲龙一号”核岛厂房环形区结构浇筑完成

2022年7月5日“玲龙一号”首台预引入设备反应堆冷却剂疏水箱吊装就位

2022年7月6日“玲龙一号”钢制安全壳上部筒体吊装成功

2022年9月29日“玲龙一号”一体化反应堆主设备组焊授权开工

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
