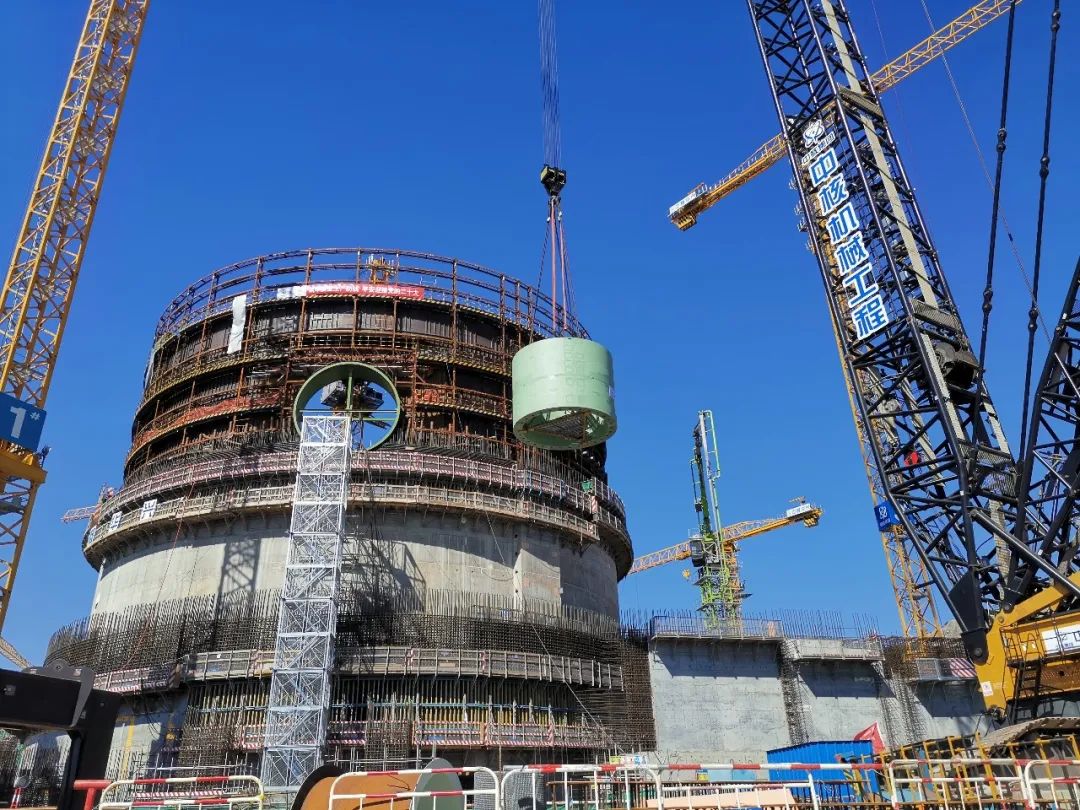

田湾核电站7号机组“干保护”顺利吊装就位

来源:中国核电工程有限公司 发布日期:2022-10-18

2022年10月17日14:39,田湾核电站7号机组内部结构干保护吊装就位在反应堆厂房竖井+4.754m标高支座上,7号核岛堆芯主线施工又向前推进了一步。


干保护是内外带有钢衬里、中间由蛇纹石混凝土、支撑板和加强板构成的厚壁圆柱体,内径5560mm、外径6710mm、高度5175mm,设备总重131t。干保护安装在反应堆堆芯活性区周围,主要起到防辐射和热屏蔽的作用,也形成反应堆控制和保护系统中的电离室工作所必需的热中子流。在干保护施工过程中,田湾项目部面临工期紧、需自行设计并安装专用吊具、蛇纹石混凝土干燥工艺需要专门设计并验证、蛇纹石采购困难、吊装场地复杂、施工场地狭小等诸多困难,对吊装协调工作提出了很高的要求。


面对诸多不确定性,田湾项目部工程管理联合党支部充分发挥党建引领作用,联合江苏核电、中核咨询以及现场各参建单位,组建7号机组核岛堆芯竖井“同心合力”党员联合突击队,坚持践行“精细管理争先锋,同心合力筑标杆”的突击理念,统筹协调安装、土建、大件吊装和大件运输等各项工作任务,多次组织召开相关施工专题会,积极组织参建单位提前实施模拟试验、比对蛇纹石供应商,采取分段组装先下部后上部的顺序,保证组装质量的同时节省了组装场地,吊具采用数字式千斤顶顶载试验验证吊具的可靠性。最终干保护组装和吊装施工仅用73天,比计划工期缩短27天,为反应堆厂房内部结构主线后续施工创造了有利条件。


喜迎二十大,奋进新征程。田湾项目部工程管理联合党支部充分依托“同心合力”党员联合突击队,积极推进各项工作,努力打造“先锋型组织”,有力保障田湾核电站7号机组内部结构干保护的顺利吊装就位。田湾核电7、8号机组项目建设正以坚实的步伐奋力迈进,以工程建设优异成绩献礼党的二十大。


我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
