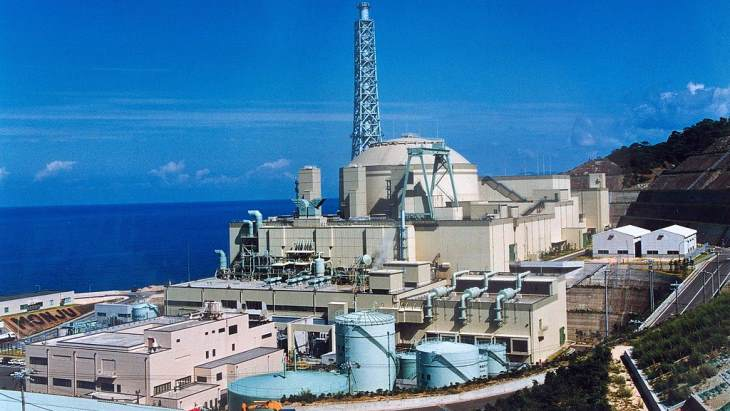

您的位置: 中国核电信息网  >  国际核讯  > 日本文殊堆完成退役计划第一阶段工作

日本文殊堆完成退役计划第一阶段工作

来源: 中核智库 编译 | 王兴春 审校 | 张焰 发布日期:2022-10-25


【据世界核新闻网站2022年10月21日报道】日本原子能研究开发机构(JAEA)表示,文殊快堆退役计划第一阶段的主要工作已经完成,所有530个乏燃料组件均已拆除,最后一批乏燃料组件已于2022年10月13日从充满钠的容器中取出,并转移至现场贮存水池。这些乏燃料将转让给拥有后处理许可证的国内外运营商。


文殊堆是一座电功率28万千瓦的原型快堆,1986年5月启动建设,1994年4月5日实现首次临界,1995年8月首次并网发电。根据2018年日本原子力规制委员会(NRA)批准的退役计划,文殊堆的退役将分四个阶段:第一阶段,将所有燃料转移至现场贮存水池;第二和第三阶段,将进行堆内液态钠冷却剂的取出和相关设备的拆除;最终阶段是到2047年完成反应堆厂房拆除。
