ITER核心标段TAC1安装工程能保持现金流稳定的背后

来源: 中国核工业 发布日期:2023-07-20


践行“六大控制七个零”和“充分准备、一丝不苟、万无一失、一次成功”的工程建设全过程精细化管理理念,落实“标准化、集约化、一体化、契约化”基本管理原则。


关注工程一线原创,聚焦工程经验反馈,构建知识管理体系,提升工程管理能力,主动作为、创新优化,推进打造中核集团特色现代卓越工程管理标杆模式。


文章精选于中核集团《工程管理双月观察》


中国核电工程欧洲简易股份有限公司(以下简称“欧洲公司”)作为中国核电工程有限公司的全资子公司,是中国首个以工程总承包形式参与国际大科学工程的公司。欧洲公司负责的国际热核聚变试验堆(ITER)核心标段TAC1安装工程具有科研项目不确定性的特点,内部技术工艺复杂,外部处于多国合作环境。由于施工现场情况多变,现场上游施工进度滞后直接导致TAC1工程款收款滞后。而项目工期紧,设计、采购、安装同步实施,预留的采购周期较短,资金顺利支出能有效推进采购进度,保障现场工程实施。自项目开工以来,三年间持续受新冠疫情带来的现场停工影响,加剧了下游支出时间早于上游收款时间的收支导致不匹配的矛盾。为此,欧洲公司的现金流管控面临巨大挑战,由是深入研究现金流动的规律,探索了一条符合ITER项目特点的国际化经营现金流管控模式,提升了疫情期间现金流预算管理水平,助推了ITER国际大科学工程里程碑节点的实现。


主要做法


1. 搭建操作性强的现金流管理体系


多层级组织资金管理。欧洲公司总经理、项目部领导、各部门经理组成预算管理委员会,确立了由总经理领导、项目总经理负责、财务部门牵头组织、各业务部门具体落实的全员参与预算管理体系。欧洲公司将现金流管理体系制度化,制定《中国核电工程(欧洲)简易股份有限公司预算管理办法》,明确管理职责、预算编报和控制流程,形成了按月滚动资金预算、按季度召开预算执行情况分析会的模式,对预算内支出实施年度预算总量控制,对预算外支出履行预算调整审批手续。


全周期开展资金预测。现金流预测贯穿于工程实施的全过程,欧洲公司前瞻性预测ITER项目的短、中、长期资金收支,做好月度、年度、五年滚动资金计划。早在项目开工前半年,在施工人数、设备图纸、原料需求、设计文件、进度计划等尚不明晰的情况下,欧洲公司利用现有条件开展现金流摸底工作。在项目建设第一年,主要依靠业主预付款、注册资本金、间接费收款维持运营,欧洲公司科学合理规划、力争收支平衡,提前评估潜在现金短缺量,并提请管理层决策贷款方案。进入第二年施工高峰,当年底形成阶段性资金富余时,欧洲公司快速调整融资计划,避免资金闲置,从而降低资金成本。


2. 全方位管理资金余额


在合理的组织和制度安排下,财务部门作为现金流预算管控的牵头部门,在现金流预算的编制、执行过程中负督导责任,在与业务部门协调过程中,创造了事前、事中、事后的“业财”联动工作环境。事前“内外联动”制定预算,现金流预算控制从“用了算”到“算了用”。事中“左右联动”按月反馈业务部门预算执行情况,将每一项经济活动所带来的资金变化准确传递至业务部门。事后“上下联动”在每季度预算执行情况分析会上通报全年滚动预算、分月资金存量,按照分析、修正、跟踪的工作步骤,分析预算异常的原因,同业务部门探讨并修正现金流预测和执行过程中的问题,确认、评价预算执行情况,形成预算执行情况报告并持续跟踪行动项。构建灵活多变的现金流计算模型。

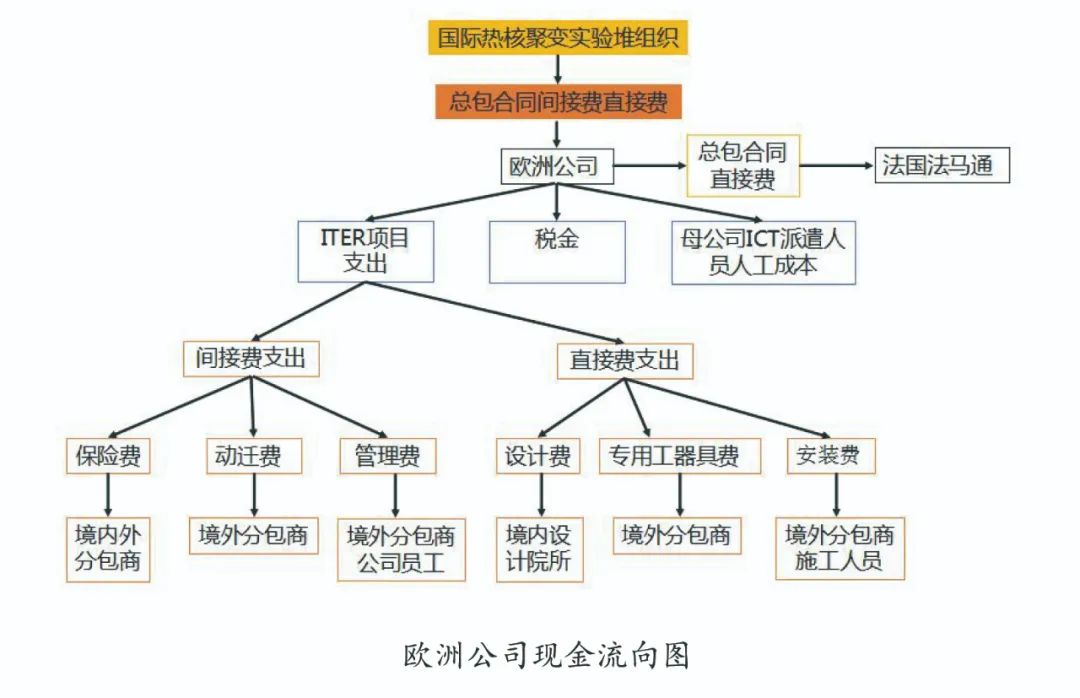

全面覆盖各项收支。逐项梳理欧洲公司现金流入流出路径,间接费收款按合同约定的节点固定费用预测,直接费收款按预计工时乘以工时单价预测。支出依照工程项目特点、按收入的类别对应建立支出类别,分细项进行详细准确的预测,并结合结算时间放入现金流出的月份。


充分适应工程进展。鉴于ITER项目现金流的复杂多变性,模型可根据工程进展,不断增加各项收支层级、逐步优化调整模型框架,如体现变更索赔带来的收入增长、疫情应急产生的支出增加以及融资活动带来的资金变化。在每月支出水平相对稳定的情况下,收款的高低直接影响每月的资金结余水平,可在模型中建立收款乐观、保守估计,形成预测的摸高值、正常值。


弹性编制日月年计划。模型全面测算全年每月的资金余额,并按月滚动分月预算、年度预算。在分月现金流计算模型基础上配置按日资金计划表,确定未来每笔支出的最晚支付日期,每日跟踪资金余额。对于刚性支出如还本付息支出、税费支出,严格按照规定时间付款;对于弹性支出如合同性支出、日常经费支出,在保证刚性支出和资金安全前提下,按照项目进展紧迫性原则重新制定按日资金计划表。


强化关联业务数据。现金流预算直接关联业务数据,如安装费以每个施工工作包的进度计划为基础,保险费、专用工器具费以合同约定的支付时间节点为牵引,施工分包费以下达的订单数为准绳,基本业务经费以历史数据为依据,人力成本以人力动员曲线为基线,促进现金流预算整体反映业务情况。


直观比较预算实际。模型横向将预算与实际执行值录入同一套模型,能直观验证预算编制的准确性,将高估的支出单独列入备用金科目避免占用现金流,从而加强资金调度,提高支出预算的精准性。发生资金流入不能及时足额到位、突发重大支出事项等意外情况,适时调用备用金。模型纵向可对比收支差异,查找项目管理薄弱环节,推进收支匹配。


实施效果


欧洲公司克服了境外现金流管理的各种困难,建立了现金流管理体系和现金流管控模型为一体的管控模式,实现了现金流管控的可视化、动态化,为未来开展国际化经营提供了良好的现金流管控经验。


奠定项目宏观收支分析基础。积累了自项目开工以来的现金流收支统计数据,打通了现金流与业务信息流的流转通道,有助于分析并实现企业现金流入量和流出量的综合平衡,为欧洲公司提供必要的决策支持。


为工程实施提供资金保障。通过日计划精准预测应收账款到账期、灵活安排应付账款付款日,提高营运资金周转天数,合理降低现金流压力,提前为各合同支付节点配置资金资源,保证项目的正常开展。


以预算提升业务管理水平。强化预算数据与业务数据的关联程度,全员参与预算管理,通过预算管理加强业务管理,助力大科学工程的高效运行,维护中核集团在国际工程项目上的形象。


文|甘赛宜 邰江 田永芹


作者单位|中国核电工程有限公司


编辑|赵宇晗 郑可


审校|连敏


我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
