用户名:
密码:
验证码:
首      页 核电新闻 政策法规 聚焦核电 核电站一览 国产化 核电技术 招标信息 专家点评 人物风采 核电视频 技术论文 供应信息 核 安 全 后端处理 工程图片 走进核电 供应商名录 核科普 会议会展 合作交流 政经要闻 网上展台 核电图书 企业招聘 求购信息
您的位置:中国核电信息网  >  聚焦核电  > 广东廉江核电1号机组常规岛实现FCD

广东廉江核电1号机组常规岛实现FCD

来源:湛江核电 发布日期:2023-08-17

经历台风“泰利”、盛夏高温与连续暴雨考验,广东廉江核电迎来项目又一个重要节点!

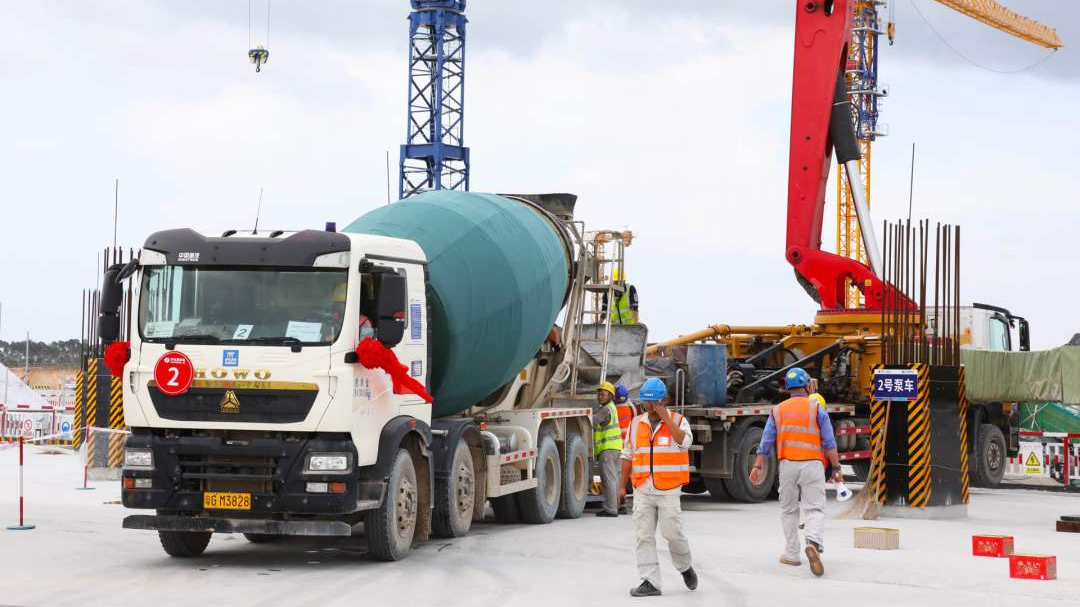

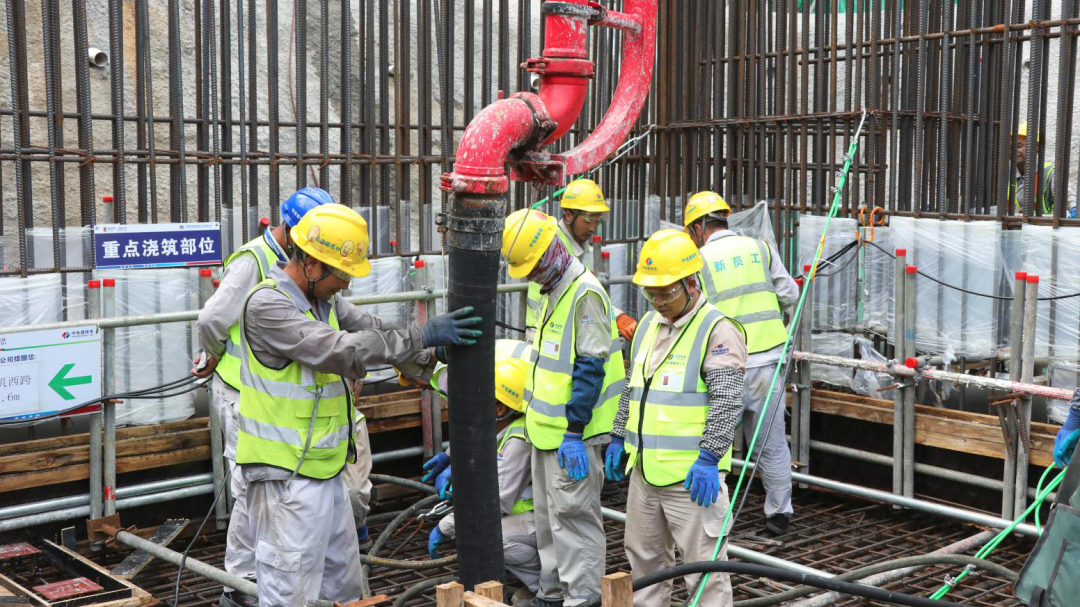

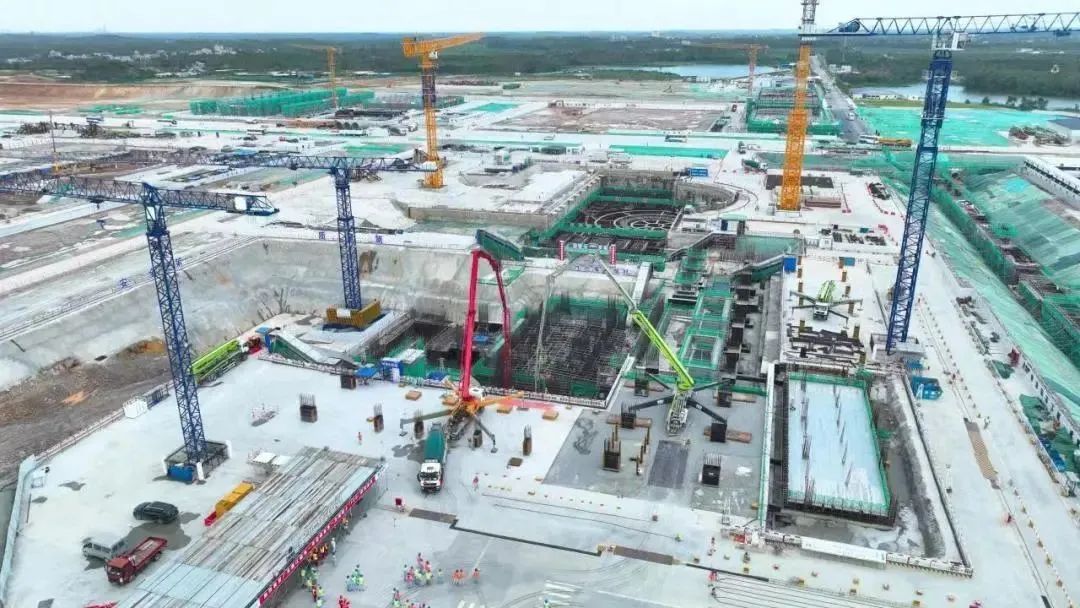

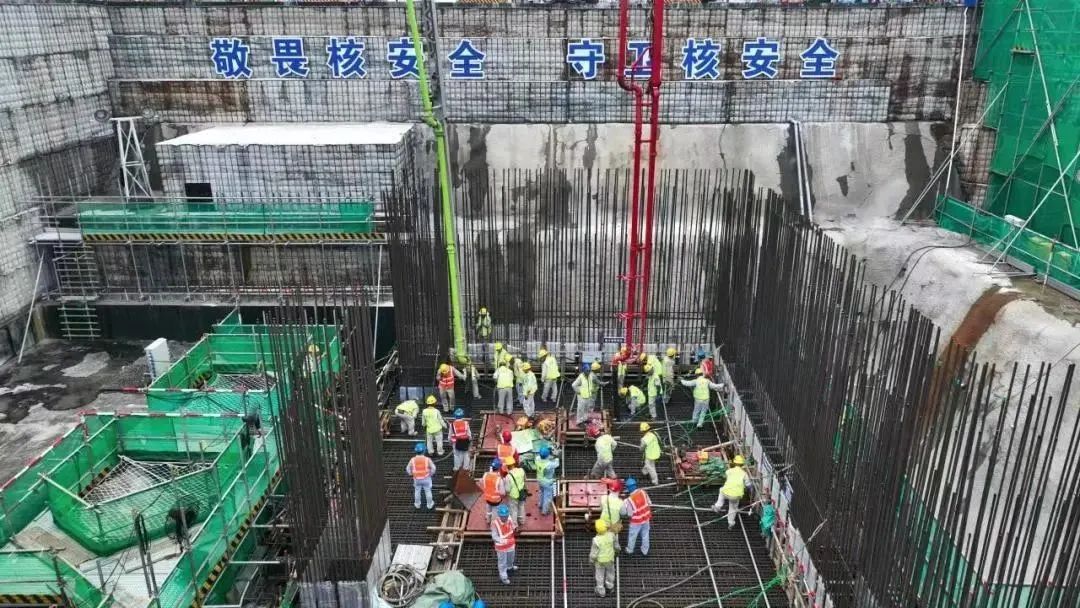

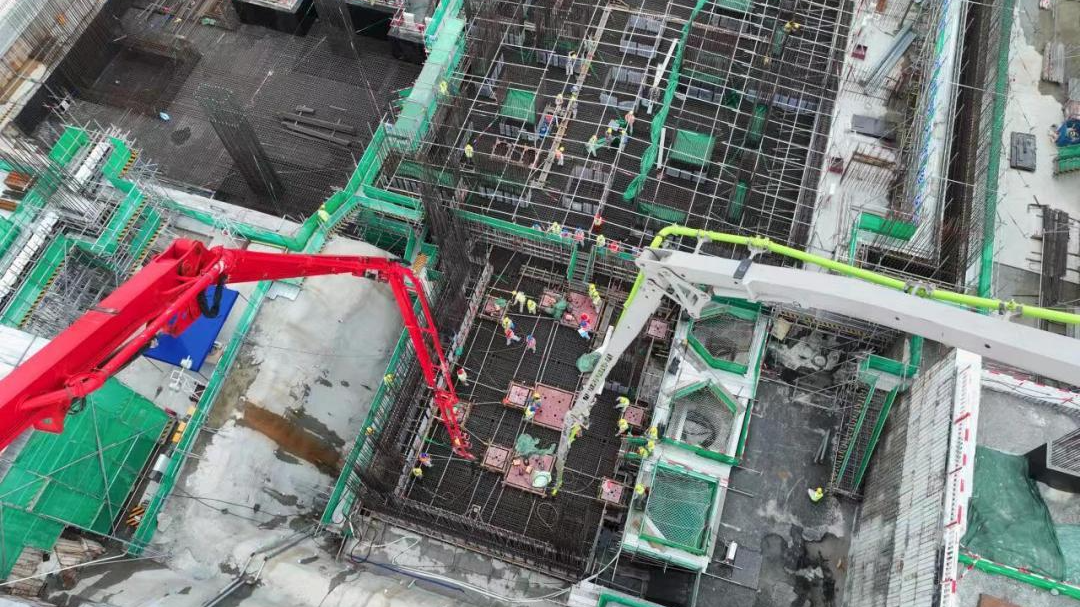

8月15日,1号机组现场机器轰鸣、吊臂起降、一片繁忙。15时整,随着一声令下,混凝土浇筑正式启动,1号常规岛顺利实现第一罐混凝土浇筑(FCD)目标。


1号常规岛FCD是项目建设里程碑节点,标志着1号机组常规岛正式开工,为后续工程奠定坚实基础。自2022年10月29日,1号常规岛启动负挖,到2023年8月15日,1号常规岛实现第一罐混凝土浇筑。291个日夜里,湛核人用敢啃“硬骨头”的勇气决心,爬坡过坎,滚石上山,秉承“把手中的事一次做到位”的工作理念,攻克前进路上的一个个难点、痛点、堵点,顺利实现既定目标。


7月以来,13级台风“泰利”正面袭击湛江,影响巨大,35度以上高温持续多日,炙烤现场,暴风雨接踵而至,连续不断,对现场施工造成了极大影响。但任何困难都无法阻挡湛核人坚定前进的步伐。湛江核电党委统筹谋划,精心布置,协同推进,沉着应对一个一个挑战,越过一个又一个坎,经受住了各种考验,重要节点顺利实现。


此次浇筑的1号机组常规岛汽机基座底板采用筏板基础,混凝土浇筑区域长度56.63米,宽度23.6米,厚度3.5米,浇筑工作量预计约3680立方米,浇筑时间预计持续48小时。针对1号常规岛一次浇筑量大,浇筑持续时间长等特点,湛江核电严密部署、精心准备,协同各参建单位组建施工监督组、应急管理组,安排专业人员在现场24小时轮流值守,重点抓安全、保质量,时刻绷紧安全质量这根弦,确保浇筑工作安全、有序、高效完成。


路虽远行则将至,事虽难做则必成。湛江核电将秉承“把手中的事一次做到位”工作理念,持续推进广东廉江核电项目安全高质量建设,为集团公司“2035一流战略”在粤落地贡献新的力量。


我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
