您的位置:中国核电信息网  >  国内核讯  > “玲龙一号”模拟机房具备交安条件

“玲龙一号”模拟机房具备交安条件

来源:海南核电 发布日期:2023-10-24

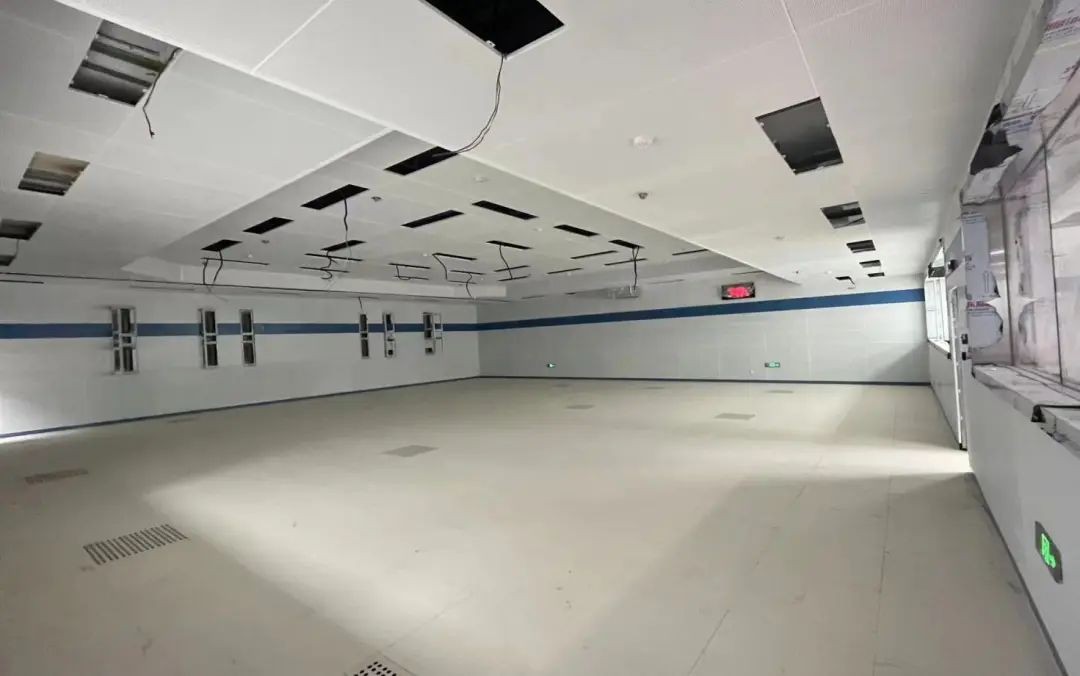

海南昌江多用途模块式小型堆科技示范工程模拟机房于2023年10月23日达到交安条件,比计划工期提前38天。小堆示范工程模拟机房位于扩建机组项目培训楼,作为“玲龙一号”操纵员的“孵化场”和后续小堆国际化培训中心的重要场所,自项目动工起就一直备受瞩目。


为了及时满足小堆操纵员培训需求,工程管理处牵头组织监理公司、工程公司与核工业南京公司对合同工期进行分析,结合实际情况编制并生效了专项进度计划,细化了每一层结构和精装修任务,对室内外公共给水、消防和通风等系统的安装、调试及分区投用也做了详尽的安排,并整合资源全力推进各项工作。


工作组始终坚持安全施工“零容忍”原则,经过连续数月的紧张工作,对现场暴露出来的安全管控不到位、质量管控偏差等情况,积极组织各参建方现场分析并讨论决策,先后解决了班组人员流动大、作业人员安全意识不足、现场存在安全文明施工隐患、订货电梯异常等问题,在确保安全与质量可控的前提条件下,有力保证了各工序点进度可控。


经过近13个月的协调和监督管控,工程管理处在培训处、安全质量处的大力支持和协同下,在各参建方的共同参与下,提前完成小堆模拟机房建设,共同为“国际玲龙、卓越首堆”工程的早日腾飞交出了又一份满意的答卷。
