世界首个核电超大型高位海水冷却塔环基顺利合拢

来源: 湛江核电 发布日期:2023-11-13

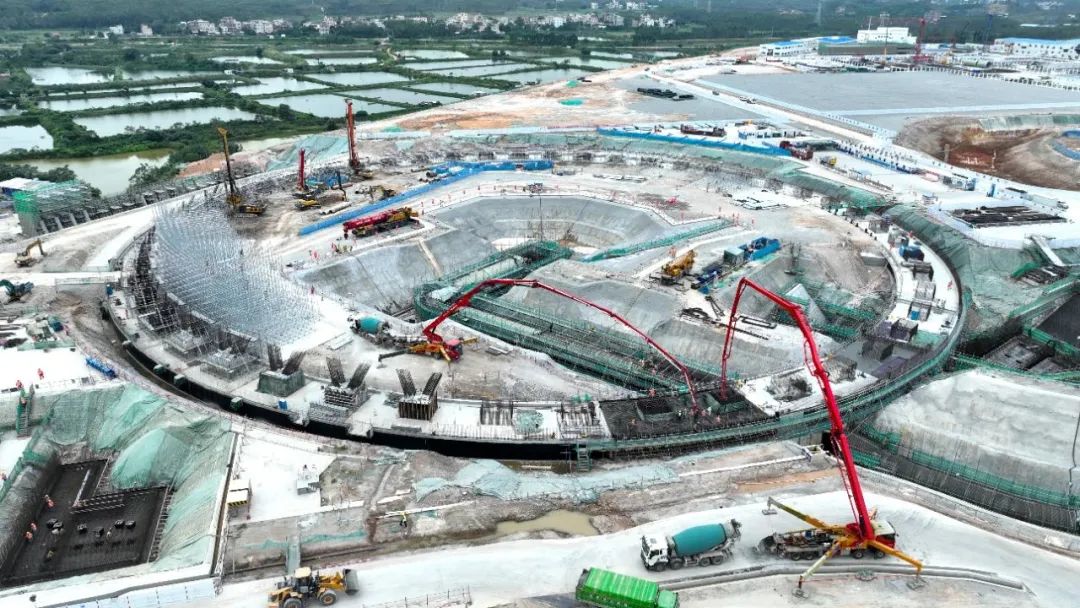

11月12日18时48分,世界首个核电超大型高位集水海水冷却塔——广东廉江核电项目1号冷却塔环基最后一仓顺利浇筑完成,标志着1号冷却塔环基全面合拢,为下一步X柱及筒壁施工奠定了坚实的基础。


冷却塔环形基础宽超10米、厚超2米,混凝土浇筑采用跳仓法施工,分为24仓,每仓混凝土量约660立方米,环基混凝土浇筑总量约15900立方米。


为确保环基浇筑有序推进,湛江核电组织各参建单位同心协力,攻坚克难,践行“把手中的事一次做到位”工作理念,研究优化冷却塔施工逻辑,统筹施工人、机、料资源投入,克服了国内无核电项目冷却塔施工经验可借鉴,廉江地区常年高温多雨、台风频繁等不利天气影响,环塔子项间施工逻辑复杂,深基坑超危大工程施工难度大、安全风险高等困难。


同时强化施工工艺创新性应用,在环基混凝土浇筑前,通过模拟件浇筑全面验证混凝土各项温度数值;过程中采用大体积混凝土智能测温系统实现对混凝土连续测温、智能预测、自动预警,减小温度应力,有效提高大体积混凝土施工质量,确保环基浇筑的安全高质量完成。

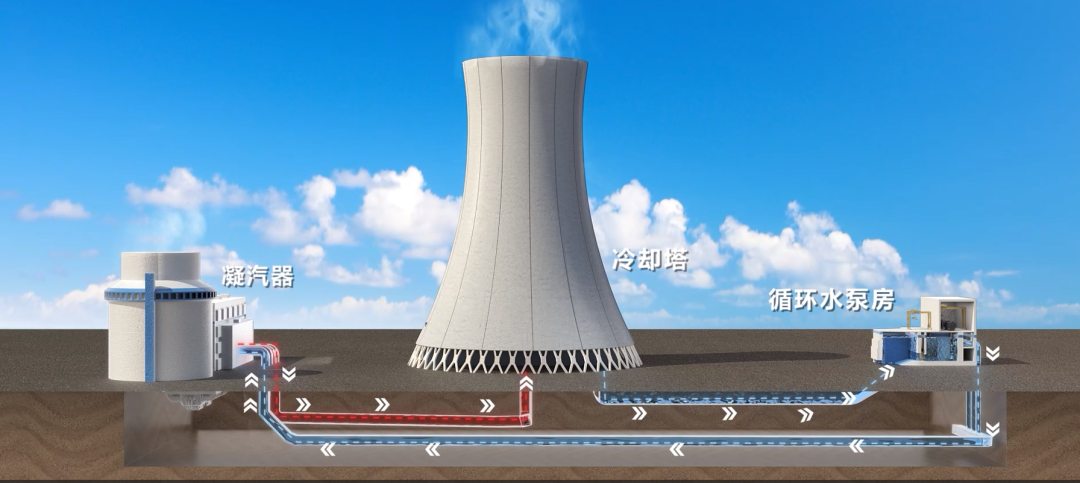

广东廉江核电项目一期工程规划建设2台CAP1000三代核电机组,在国内首个采用海水二次循环冷却技术,在我国核能领域首次开发使用超大型冷却塔,每台机组配置一座逆流式自然通风高位集水塔,塔高218.7米、零米直径约175米,单塔淋水面积20000平方米,是世界首个核电超大型高位集水海水冷却塔,主要由基础、斜支柱、塔筒、进水中央竖井、配水系统、换热填料、收水系统、主集水槽、除水器等构成。


海水二次循环冷却技术在廉江核电项目的应用,将进一步提升核电项目环境友好性,拓宽我国核电厂址开发的布局和空间,为我国核电厂址开发建设提供重要示范和借鉴。


我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
