海阳核电3号机组压力容器顺利吊装就位
来源: 中国核电信息网
发布日期:2023-12-22
12月21日16时23分,由中核五公司承建的海阳核电项目3号机组压力容器顺利吊装就位,较三级计划提前21天。本次吊装历时2小时16分钟,过程顺利、有序、可控,标志着3号机组主设备安装施工正式开始。

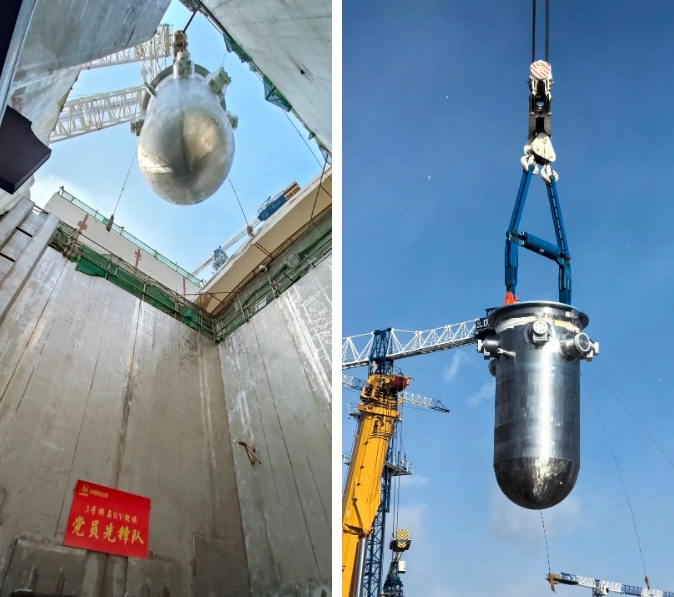

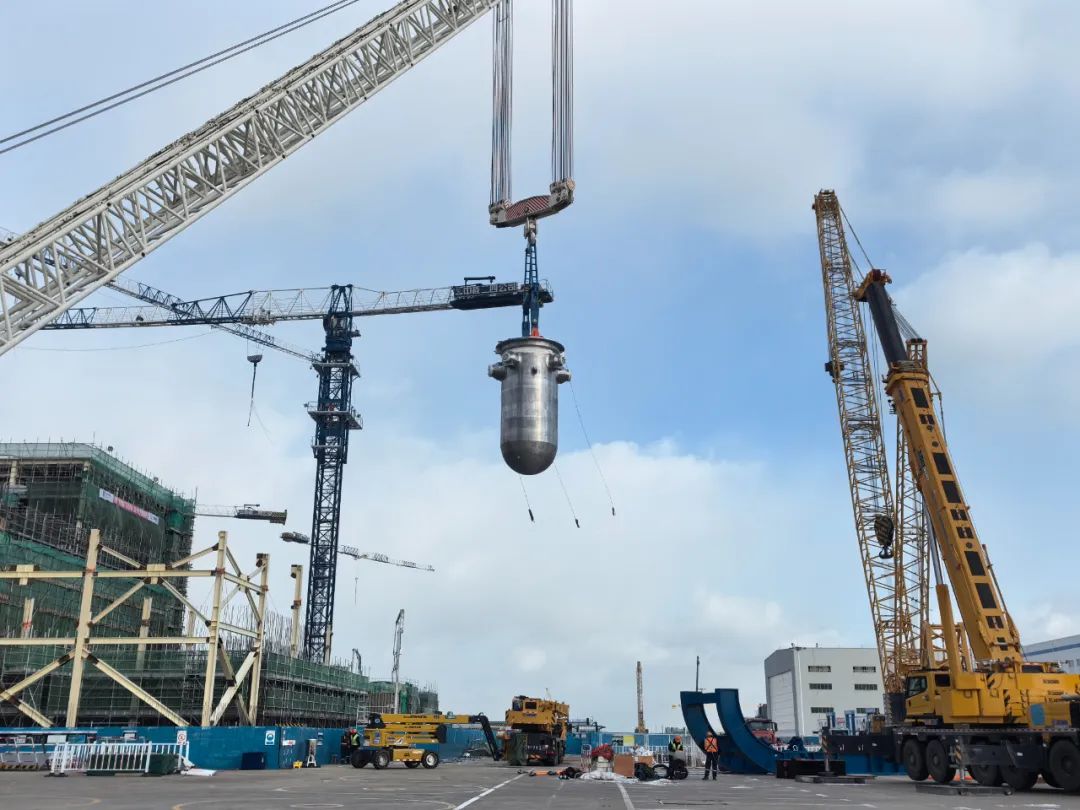

反应堆压力容器是反应堆冷却剂系统中最重要的主设备之一,其本体重约281吨,长度达10余米,最大直径约7米。压力容器在运输至施工现场后,采用3200吨履带吊车经过起钩、提升、变幅、旋转、落钩等一系列高精度动作最终吊装就位于压力容器支座上。

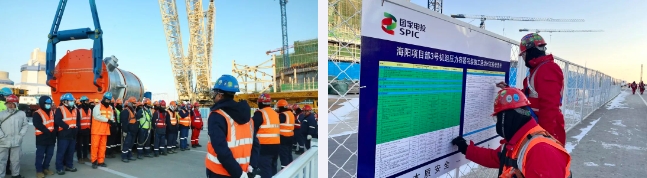

压力容器到场后,项目部主动担当、积极作为,与各参建方密切沟通并及时协调解决制约吊装过程中的一系列问题。项目部组建“3号核岛压力容器吊装就位先锋队”,通过党建项目化管理,从技术、工程、物资、质量、安全、综合等线条统筹施工资源,激发各业务线条活力,开展党员下班组解决问题、党员带头编方案编计划、党建联建等主题目标鲜明的专项攻坚活动,层层压实责任,一项一项解决制约难题;通过调研采购新式钻孔攻丝一体机,提前10天顺利完成了32个螺栓孔的加工工作,一次合格率100%;通过保温层安装就位工装的运用,高标准完成筒身段保温块、密封板、保温层支架、导流板的安装;通过可视化看板、日报制度、BIM技术等管控措施的运用为压力容器吊装就位创造有利条件。

海阳核电3号机组压力容器安装位置非常有限,与压力容器金属保温层之间的间隙约155毫米,距离保温层上的连接螺栓距离约120毫米,给压力容器吊装就位及调整带来很大挑战。为确保本次吊装活动的顺利进行,中核五公司海阳核电项目部梳理吊装作业线条,并邀请业主、上海院以及监理单位一起开展压力容器先决条件检查、施工方案审查、工艺流程核对、工机具准备查实等工作,反复多次进行沙盘推演模拟试验,充分吸收相关主设备吊装经验,并一一落实到工序中。吊装当天,全体工作人员战严寒、斗风雪,有序开展各项工作,圆满完成压力容器从翻转竖立到就位的复杂工作任务。

中核五公司将继续以敢打硬仗、善打胜仗的决心与勇气,精益求精、争创一流,以最高的工作标准、最佳的工作状态、最强的工作措施、最优的工作形象,打好接下来的每一场硬仗。
