方家山核电1号机组穹顶吊装成功
来源: 核电工程公司
发布日期:2010-09-29

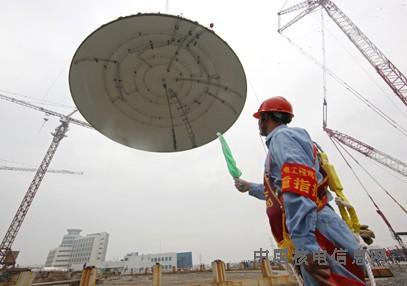

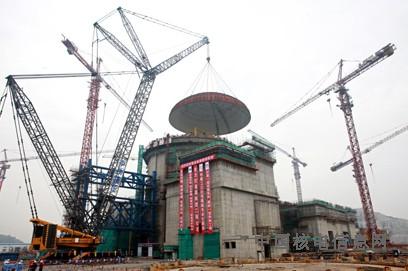

9月28日上午,秦山核电厂扩建项目(方家山核电工程)1号机组反应堆厂房穹顶吊装圆满成功。
中核集团总经理助理兼中国核电工程有限公司总经理李晓明,秦山核电有限公司总经理何小剑、党委书记郭志敏,以及其他建设单位、上海核与辐射监督站、海盐地方政府的领导和嘉宾出席了仪式。
此次方家山核电工程1号机组比合同计划提前79天实现穹顶吊装,标志着1号机组从土建施工阶段全面进入安装阶段;在21个月内实现了从开工建设到穹顶吊装的重要里程碑,确保了安全第一、质量第一,实现了工程质量、进度双丰收。
此次穹顶吊装总重合计175.129吨,穹顶安装标高为44.83米。
1号机组反应堆厂房穹顶吊装的实现为方家山核电工程2号机组按时封顶及2013年1号机组首次并网发电奠定了坚实的基础。(何讯)
