海阳核电2#CI汽机基础底板施工进展顺利

来源:山东核电有限公司 发布日期:2010-11-19

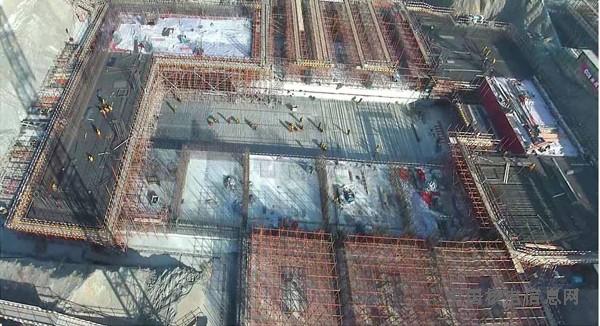

      2#CI汽机基础底板自11月17日开始施工以来,工程进展顺利,计划到2011年1月初绑扎完成。

      2#CI汽机基础底板是常规岛施工关键路径中的重要节点,为保证其施工的质量和安全,公司工程部于2010年10月27日在海阳核电现场参加了工程公司召开的2#CI汽轮发电机基础底板施工方案评审会,与会各方主要就2#CI汽机基础钢筋/型钢骨架支撑体系的验算、混凝土浇筑等问题进行了评审讨论,进一步完善了2#汽机基础施工方案。

      目前,工程进展符合施工三级进度计划要求,为2011年01月15日进行混凝土浇筑顺利实现提供了有利保障。(图:陆立明)
