海阳核电一号机组核岛CV筒体第三环成功吊装就位

来源: 国核工程公司 发布日期:2010-11-30

      2010年11月29日9时49分,我国第三代核电AP1000自主化依托项目——海阳核电一号机组钢制安全壳(CV)筒体第三环成功实现吊装就位,整个吊装过程历时2小时2分。这是海阳核电项目在今年完成的第八个重要里程碑节点。

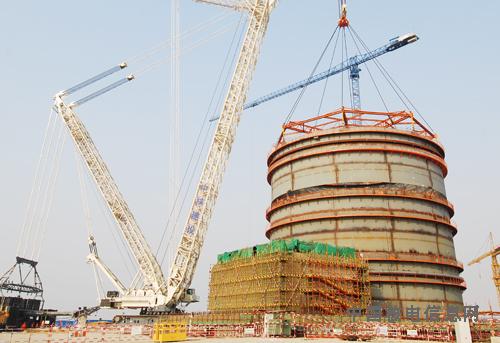

      CV筒体第三环于11月29日上午7时47分正式开始起吊,经过起钩、转角、变幅、带载移动、定位、下降、落钩等一系列动作,于9时49分和CV筒体第二环顺利实现对接。此次吊装采用德国DEMAG CC8800-1 3200t履带式吊车,首次使用塔式工况,在主臂上增加了42米的副臂,大大增加了吊车的起升高度和作业半径。

      钢制安全壳共有6个组件,从下到上依次为底封头、筒体第一环、筒体第二环、筒体第三环、筒体第四环、顶封头,总重量约3470吨,是AP1000核电厂安全系统的屏蔽部件,是安置主泵、蒸汽发生器、反应堆压力容器、稳压器等核岛主设备的重要结构。

      CV筒体第三环由36块厚度为44.5毫米的弧形钢板焊接组成,高11.649米,直径39.624米,筒体拼装重量约571.3吨,吊装总重约755.67吨。CV三环的成功吊装就位为CV筒体内的后续施工建设及CV第四环、顶封头的吊装奠定了坚实基础。
