海阳2号机组CA05模块吊装

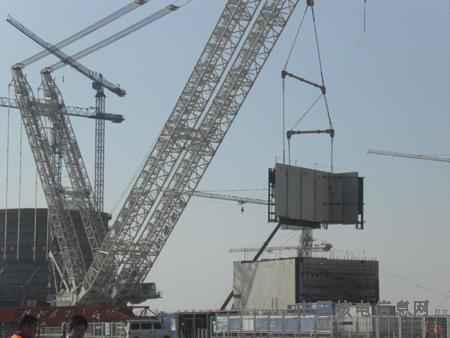

2011年3月9日16时10分,经过历时80分钟的作业,海阳核电站2号机组CA05结构模块成功吊装就位于核岛预定位置,为核岛内第三层混凝土的浇筑和后续的CA01结构模块吊装奠定了基础。
CA05模块为钢结构墙模块,位于钢制安全壳内部,长约15.7米,宽13.3米,高8.1米,结构自身重量约54吨,主要功能是安放化学和容积控制系统及提供进入通道,并构成安注箱B墙。
CA05模块由山东核电设备制造有限公司在车间预制出全部8个子模块,然后运到现场拼装焊接。由于模块形状不规则,且外形尺寸较大,防变形措施要求较高,吊装采用了3200吨履带式起重机。这也是海阳核电3200吨大吊车在2011年的首次吊装作业。
