三门核电循环水管道工程进水管A段施工完成

来源: 中核集团三门核电有限公司 发布日期:2008-12-18

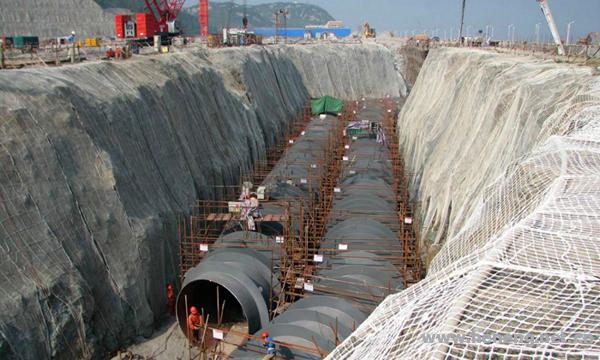

管道安装施工

     2008年12月12日,三门核电循环水管道工程完成A段回填验收,并将场地移交SPMO进行大件道路和1#核岛吊装场地的施工。

    循环水管道工程是三门核电第一个开工的主工程子项,包含循环水泵房至汽机厂房的压力供水管段和汽机厂房至虹吸井的排水管段,每台机组由两根内径为4.1米的钢管供水和排水。一、二号机组循环水管道全长1800多米,其中大件运输道路以及核岛吊装区域等重荷载区域管沟采用混凝土回填。

    循环水进水管A段因穿过大件运输道路以及核岛吊装区域需提前施工,是公司FCD前二级进度计划上的关键路径。自2008年7月14日第一节管道开始卷制以来,参建各方克服了工期紧、技术要求高、材料采购困难、现场交叉施工等一系列困难,经过130多个日夜的艰苦奋战,于2008年12月初完成了循环水进水管A段管道的制作、安装和回填,顺利实现了预期目标。

    循环水进水管A段的顺利移交,为大件道路和核岛吊装场地的施工创造了有利条件。
