用户名:
密码:
验证码:
首      页 核电新闻 政策法规 聚焦核电 核电站一览 国产化 核电技术 招标信息 专家点评 人物风采 核电视频 技术论文 供应信息 核 安 全 后端处理 工程图片 走进核电 供应商名录 核科普 会议会展 合作交流 政经要闻 网上展台 核电图书 企业招聘 求购信息
您的位置: 中国核电信息网  >  国内核讯  > 核能事业部发布截至8月各核电项目工程进展报告

核能事业部发布截至8月各核电项目工程进展报告

来源: 中国核工业第二三建设公司 发布日期:2009-09-17

      9月16日,核能事业部发布了截至今年8月,公司各核电项目工程进展报告。报告主要内容如下:

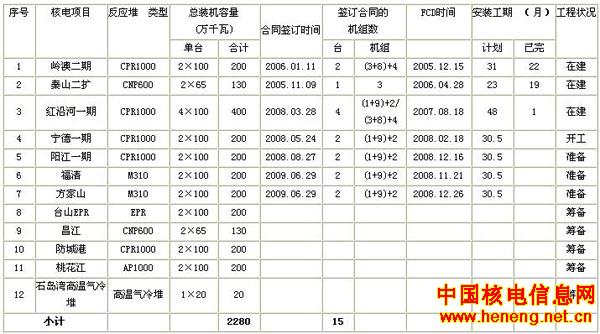

      截至8月份,公司已签订7个核电项目共15台机组的核岛安装主合同,台山EPR核电项目已具备合同签订条件。目前,公司在建核电项目有4个、前期准备项目有3个、进驻施工现场展开筹备工作的项目有5个。

      核电项目工程概况

     在建核电项目主要里程碑完成情况

    在建岭澳二期、红沿河一期、秦山二扩三个核电项目工程进展顺利,具备施工条件的各里程碑目标顺利实现。8月27日,宁德项目核岛安装开工,比计划提前19天。

[岭澳二期]

    岭澳二期合同关键里程碑共20个,截至8月份完成12个,其中:8项提前实现,4项受主设备供货影响按期(变更时间)完成。

    完成主要节点有:

    2007年9月11日,穹顶吊装前环吊桥架就位;

    2008年1月31日,环吊可用(所有吊钩);

    2008年8月27日,EM4(不包括管道预制)完成40%;

    2008年10月11日,RPV压力容器吊装就位;

    2008年10月21日,4号机组环吊可用(所有吊钩);

    2008年11月28日,完成SEC1分系统安装,并移交调试;

    2009年1月15日,主管道冷热段全部焊口焊接完成50%;

    2009年2月19日,主回路RX厂房重型设备布置完成;

    2009年5月13日,蒸发器二次侧水压试验全部完成;

    2009年6月9日,完成RCP2系统安装,并移交调试;

    2009年7月1日,4号机组主回路RX厂房重型设备布置完成;

    2009年9月10日,3+8号机组具备机组冷态功能试验所需条件,比计划提前5天。

[红沿河一期]

    红沿河一期合同关键里程碑共计40个,第一个关键里程碑(穹顶吊装前,环吊桥架就位)于2009年7月31日提前46天顺利实现。第二个关键里程碑(1号机组环吊所有吊钩可用)计划时间为2010年2月28日。

    项目部完成主要节点有:

    2007年5月28日,生活基地工程正式开工建设;

    2008年3月28日,主合同正式签订;

    2008年8月31日,生活临建及附属设施全部完成并满足高峰期需求;

    2008年12月12日,生产临建附属设施全部完成;

    2009年1月8日,核岛场外预制开工;

    2009年6月8日,核岛安装开工;

    2009年7月15日,1R55区穹顶管道、通风安装完工(穹顶部分);

    2009年7月24日,环吊电气梁、对应梁吊装完工;

    2009年8月3日,LX+3.8M主托盘安装开工;

    2009年8月6日,环吊轨道安装完工;

    2009年8月10日,1号机组反应堆厂房安全壳穹顶吊装成功。

[宁德一期]

    宁德一期14个前期里程碑已全部完成,首个EM4.2包里程碑(核岛辅助管道安装开工)于2009年8月24日提前22天顺利实现。

    项目部完成主要节点有:

    2007年12月30日,项目部成立;

    2008年4月8日,生活临建开工;

    2008年5月24日,核岛安装主合同正式签订;

    2008年12月30日,行政办公楼、食堂、部分宿舍楼正式启用;

    2009年1月23日,《核岛安装四级计划母本》A 版正式发布;

    2009年3月16日,场外预制开工;

    2009年7月30日,生活临建及附属设施全部完全成并满足高峰期需求;

    2009年8月5日,与管道/电气/机械/通风专业化公司签订施工协议;

    2009年8月24日,核岛辅助管道安装开工。

[秦山二扩]

    项目部完成主要节点有:

    2005年11月9日,签订秦山二期扩建核岛安装Ⅲ标段合同;

    2007年10月1日,核岛安装开工;

    2007年12月28日,穹顶吊装,核岛安装进入全面施工阶段;

    2008年8月3日,首台蒸汽发生器成功吊装就位;

    2008年12月15日,主管道焊接工作正式启动;

    2009年1月8日,电气厂房成功实现“倒送电”;

    2009年2月16日,反应堆厂房压力容器吊装就位;

    2009年6月15日,主管道焊接全部完成,无损检测一次合格;

    2009年7月7日,3RX厂房中子通量开始安装焊接;

    2009年7月31日,联合泵房进水顺利实现;

    2009年8月12日,3号机组电气厂房送冷风,比计划提前3天实现。

施工点/工时进度

    目前,岭澳二期、红沿河一期项目整体点进度略超四级计划,秦山二扩正在全力以赴追赶工时进度。点/工时进度完成情况详见下图/表:

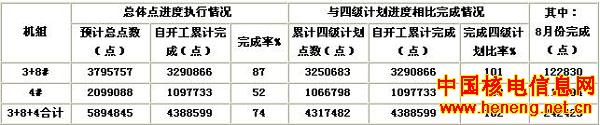

    岭澳二期预计总点数589.48万点,截至8月,已完成438.86万点,项目整体进度:74%,超四级计划进度2个百分点。

    红沿河1+9+2机组预计总点数591.29万点,截至8月,已完成12.43万点,项目整体进度:2%。

    宁德1+9+2机组预计总点数591.29万点,截至8月,已完成2.75万点。自8月24日核岛辅助管道安装工程开工后,宁德项目部目前的重点工作是穹顶的工艺和通风管道安装准备以及环吊轨道安装的准备。

    秦山二扩项目采用工时进度,3号机组预计总工时603.15万工时,截至8月,已完成436.60万工时,项目整体进度:72%。

筹备/前期准备项进展

    阳江项目

    2007年6月1日,开始CPR1000堆型筹备工作;

    2008年8月27日,核岛安装主合同正式签订;

    2008年11月1日,珍珠湾生活小区建设正式开工;

    2009年2月25日,首批预装设备引入完成;

    2009年6月30日,生活临建首批房屋具备使用条件;

    2009年7月15日,《核岛安装四级计划母本》正式提交业主审核;

    2009年08月18日,正式启动焊接工艺评定工作;

    2009年08月19日,《核岛安装三级进度计划》(C版)发布。

    福清项目

    2008年3月10日,项目部正式成立;

    2008年10月16日,项目部进驻福清现场办公;

    2008年11月28日,生产临建正式开工;

    2009年1月2日,生活临建正式开工;

    2009年2月12日,核岛厂房首台设备(冷冻水罐)吊装就位;

    2009年6月29日,核岛安装主合同签订;

    2009年7月21日至23日,召开核岛安装工程施工组织总设计内部评审;

    2009年8月10日,福清核电项目EM2包施工协议签约;

    2009年8月21日,核岛安装焊接工艺评定转移评审会召开。

    方家山项目

    2008年3月10日,项目部正式成立;

    2009年4月3日,生产生活临建正式开工;

    2009年4月25日,第1台预装设备吊装完成;

    2009年5月8日,工程公司批复《质量保证大纲》;

    2009年6月29日,核岛安装主合同签订;

    2009年8月3日,生产临建新建办公楼顺利封顶;

    2009年8月24日,《方家山核电工程Ⅰ标段施工组织总设计》第二次内部评审完成。

    台山EPR项目

    2008年10月15日,项目部正式成立;

    2008年12月16日,向业主提交主系统工程投标文件;

    2009年1月15日,向业主提交了《台山核电站一期1号机组除EM2外其他机电包主合同投标文件》;

    2009年 2月26日,台山项目部临时办公楼启用;

    2009年7月27日,生活临建土石方工程开工,正式启动生活临建;

    2009年8月21日,《核岛安装施工组织设计》编制完成,进行第一章节的审核。

    昌江项目

    2008年10月15日,海南昌江筹备处正式成立;

    2009年1月5日,与二二公司就昌江核电建安施工总承包合作召开第一次交流会议;

    2009年5月30日,工程总承包方案报集团审批;

    2009年6月28日,海南昌江筹备处正式进驻现场;

    2009年7月24日,昌江核电二级计划正式发布;

    2009年8月,三级计划初稿编制完成,拟订九月初讨论完成并定稿;

    2009年8月,与工程公司签订前期工作委托协议,启动临建准备工作。

    防城港项目

    2009年2月23日,成立广西红沙核电项目筹备处;

    2009年5月8日,筹备处首批人员进驻防城港市,建立了办公点;

    2009年6月3日,更名为“防城港核电项目筹备处”;

    2009年8月11日,修订后的《土地租赁合同》正式上报南方公司评审;

    2009年8月19日,筹备处现场临建管理人员进入前期办公点正式办公。

    桃花江项目

    2008年10月15日,桃花江项目筹备处正式成立;

    2009年6月11日,筹备处正式迁移至湖南益阳进驻核电施工现场,开展桃花江AP1000堆型核电站的筹备工作;

    2009年8月13日,成立二三建设公司桃花江总承包部,撤销筹备处;

    2009年8月21日,公司与中核二二公司签订了《湖南桃花江核电站建造总承包合作协议》。

    高温气冷堆项目

    2008年9月1日,高温气冷堆核电站示范工程负挖正式开工,标志着我国首座具有模块化特点的球床式高温气冷堆核电站进入工程施工阶段。

    2008年11月28日,项目部正式成立;

    2009年2月26日,项目部进驻现场开展施工前期准备工作;

    2009年4月27日,生产生活临建正式开始;

    2009年6月20日—29日,中国核能行业协会组织对华能山东石岛湾核电厂高温气冷堆核电站示范工程建造阶段进行首次同行评估。

9月份,各核电项目关键节点目标

    岭澳二期:3号机组EM2完成全部的EMR(9月15日);

    红沿河一期:1号机组LX+11.5M主托盘安装开工(9月30日);

    宁德一期:1号机组R55区穹顶管道安装开工(9月15日)、1号机组环吊轨道安装开工(9月30日);

    秦山二扩:3号机组新燃料升降机安装完成(9月30日)。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
