秦山二期3号机组一回路水压试验取得圆满成功
来源: 核电秦山联营有限公司
发布日期:2009-12-18


12月13日21时12分,扩建工程3号机组核岛内,在众人紧张的注视下,一回路压力由22.8MPa顺利降至17.2MPa。国家核安全局见证人员现场检查合格并释放控制点。至此,水压试验较二级网络计划提前92天获得一次性成功。

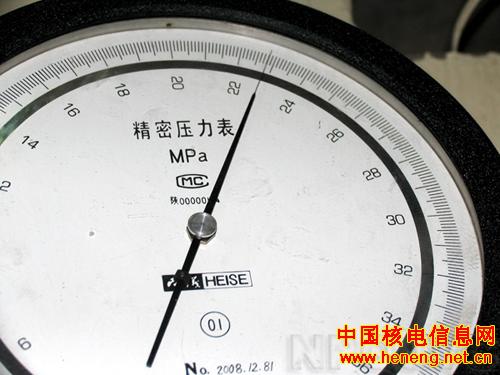

核岛一回路水压试验是核电站完成土建施工、设备安装和单系统调试后,对核岛关键设备性能、安装工艺质量和前期调试工作情况进行的联合调试,目的是验证一回路压力边界核安全保护屏障的完整性和严密性。13日9时26分,在完成主系统升温和余热排除隔离后,一回路从2.5 MPa开始升压,在进行了相关试验和检查后,继续升压至7MPa、10MPa、15.4MPa、16.5MPa、17.2MPa,分别执行了各项试验,于12月13日20时56分,主回路压力达22.8MPa,稳压十分钟后,役检检查人员及上海监督站代表到场进行了检查与监督,各项参数指标符合法规要求。
公司领导李永江、杨兰和亲临现场进行了指导和见证。副总经理张涛担任试验总指挥。二三公司和我公司调试处、运行二处、生产准备处、工程处、设备处、设计处、质保处、保卫处、行政部门,监理公司、设计院等的专业人员和服务人员负责具体实施、监督和保驾护航。
核岛外,绚烂的烟火将扩建工程的夜空装点得格外绚丽。3号机组仅用了43.5个月的土建和安装工期跨入全面调试阶段,为机组按期投入商业运行打下了坚实的基础。
(文/戴淑霞、罗路红、陈勇,图/孙磊、邵帅)
