福清项目部6KP龙门架围护结构施工完美收官
来源: 中国核电工程有限公司 发布日期:2022-10-02

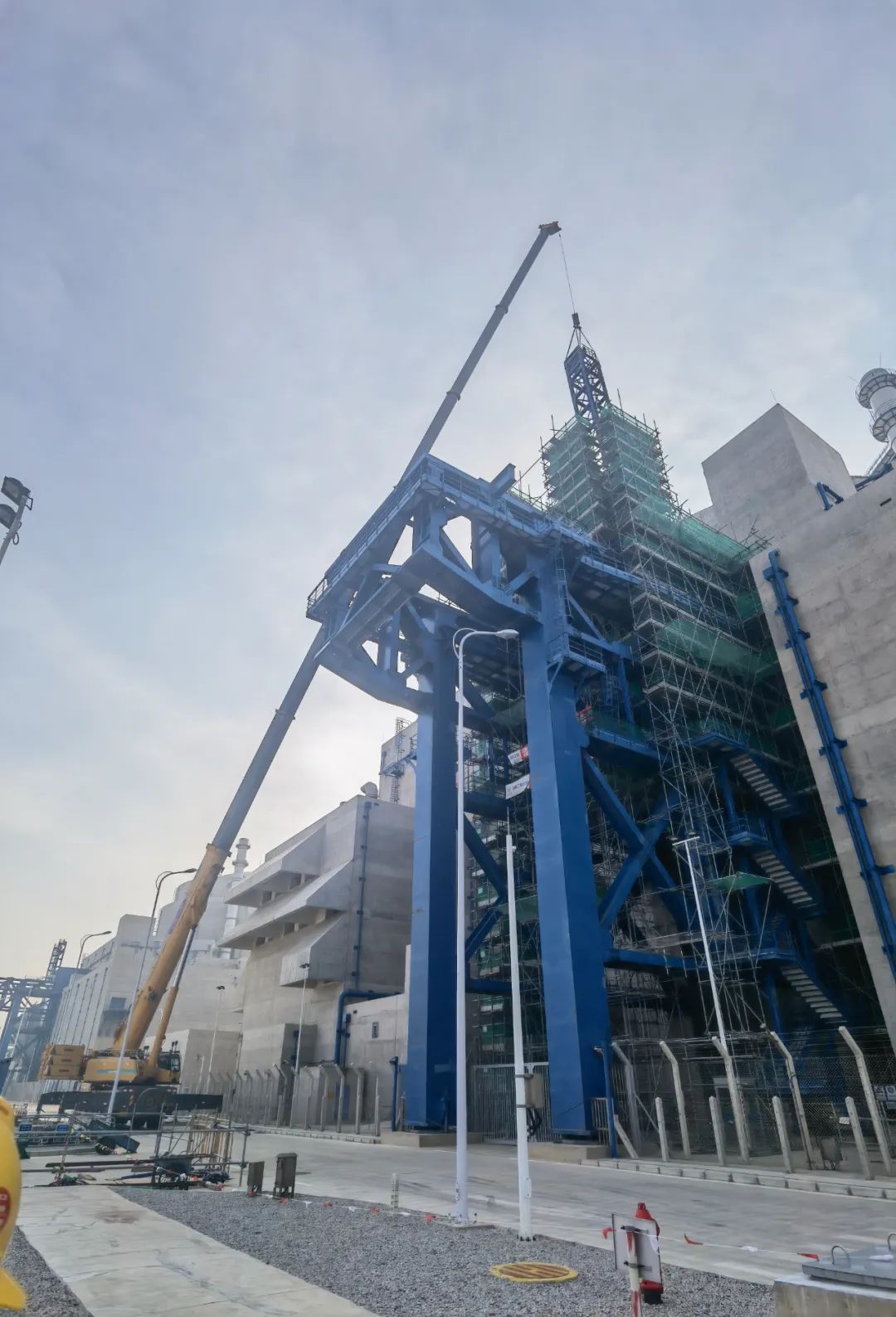

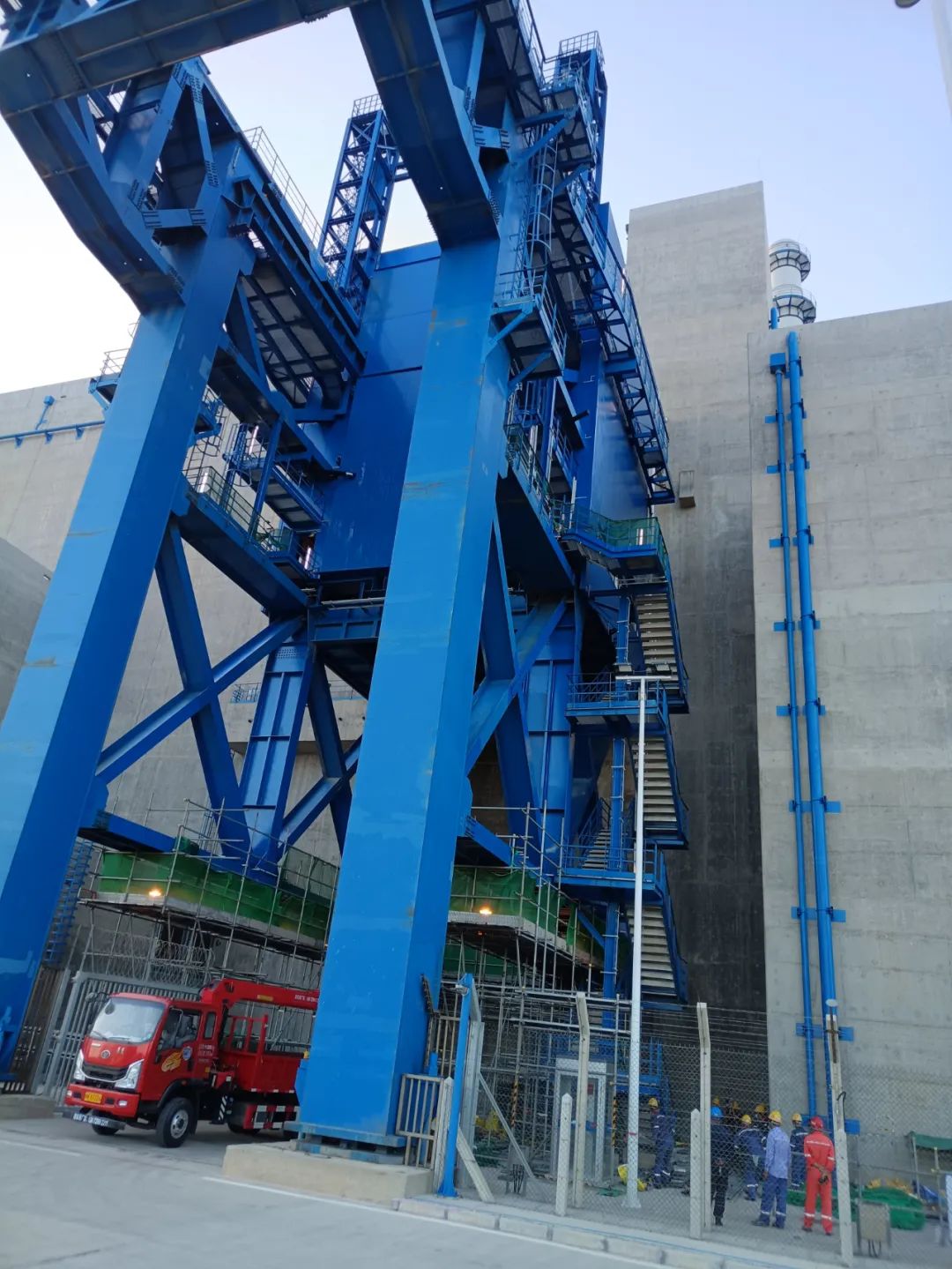

2022年9月29日,中核工程福清项目部6KP龙门架围护结构施工用脚手架拆除完成,至此,6KP龙门架围护结构的施工作业全部完成,提前专项计划1个月,为福清核电6号机组首次大修奠定了前提条件。

龙门架作为核岛厂房主要设备吊装运输用子项,围护结构必须在机组正式商运后启动、首次大修前完工,以保障机组首次大修。6KP龙门架围护结构开工伊始,面对工程尾期承包商资源配置不足的困难,福清项目部提前组织梳理先进条件,从人、机、料、法、环等方面全面检查,督促承包商逐项落实解决。
在围护结构施工过程中,福清项目部向前一步,组织承包商应用精细化管理手段,总结5号机组施工经验,梳理需要吊装的构件以及吊装批次,化零为整,减少吊装作业次数,提高单次吊装作业效率,安全高效完成了220余件构建吊装。其中通过优化吊车选型及站位,较5号机组的分段安装,6号机组闸刀门门框桁架实现一次吊装就位,减少了人员高空连接作业活动,更为安全、高效,较5号机组同期对比减少工期近2个月。

福清项目部将继续做好项目收尾阶段的施工管理,安全高效完成各项收尾工作,守好“最后一公里”,用实际行动迎接党的二十大胜利召开。
