田湾核电站OT213大修安全完成

来源:中国核电信息网 发布日期:2022-10-03

10月3日14:09,田湾核电2号机组成功并网,标志着2号机组第13次换料大修(以下简称“OT213大修”)顺利结束。OT213大修历时31.67天(A类大修),机组较计划提前10.33天并网,为2号机组下一燃料循环的安全稳定运行奠定了坚实的基础。

田湾核电2号机组并网,标志着田湾核电基地2022年度3次大修圆满收官。今年中核田湾人创造了国内M310堆型机组45.69天的首次大修工期纪录(OT601大修),取得基地第二个“双修”(OT601大修与OT403大修)的胜利,打赢了2022年度大修收官之战,中核田湾人以实际行动迎接党的二十大胜利召开。

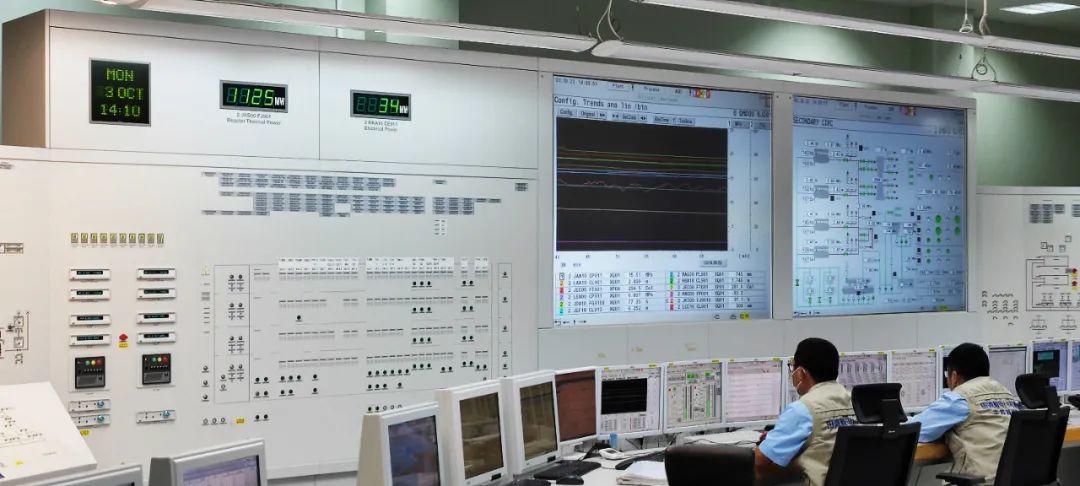

00.jpg党建引领,大修力量“强”起来

OT213大修依托党员联合先锋突击队和青年突击队推进“党建+大修”品牌创建,各突击队立足大修实践,深化党建与大修业务深度融合,牢固树立党建突出、业务拔尖的大修铁军形象。突击队员在大修一线中主动作为,在急难险重任务里建功成长,在能源保供关键时期始终保持昂扬奋进的“精气神”,稳扎稳打,凝聚起攻坚克难、善作善成的强大合力。

强化执行,协同管控“实”起来

OT213大修管理团队推进计划管控模式创新,打通全流程计划管控环节,逐步建立起竞争优势明显,可助推大修计划管控水平代际跃升的计划管理网络,依托 “三纵”“三横”管控模式,充分挖潜流程运作实效,从点线面全面落实计划动态管控,形成了上游计划管控到下游现场工作实施的端到端全流程管控模式,充分发挥了大修计划网络的规模效应、协同效应。

精细落实,管控能力“提”起来

为深入推进精细化管理,内部深挖并精准施策,以增强大修全局管控能力。大修管理团队联合监督部门创新监督方式,助力安全质量水平提升。针对A类大修工期跨度长、检修项目复杂、重要变更改造多、设备解体大修任务重等挑战因素,为确保大修安全质量,团队提前谋划并联合打造了以现场实施监督、计划协同跟踪、班组精细落实的管理模式。

按照及时发现、即刻提醒、实时通报、即时总结的闭环管控模式,大修协调会上针对典型数据及时通报,大修计划会上对重要工作及时提醒,守牢管控环节每一道屏障,推动大修的核安全、工业安全、辐射安全、消防保卫、疫情防控、质量控制水平稳步提升,实现了安全质量与进度的有机统一和相互促进。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用 意见反馈 向网站管理员反映。
