三门核电一期取水涵管工程进展顺利
来源: 三门核电有限公司
发布日期:2010-11-01

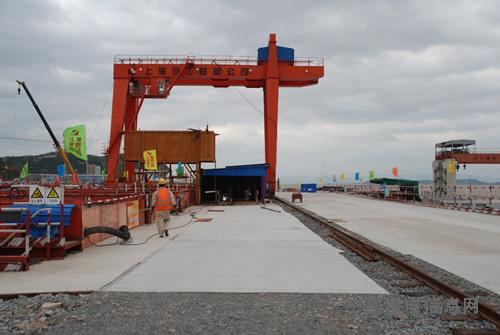

现场临设

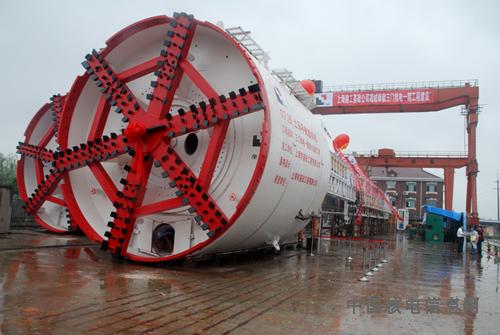

盾构机制造完成

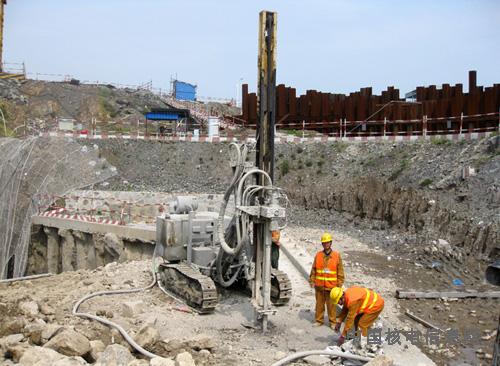

开始高压旋喷土体加固

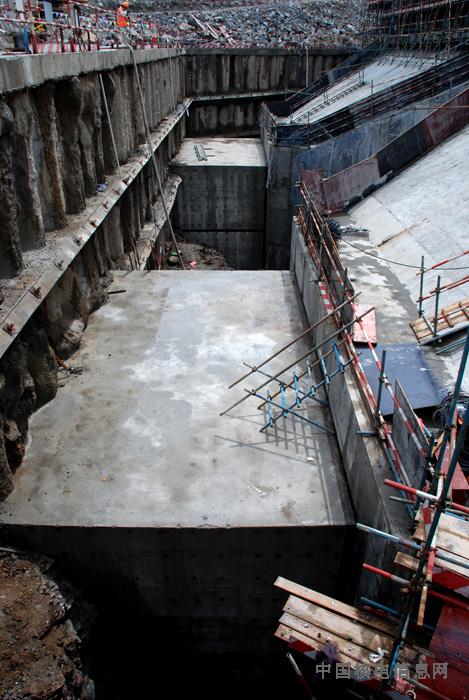

循泵房结构与支护桩之间的拱门施工完成
目前,三门核电一期取水涵管工程正在进行出洞段新奥法隧道施工前的最后准备工作,即将开始出洞段的掘进施工。
三门核电一期取水涵管工程由上海基础工程有限公司负责施工。2010年3月1日,施工单位开始循泵房结构与支护桩之间拱门的施工,并于2010年4月6日完成此项工作;2010年5月11日,出洞段隧道上部土体的高压旋喷加固工作正式开始,在加固施工过程中,施工单位发现实际的基岩面走向与勘察报告不符,随即进行出洞段的加密补勘工作,以进一步探清基岩面的走向。在补勘完成后,根据补勘的结果,参建各方对原施工方案进行了调整。2010年10月12日,方案通过专家评审。根据调整后的方案,现场正在进行新奥法隧道端头封堵区域基岩的冲孔清障作业,完成后即可进行出洞段新奥法隧道超前支护大管棚的打设工作。
此外,现场施工临设的布置已完成,隧道所用的衬砌管片正按计划在预制厂进行制造,两台盾构机于2010年6月25日制造完成,目前存放在制造厂,将于11月中旬到场下井组装。
