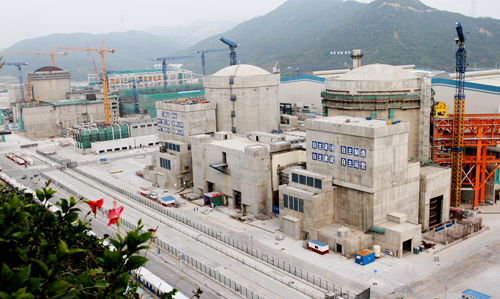

来源: 中国核工业二三建设有限公司 发布日期:2012-12-21
12月16日上午,公司承建的阳江核电站一号机组安全壳强度和密封性试验(CCT打压试验)顺利完成,试验结果完全满足并大大优于设计要求。 12月7日下午6时,阳江核电站一号机组安全壳强度和密封性试验(CCT打压试验)启动,12月16日上午6时,试验顺利完成,历时204个小时。试验结果显示,上升阶段泄漏率为每24小时0.0192±0.0064%,下降阶段泄漏率为每24小时0.0047±0.0063%,完全满足安全准则泄漏率小于每24小时0.16%的要求,密封性试验完全合格。 安全壳强度和密封性试验是对核电站土建工程施工质量的最终检验,是检验安全壳是否存在泄漏危险性的重要验收试验,通过以上试验数据,充分反映出公司所具有的国际一流核电建设能力,以及较强的工程质量过程控制能力。(王瑗)
