来源: 中广核 发布日期:2017-06-01

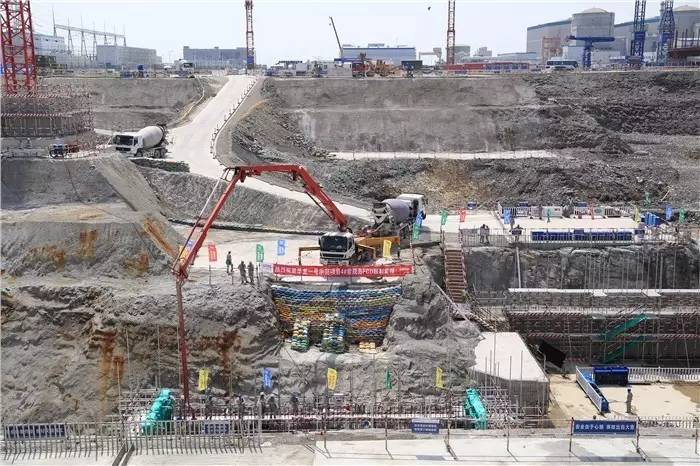

5月26日上午10时38分,随着常规岛循环水廊道(BGF)混凝土正式开始浇筑,华龙一号示范项目防城港二期4号机组常规岛宣布正式开工,这是华龙一号示范项目的又一个重要一级里程碑。在中广核工程公司防城港项目团队、防城港公司、安徽电建等各方的共同努力下,这一里程碑提前了35天实现。至此,华龙一号示范项目防城港二期工程的两台机组全面进入建设阶段,现场土建迎来施工高峰。
据了解,为顺利推进防城港二期4号机组常规岛开工,在准备过程中,中广核工程公司防城港项目团队克服了边坡坍塌、高温多雨等不利因素,始终坚持“一次把事情做好”的理念,确保各项工作按计划、有条不紊地向前推进。防城港公司也针对承包商安全质量管理体系、大宗材料的采购和验收、FCD施工方案、工作程序、人员和机械设备等各项准备工作进行了专项检查,确保了各项工作准备充分。
