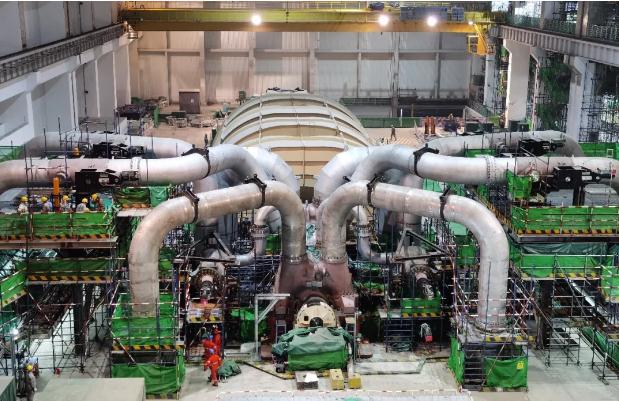

华龙一号福清核电6号机组常规岛汽轮发电机组轴系终找中工作圆满完成

来源: 中核五公司 发布日期:2021-03-03

    2021年2月28日12时05分,在上游单位见证下,汽轮机轴系终找中各联轴器张口和外圆数据偏差均在合格范围内,标志着福清核电6号机组常规岛汽轮发电机组轴系终找中工作圆满完成,为主盘车投用和机组抽真空奠定了良好的基石。

    汽轮发电机组轴系终找中是主盘车正式投用前的关键工作,是汽轮发电机组安装期间最后一次找中,同时也是找中工作中难度最大的一次,涉及高中压转子、LP1转子、LP2转子及发电机转子,以及8个轴瓦和4个轴承箱。调整精度要求高,难度大,可选的调整组合方式多种多样,稍有偏差就会出现反复找中和调整的情况,影响施工进度有序推进。

    中核五公司积极响应国家号召,落实项目部员工“就地过年”倡议,在做好疫情防控工作的前提下,为了提高施工效率,积极组织技术人员和施工班组对轴系找中工作进行梳理分析,采取了一系列措施保障此次工作顺利完成:

    在工具保障方面

    因一套低压转子托起装置无法满足轴瓦研磨进度,项目部立即组织采购了一套低压转子托起装置,解决了制约轴系终找中的关键因素;

    在数据计算方面

    技术人员精确计算轴瓦每块垫片的调整量,准确控制联轴器张口和外圆的变化量,在现场数据测量完成后第一时间把调整数据提供给施工班组进行调整,确保轴系终找中工作能够更快更好地完成;

    在工艺优化方面

    现场作业人员以高湛的技艺对轴瓦进行精准研磨和调整,最终把联轴器张口和外圆偏差控制在0.02毫米以内,使整个轴系终找中工作安全可控、质量合格、进度超前。同时两套低压转子托起装置同时开工,一次调整研磨两块低压转子轴瓦,有效缩短轴系终找中的绝对工期,实现了弯道超车。

    最终,项目部以历时13天,相较于福清核电5号机组轴系终找中工作缩短了28天的优异成绩圆满完成此次汽轮发电机轴系找中工作。

    “坚守岗位迎新春,同心协力终找中”,6号机组轴系终找中工作的圆满完成离不开各方相关人员的通力合作,离不开大家的坚守与奉献。2021年,中核五公司将发扬新时代核工业精神,“强核报国,创新奉献”,为6号机组工程建设做出更大的贡献!

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
