建设中的三门核电
来源: 三门新闻网
发布日期:2010-10-20

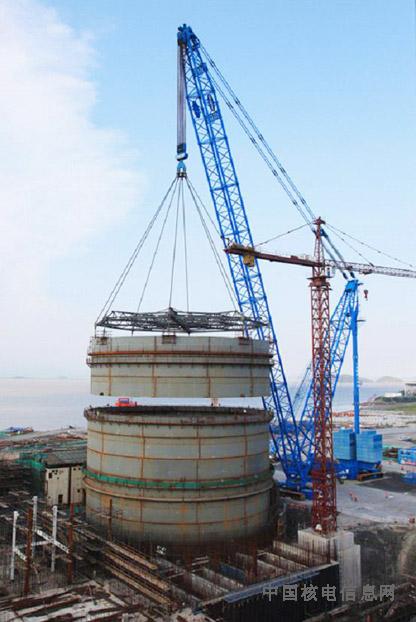

9月12日,筒体三环与筒体二环上的导向装置实现连接,标志着吊装顺利完成。
9月15日循环水泵房C段第七层墙体浇筑完成。一期工程循环水房完成了全部0m以下主题结构的施工,以上部钢结构的吊装打下了坚实的基础。

综合办公楼脚手架拆除完成,即将投入使用。

专家村III标段完成所有楼栋基础承台施工,基础墙砌筑完成。

南区市政工程及现场其它配套设施按计划进行施工,进展顺利。
2010年9月,三门核电1号机组核岛和常规岛主设备制造进展顺利。
