来源: 国核工程有限公司 发布日期:2011-06-09

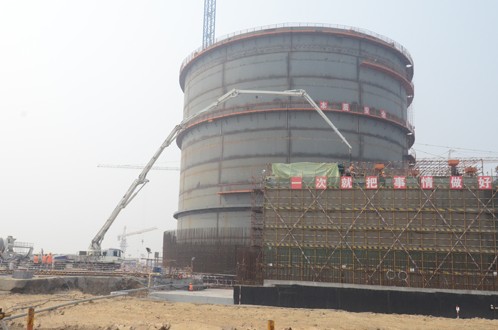

2011年6月5日凌晨2时34分,CA20模块内部自密实混凝土(SCC)浇筑工作圆满完成。
本次浇筑工作开始于5月30日18时30分,浇筑总量405方,历时128小时。为保障混凝土浇筑工作安全、有序进行,SPMO协调完成了大量的前期工作,多次组织专题会议,与各参建单位商讨作业实施方案,并在现场组织了一系列专项试验,大量记录和分析翔实数据,对SCC物理属性和模拟浇筑情况充分了解,保障了浇筑工作的圆满完成。
本次浇筑过程中,SPMO组织人员24小时专人在现场对浇筑作业进行管理和维护,对浇筑过程做了翔实的数据记录,为下阶段SCC浇筑工作积累了操作经验,为AP1000模块化施工顺利推进奠定了基础。
