阳江核电送电线路加紧建设
来源:阳江日报 发布日期:2012-08-06

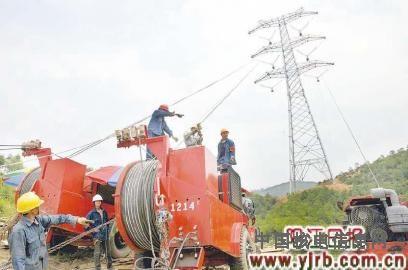

施工人员顶着烈日进行架线作业
肩负着为阳江核电站提供调试用电和承担核电站电力送出任务的500千伏阳江核电至五邑送电线路工程(阳江段)建设进入冲刺阶段。前日上午,记者走访工地获悉,该线路工程在组建好电塔后,全面铺开架线工程,并已完成近半架线任务,预计本月中旬完成首期双回线路工程建设,为核电站提供调试用电做好准备。
500千伏阳江核电至五邑送电线路工程(阳江段)总投资逾3亿元,被列为我市今年重点建设项目。该线路衔接阳江核电站升压站和江门五邑变电站,投入运行后,首先由五邑变电站经该线路供电给核电站调试设备。待阳江核电机组发电后,再经该线路送电至五邑变电站上电网。核电站并网发电后,生产出来的电力由广东电网公司在全省范围内统筹调配。
据介绍,该线路工程最终设计5回线路,首期建设双回路线路28.666公里,线路途经阳东县的东平镇、新洲镇和台山市的北陡镇。自今年2月动工建设以来,供电部门与施工单位克服台风、雨季等恶劣天气影响以及运输施工材料难度大等困难,先后完成了青苗赔偿、建设基础、组建电塔等工作,并进入架设导线施工的冲刺阶段。
前日上午,记者走访了该线路工程新洲镇夏水水库附近的第45至46号电塔架线施工现场。在两个电塔之间的小山坡上,工人们建起了一个临时的施工平台,工地上堆满了导线盘、引线盘,起重机、张力机、牵引机等机械设施齐备。20多名工人在操作机械带动转轮,缓缓将引线送上46号电塔,再用引线拉动来自45号电塔的导线。记者留意到,为了加快施工进度,工人们带着午饭过来干活,中午在工地吃饭。“为了节省时间,加快工程进度,我们中午吃完饭,休息一会又接着干。”工地现场指挥李伟峰说。
记者从工程项目指挥部获悉,目前该项目首期双回线路建设已完成九成工程量,并进入架线施工冲刺阶段。截至8月3日,已架设线路12.8公里,占架线任务总量的44.65%,预计本月10日完成架线施工,本月15日全部完工。
“该线路工程建好后,还要等阳江核电升压站建好后,才可通电,预计最快在今年10月可为核电站提供调试用电。”阳江供电局有关负责人说。该负责人称,为核电站提供调试用电是暂时的,该线路工程的最终任务是承担核电站电力送出任务。在建好首期双回路线路工程后,接下来供电部门将继续建设另外两回线路,以便完成核电站多台机组陆续投产后的送电任务。
