台山核电2号机组穹顶吊装前大件吊装工作全部完成
来源:中国核工业二三建设有限公司 发布日期:2012-09-07
9月4日中午,随着中央拱架维修爬梯成功吊装就位,台山核电2号机组穹顶吊装前大件吊装工作全部顺利完成,为迎接2号机组穹顶吊装工作做好了充分的准备。

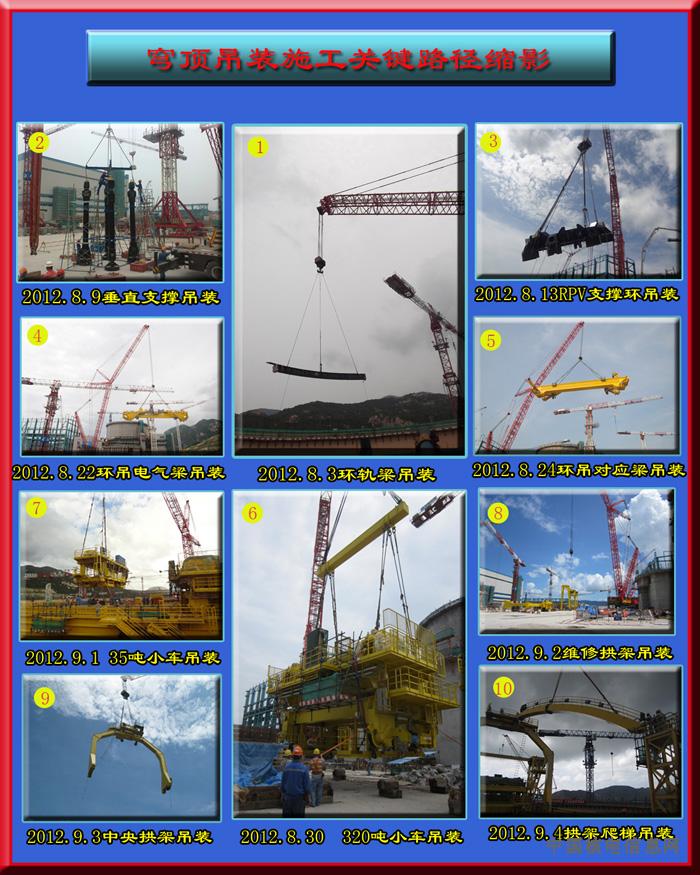

从8月1日起,台山核电2号机组第一根环吊轨道梁开始吊装,2号机组穹顶吊装前大件吊装工作正式拉开序幕。项目部各部门通力合作、克服高温酷暑、台风、雷暴雨等一系列不利因素的影响,于8月3日将9段环吊轨道梁全部吊装就位;8月9日,主泵及蒸发器垂直支撑吊装就位;8月13日,RPV(压力容器)支撑环吊装就位;8月22日和8月24日,环吊电气梁和对应梁分别吊装就位;8月30日、9月1日,两台小车顺利吊装就位;9月2日和3日,维修拱架和中央拱架分别吊装就位;直至9月4日中午,中央拱架维修爬梯顺利吊装就位……一系列大件吊装工作在一个月左右的时间里全部完成,充分显示了台山项目部强大的施工能力。
在2号机组环吊地面组装和吊装的过程中,台山项目部根据1号机组环吊施工经验,对吊装施工工艺进行了重大革新:由原本的先吊装就位带有两根端梁的对应梁改为先吊装就位电气梁,再吊装就位一侧带有端梁的对应梁,使吊装组对更加准确,吊装工作更加顺畅。从挂钩至摘钩总计用时9小时,与1号机组施工相比,节约了近8个小时的施工时间。
台山核电2号机组穹顶吊装前大件吊装工作是“穹顶吊装”这一重大里程碑的关键路径,该项工作的顺利完成,为穹顶吊装工作奠定了基础。
(台山项目部 牛斐 核反应堆公司台山EM2队 杨小飞)
网友评论请注意
遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。
中国核电信息网拥有管理留言的一切权利。
您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。
中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。
如您对管理有意见请用 意见反馈 向网站管理员反映。
