来源: 中国核工业第五建设有限公司 发布日期:2013-06-18
6月15日上午9时30分,经过1天多的努力,随着3MX机组除氧器最后一段(Ⅰ段)的支座与吊装前预装滚轮的准确对位,除氧器吊装就位工作圆满完成。

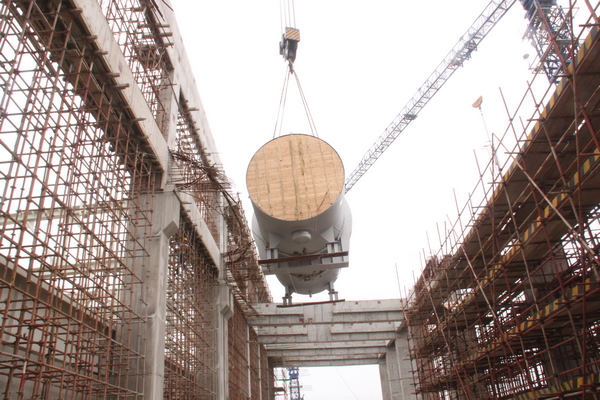

3MX机组除氧器位于厂房③~⑧/B~C轴之间20.5m平台上,就位标高为21.3m,分四段到货,总重约235t,吊装顺序为第Ⅳ段→第Ⅲ段→第Ⅱ段→第Ⅰ段。6月13号设备运达核电站码头,由于吊装前准备工作充分,各相关单位商议后决定直接运至现场。14号凌晨,确认风速符合吊装要求后,采用1000t履带吊正式起吊第Ⅳ段,项目部领导亲临现场指导除氧器吊装就位,经过起升、回转、变幅、爬杆等动作,除氧器越过A、B轴外墙,上午10时第Ⅳ段顺利吊装就位,当天随即完成除氧器第Ⅲ段、第Ⅱ段的吊装就位工作。 早在除氧器吊装前,施工队就已完成了临时垫铁布置、支座安装等除氧器安装工序,这为除氧器的顺利就位创造了先决条件,除氧器的顺利吊装也标志着3#机组除氧器开始进入到本体的安装、焊接工作。
福清核电项目部:刘健
