三门核电1号机组主控室OCS设备开始安装

来源: 三门核电有限公司 发布日期:2013-10-11

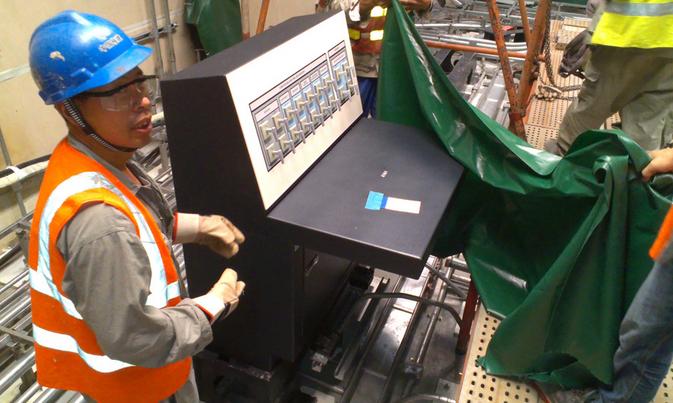

      2013年10月5日,三门核电1号机组主控室OCS系统的控制台开始安装。
      OCS系统是AP1000数字化仪控系统的重要组成部分,它承担着人机接口的重要功能。OCS设备大部分为计算机设备,因此安装环境要求非常高,要求安装期间房间温度控制在5至35℃,相对湿度保持在20至75%,环境中应避免灰尘、烟雾、腐蚀性气体对设备造成损伤。因此在土建和安装深度交叉的AP1000施工过程中,如何控制OCS设备的安装环境成了一个难题。
      由于三门核电1号机组是AP1000的全球首堆,其电缆通道、地板等支架设计与房间内预埋件的布置设计中存在着较多的冲突,后经过设计评估同意采用后置预埋件的方法进行处理,因而耽误了较长的工期。此外,部分管道支架的新增变更也导致了响应的部件到货滞后,从而使得产生大量焊渣和烟雾的作业一时无法开展,也一定程度上阻碍了OCS设备的安装。但最终通过三门业主、总承包方、各施工单位的设计、采购、施工相关人员的积极努力和通力协作,采用了区域隔离以及使用临时设备的方法对主控室内的局部区域进行临时隔离与环境控制,为OCS设备的安装创造了条件。
      同时,为了尽力挽回整个项目的进度滞后,三门核电积极协调各方协作,与时间赛跑,顺利地抢在台风“菲特”带来影响之前完成了首个OCS设备的安装。期间三门核电、总承包方、西屋公司的厂家支持人员进行了全程监督。此次安装活动的成功为后续剩余的10多个OCS控制台的引入安装提供了参考,并为如何在AP1000狭小空间中安装OCS设备积累了宝贵的实践经验。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
