福清核电2#机组500kv充油电缆敷设完毕
来源: 中国核工业第五建设有限公司
发布日期:2013-10-25
10月18日12:00,随着500kv充油电缆C相敷设就位,福清核电2#机组500kv充油电缆已全部敷设完成(包括接地回流线)。500kv充油电缆采用日本维世佳公司(VISCAS)产品,共3根,为单相电缆,其中A相346米,B相357米,C相370米,电缆截面为2500mm²,电缆外径154mm,额定电压Uo/U:300/500(550)kv,系统最高电压550kv。

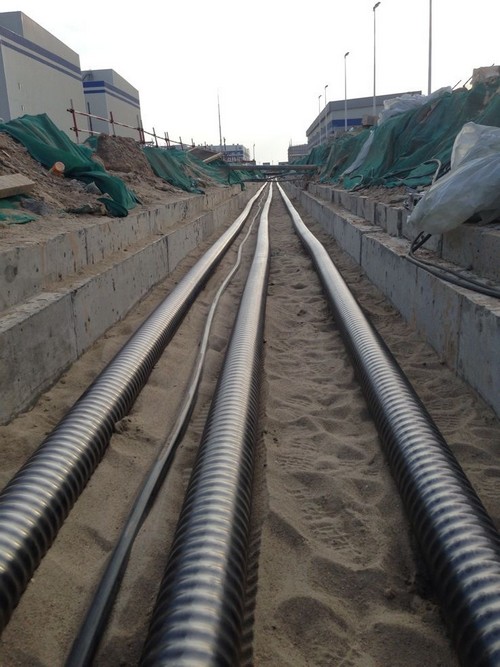

图为福清核电2#机组500kv充油电缆
2#机组500kv充油电缆于10月16日开始敷设,在项目精心组织下,仅仅用3天时间,于18日就将3根电缆全部敷设完毕。与1#机组充油电缆敷设相比,2#机组500kv充油电缆敷设大大缩短施工周期,得到各方一致好评,使2#机组500kv倒送电节点目标更近一步。
2#机组500kv充油电缆的极高敷设效率证明项目领导针对2#机组施工主线划分专项工作小组的模式是十分成功的,相信在这种模式下福清核电项目部的各节点目标均会按时实现。
福清核电项目部:王保奎
