福清项目部2#机组抗甩击构件顺利吊装就位

来源: 福清项目部施工管理一部 杜国凯 发布日期:2013-10-22

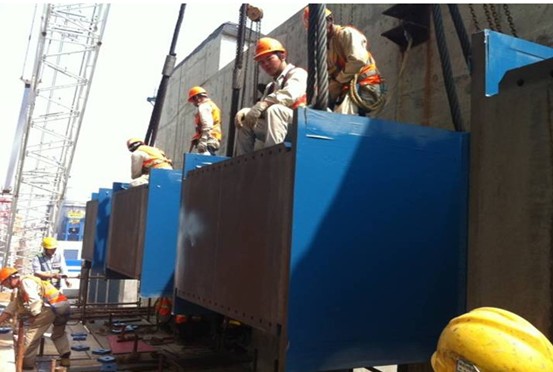

      2013年10月22日上午10:30,随着400T履带吊正式摘钩,抗甩击C6构件顺利吊装完成。至此,2#机组抗甩击C1~C6构件全部顺利吊装完成。

      2#机组LX-WX 厂房抗甩击装置位于电气厂房外侧墙面,由+15.450m标高位置的三个钢框架和+18.650m 、+23.250m 标高位置的两分式箱形梁组成,两部分箱形梁之间由高强螺栓连接成整体,箱形梁通过DYWIDAG 钢筋和焊接的方式安装在土建墙体预埋件上。

      2#机组抗甩击C1~C6构件的安装,是二回路施工关键路径的重要组成部分;它的完成,使2#机组主蒸汽管道剩余的焊缝可以顺利启动焊接。

      为保证2#机组抗甩击装置早日吊装就位,在项目部各级领导关心和指导下,在现场各方团结协作共同努力下,在抗甩击装置安装前期准备阶段,施工管理一部组织各相关部门及CNEC24、中原建及CNI23,提前对抗甩击构件施工重点、技术难点进行分析,结合1#机组抗甩击装置安装的经验反馈,梳理制约因素,召开了专家评审会,确保工期不因技术问题而延误。

      在施工过程中,各方对抗甩击装置施工逻辑进行深入探讨,经过多次优化对比制定了切实可行的专项计划,并以日报形式进行跟踪督促,在构件吊装前召开抗甩击构件吊装前协调会,使安装进度得到有效的控制。最终克服了EP2埋件偏差较大、构件发货晚、节假日因素、恶劣天气的影响,加班加点,实现了2#机组抗甩击C1~C6构件全部吊装就位,推动了2#机组二回路施工整体进度,为后期二回路联合打压打下了坚实的基础。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
