方家山核电工程大件海运设备运输圆满结束
来源: 方家山现场采购部
发布日期:2013-10-29

2013年10月17日上午10点,随着浙定58226号船舶的靠港,方家山核电工程最后一台海运设备—2#机组堆内构件的码头吊装、短倒运输工作拉开了帷幕。堆内构件分为上部堆内构件和下部堆内构件,上部堆内构件长4.82米、宽4.82米、高3.84米,重50吨;下部堆内构件长11.88米、宽4.25米、高4.35米,重126吨,是核岛的重要设备之一,该设备装有加速度仪装置,对吊装和运输有着严格的要求。

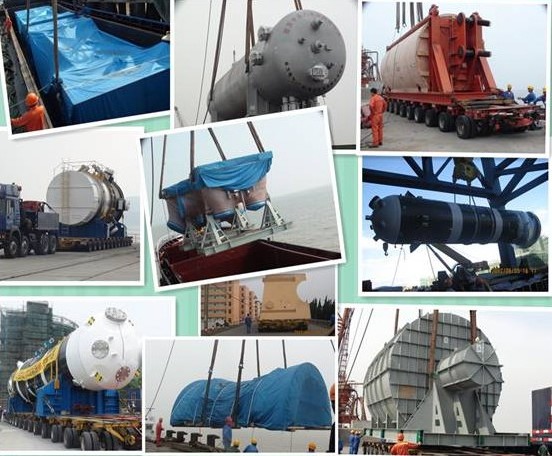

当天中午12点半,有关单位、部门齐聚码头,开始作业,一切似乎比想象中的还要顺利,码头吊装挂钩、起吊、装车、卸钩、绑扎等一气呵成,短短三个小时设备就运至现场。由于现场二号核岛(2RX)厂房内,安装小车未提前运出核岛,待具备接收条件已是第二天下午3点了,此时天不作美,又飘起了小雨,根据质保要求,是不允许吊卸作业的,无奈等到下午四点半雨停下来,再进行作业。在倒运下部堆内构件期间,又接到紧急运输RPV螺栓拉伸机的紧急命令,等车辆赶到码头已经是晚上7点了,此时的码头灯火通明,大家忘记了时间、忘记了饥肠辘辘,只知道拼命地工作赶进度,功夫不负有心人,终于在晚八点半将设备运至2#龙门架下,此时,二三公司及施工部相关人员,已等候检验接收。在大家的共同努力下,终于在晚9;15左右,结束了此次所有运输工作,这也标志着方家山核电工程的大件海运设备运输圆满结束!
自中国核电工程有限公司(CNPE)方家山项目部接手自备码头后的第一件设备(2010年10月柴油机主储油罐)至最后一件设备(2#机组堆内构件),期间包括:核岛的蒸发器、压力容器等核级重要设备,常规岛的发电机定子、汽水分离再热器、低压转子等重大设备,共计57批次、59航次、359件,在项目部全体员工的共同努力下,所有设备在吊装和运输期间没有出现过任何安全事故。在每次设备到场前,采购部领导及相关人员都以高度的主人翁精神对待,从设备出厂、运输动态跟踪、场区内外道路勘察、与海事局以及港务局、路政等友好沟通协调,到设备到达码头后,与吊装单位、运输单位开会研究各种作业方案,再到实际操作、场内协调、设备移交等等,每一次的安全顺利作业,都凝结了每一位员工的心血。尤其,夏季设备到场后,大家在40°C的高温下,暴晒在码头的前沿,进行作业、短倒运输时,每个人都寸步不离地跟在设备一旁,走在炙热的马路上,一直到现场指定位置移交卸车。
如今,方家山核电工程所有的大件海运设备都已全部安全顺利到场,这离不开公司及项目各级领导的关心和支持,是公司各大板块和项目现场通力合作的结果,饱含着所有工作人员辛勤的努力。面对成绩,我们将再接再厉,一如既往、奋发进取,为全面建成方家山核电工程不断做出我们新的贡献!
网友评论请注意
遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。
中国核电信息网拥有管理留言的一切权利。
您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。
中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。
如您对管理有意见请用意见反馈向网站管理员反映。
