海阳核电工程施工总承包部焊工驰援三门CV项目

来源: 中国核工业第五建设有限公司 发布日期:2013-11-04

雪中送炭 困难时刻显身手
海阳核电工程施工总承包部焊工驰援三门CV项目

      三门核电1#机组CV需要在钢穹顶就位前完成顶封头围堰的安装工作,由于上游方供货原因现场急需完成96件不锈钢限位块焊缝的焊接,而三门现场却没有相关资质的焊工,时间不等人,经三门核电工程施工总承包部领导多方联系和协调,在海阳总包部的大力支持下,终于在海阳总包部管道队找到了相关资质的焊工,而此时留给三门现场的时间已经不多了。在焊工确定后,海阳总包部第一时间为焊工安排相关行程,三门总包部和CV项目部则用最短的时间内完成了焊工清单的升版和人员进场的各项准备工作,在最终所有的安排敲定后,留给焊工焊接的时间只有三天。

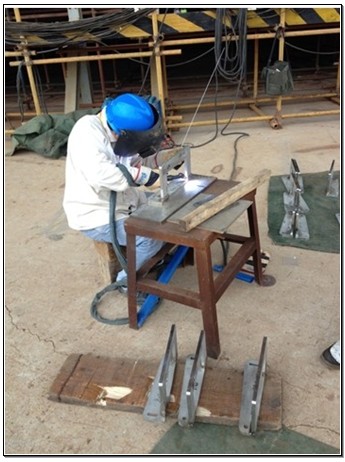

      10月31日晚六点海阳总包部焊工邓涛抵达三门, 11月1日上午9点在完成安全与质保培训和技术交底后,焊工正式开始了焊接作业。围堰限位块工件小而多但工序却一个也不少,焊前检查、定位焊、定位焊检查、焊接、焊后目视检查、渗透检测,正常情况下96件限位块完成这些工序至少需要5天,而现场却只有3天的工期。在这种情况下只能采用滚动式的施工安排了,焊工焊接完一批,铆工修磨后QC人员马上检查一批,而与此同时焊工就进行下一批次的焊接,检查穿插进行的同时焊接不停止。通过高效的施工安排和现场相关施工人员的努力,11月1日当天就完成了全部限位块的定位焊,11月2日完成了64件限位块的焊接, 11月3日上午11:40提前半天圆满完成了全部96件限位块的焊接和检查工作。

      期间海阳总包部焊工邓涛和三门CV的施工人员、QC人员以及无损检测人员,充分理解现场的实际情况,没有怨言、不讲条件、不怕辛苦,体现了过硬的工作素质和优良的作风!

      三门核电工程施工总承包部特别感谢海阳总承包部对三门总承包部工作的大力支持,为总承包部雪中送炭,提供强有力帮助,促使顶封头围堰限位块焊缝的焊接任务圆满完成。

三门核电工程施工总承包部三门CV项目部:黄智

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
