三门一号机组辅助厂房燃料贮存格架全部安装完成
来源:国核工程有限公司 发布日期:2014-01-15

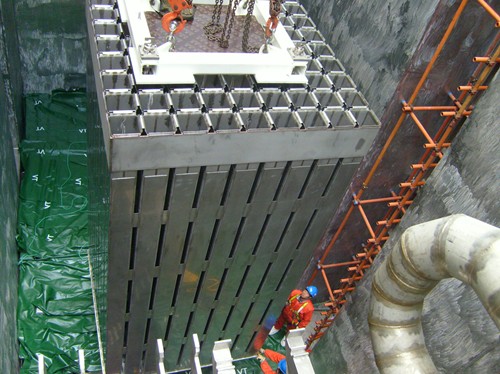

1月6日17时,经过各相关单位人员5天的连续奋战,随着最后一台乏燃料贮存格架的成功吊装引入及调整就位,依托项目三门一号机组8台乏燃料贮存格架已全部引入就位并完成安装。这也标志着三门一号机组辅助厂房燃料贮存格架全部安装完成。
三门一号机组辅助厂房燃料区域共有9个燃料格架,其中8个为乏燃料贮存格架(FS02),1个为新燃料贮存格架(FS01)。乏燃料贮存格架安装于辅助厂房的乏燃料池中,用于存放乏燃料组件。新燃料贮存格架安装于新燃料贮存间内,用于存放新燃料组件。新燃料贮存格架已于此前完成引入及安装。

由于AP1000机组的厂房和吊车设计特点,燃料贮存格架需要在燃料厂房房顶封顶前通过外部吊车开顶法引入。辅助厂房燃料贮存格架成功引入安装为三门一号机组辅助厂房6区封顶及新燃料接收区域可用这一里程碑节点创造了有利条件。
